製造業の多能工化の進め方|スキルマップで育てる5段階
「あの工程はベテランのAさんしか触れない」「Bさんが休むと出荷が止まる」。中小製造業の現場でよく聞く悩みです。特定の人に作業が張り付くと、急な欠勤や受注変動に弱い体質が生まれます。多能工化は、こうした属人化を解消し、工程間の応援体制を作るための基本戦略です。ただし、やみくもにローテーションを回しても現場は疲弊するだけ。本記事では、中小製造業が無理なく多能工化を進めるための5段階の手順と、スキルマップを軸にしたモチベーション設計を解説します。
なぜ今、中小製造業に多能工化が必要なのか
人手不足が続く中、1人が複数工程をこなせる体制をつくることは、工場の存続に関わるテーマになっています。経済産業省の2025年版ものづくり白書でも、技能者の高齢化と若手定着の難しさが繰り返し指摘されており、限られた人員で工程の連続性を保つ仕組みづくりは中小製造業の共通課題です。
単能工中心の現場で起きていること
多品種少量・個別受注生産の現場では、案件ごとに必要工程の量がばらつきます。単能工しかいない場合、ある工程は手待ちで、別の工程は残業という偏りが日常的に発生します。

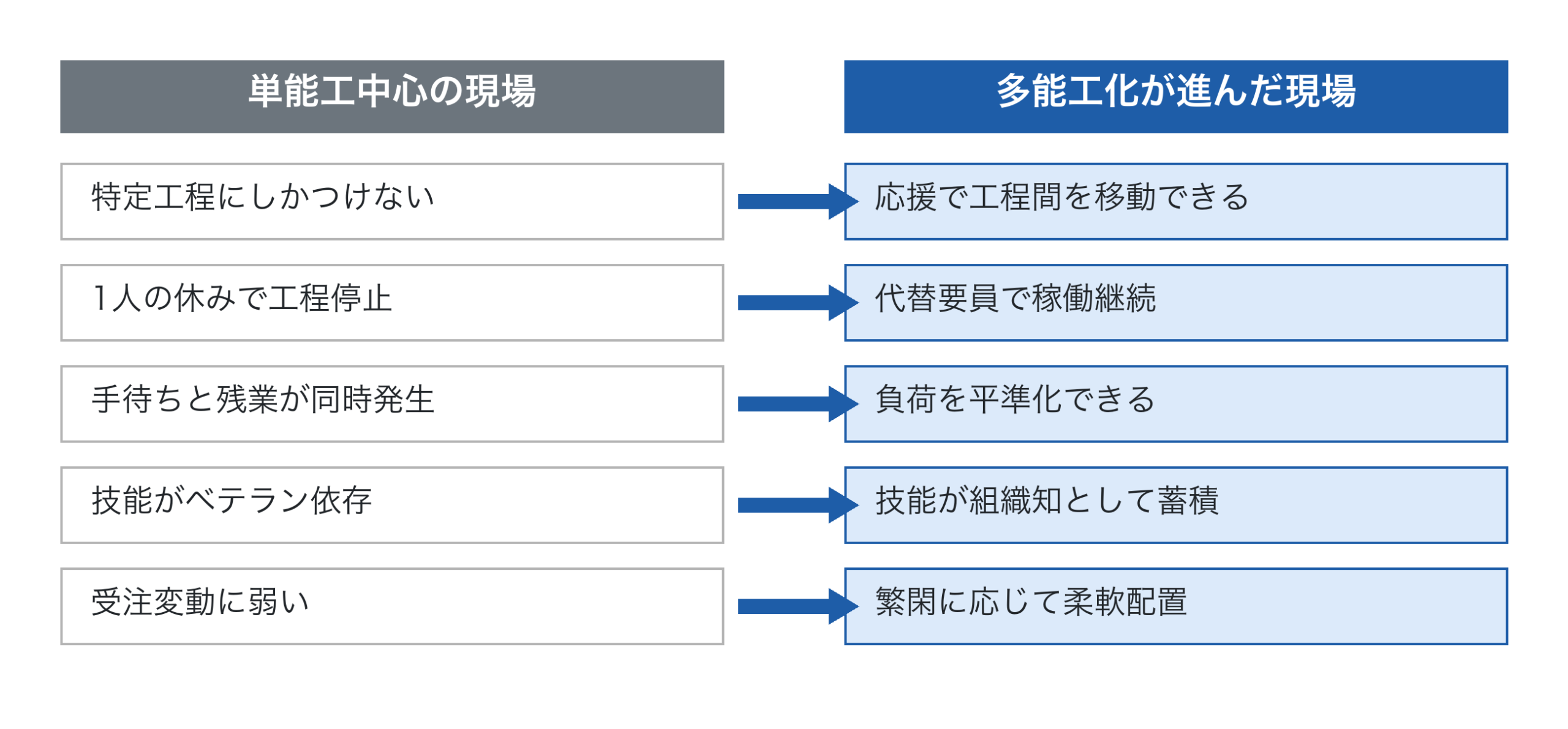

単能工中心と多能工化された現場の違い
| 単能工中心の現場 | 多能工化が進んだ現場 | |
|---|---|---|
| 特定工程にしかつけない | ▶ | 応援で工程間を移動できる |
| 1人の休みで工程停止 | ▶ | 代替要員で稼働継続 |
| 手待ちと残業が同時発生 | ▶ | 負荷を平準化できる |
| 技能がベテラン依存 | ▶ | 技能が組織知として蓄積 |
| 受注変動に弱い | ▶ | 繁閑に応じて柔軟配置 |
ボトルネック工程への応援が利益を生む
工場全体の生産量は最も能力の低い工程(ボトルネック)で決まります。ここに応援を送れる人材が複数いるかどうかが、案件回転率と時間あたり付加価値を左右します。多能工化は単なる人事施策ではなく、スループット(売上 − 材料費 − 外注費)を増やすための投資です。
多能工化を進める5つのステップ
多能工化は、闇雲なローテーションでは定着しません。次の5段階で順を追って進めます。

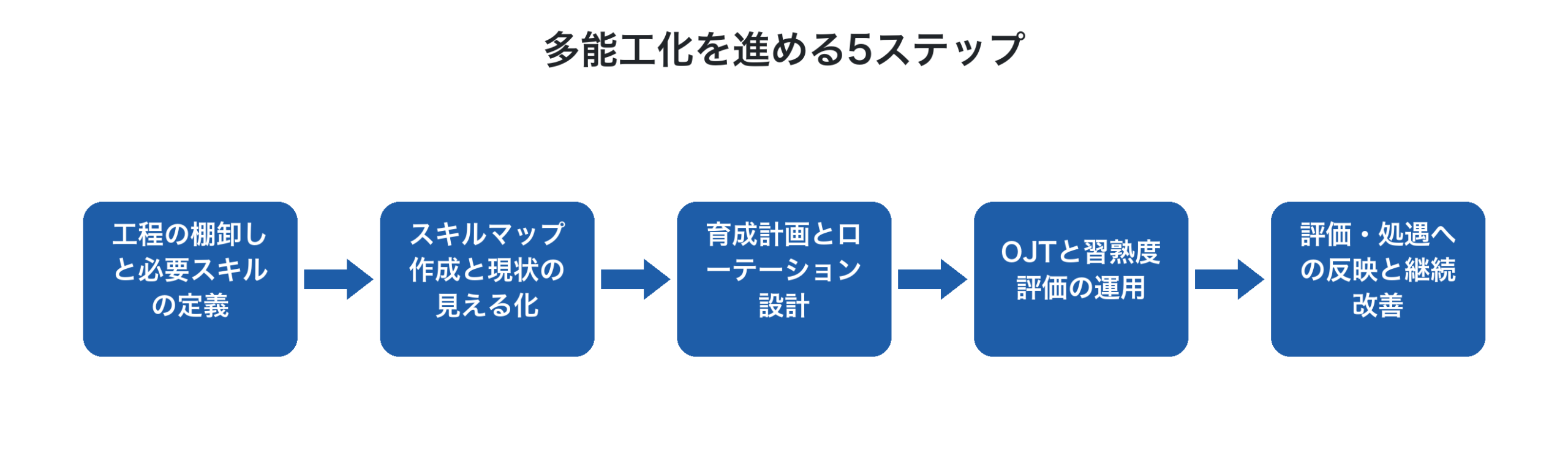

多能工化を進める5ステップ
Step1: 工程の棚卸しと必要スキルの定義
最初に、工場内のすべての工程を洗い出し、それぞれにどんな技能が必要かを言語化します。「機械の段取り」「材料の選定」「品質確認の基準」など、ベテランが頭の中で行っている判断を、誰でも読める粒度に分解するのが肝です。この作業は時間がかかりますが、後の育成・評価のすべての土台になります。
QC工程表や作業手順書をすでに持っている工場であれば、それを起点にすると効率的です。詳しくはQC工程表とは|中小製造業のための作り方と記入サンプルも参考にしてください。
Step2: スキルマップを作って現状を見える化する
工程と作業者をマトリクスにし、各人がどの工程をどの習熟度でこなせるかを記号で表すのがスキルマップです。一般的には4段階で表現します。

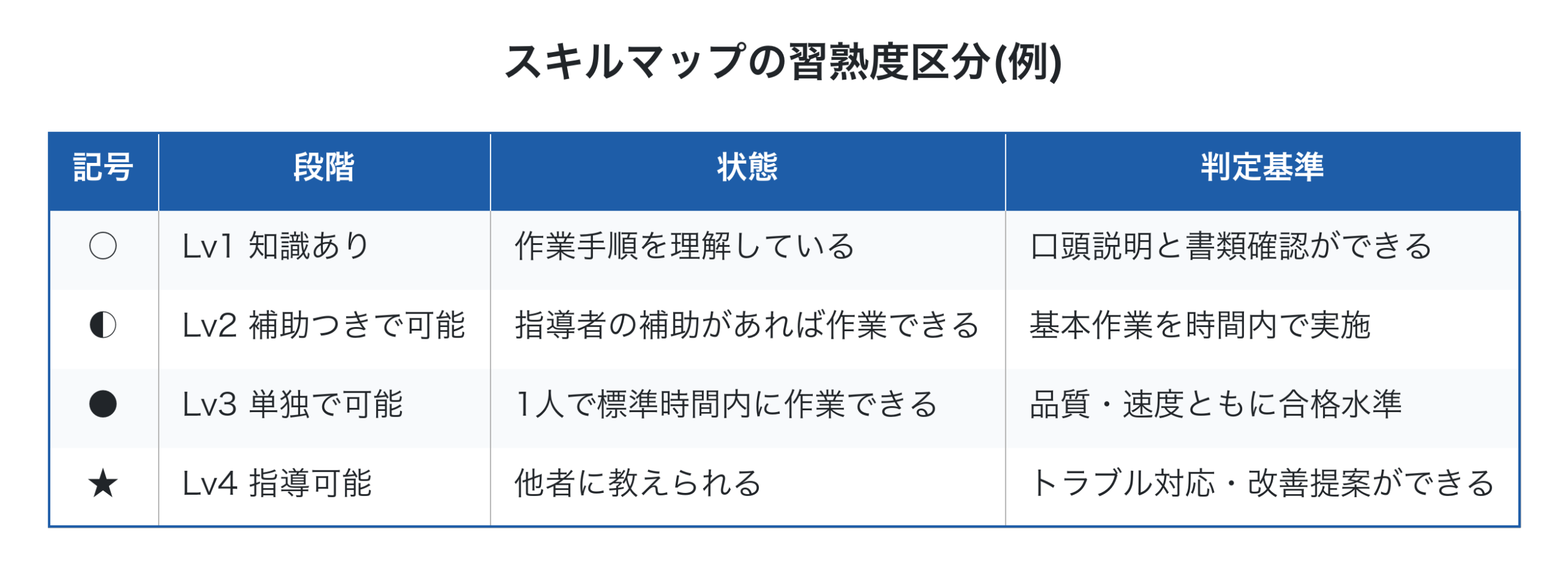

スキルマップの習熟度区分(例)
| 記号 | 段階 | 状態 | 判定基準 |
|---|---|---|---|
| ○ | Lv1 知識あり | 作業手順を理解している | 口頭説明と書類確認ができる |
| ◐ | Lv2 補助つきで可能 | 指導者の補助があれば作業できる | 基本作業を時間内で実施 |
| ● | Lv3 単独で可能 | 1人で標準時間内に作業できる | 品質・速度ともに合格水準 |
| ★ | Lv4 指導可能 | 他者に教えられる | トラブル対応・改善提案ができる |
このマップを作ると、「Lv3以上が1人しかいない工程」「特定の人にLv4が集中している工程」など、属人化のリスクが一目で見えます。リスクの高い工程から多能工化の優先順位をつけていきます。
Step3: 育成計画とローテーション設計
スキルマップで弱点工程を特定したら、誰を、どの工程に、いつまでに、どのレベルまで育てるかを計画します。一気に複数工程を学ばせると本業が回らなくなるため、半年〜1年単位で「主担当工程+サブ工程1〜2個」のペース配分が現実的です。
ローテーションは「忙しい工程の応援」と「学習機会の提供」を両立させる設計にします。繁忙期は応援優先、閑散期は計画的に新しい工程を学ばせる、という使い分けが有効です。
Step4: OJTと習熟度評価の運用
実際の育成は現場でのOJTが中心になります。ここで重要なのは、教える側(指導者)も評価対象に含めることです。「教えられること=Lv4」を明確に位置づけ、ベテランが知見を後進に伝える行為そのものを評価するしくみを作らないと、教えることが現場の負担になってしまいます。
習熟度の判定は、月1回〜四半期に1回、工場長や工程リーダーが現場を見て更新します。本人が記入した自己評価と上司評価をすり合わせる場を設けると、本人の納得感が高まります。
Step5: 評価・処遇への反映と継続改善
スキルマップの習熟度は、最終的に給与・賞与・手当のいずれかに反映させる必要があります。「複数工程できるようになっても給料が変わらない」状態では、本人にとって多能工化はただの負担増にしかなりません。
例えば「Lv3を保有する工程数に応じた多能工手当」「Lv4取得時の一時金」のような形で、習得が処遇に直結するしくみがあると、本人も周囲も多能工化に前向きになります。
モチベーション設計でつまずかないために
多能工化が頓挫する最大の理由は、技術的な問題ではなく心理的な抵抗です。
「教えると自分の仕事がなくなる」不安への対処
ベテランが若手に技能を渡すことに消極的なのは、自分の存在価値が薄れることへの不安があるからです。これに対しては、指導者を「育成スペシャリスト」として明確に格付けし、若手育成の実績を評価する文化を作る必要があります。教えた人数や育成したレベルが処遇に反映される仕組みがあれば、ベテランも安心して技能を伝えられます。
「いろいろやらされるだけ」と感じさせない
学ぶ側にも配慮が必要です。新しい工程を学ぶ期間は、慣れた工程に比べて時間がかかり、本人のストレスも大きい。育成期間中は標準時間の評価を緩める、上達ステップを可視化する、習熟度が上がるたびに小さく祝う、といった配慮が定着率を左右します。

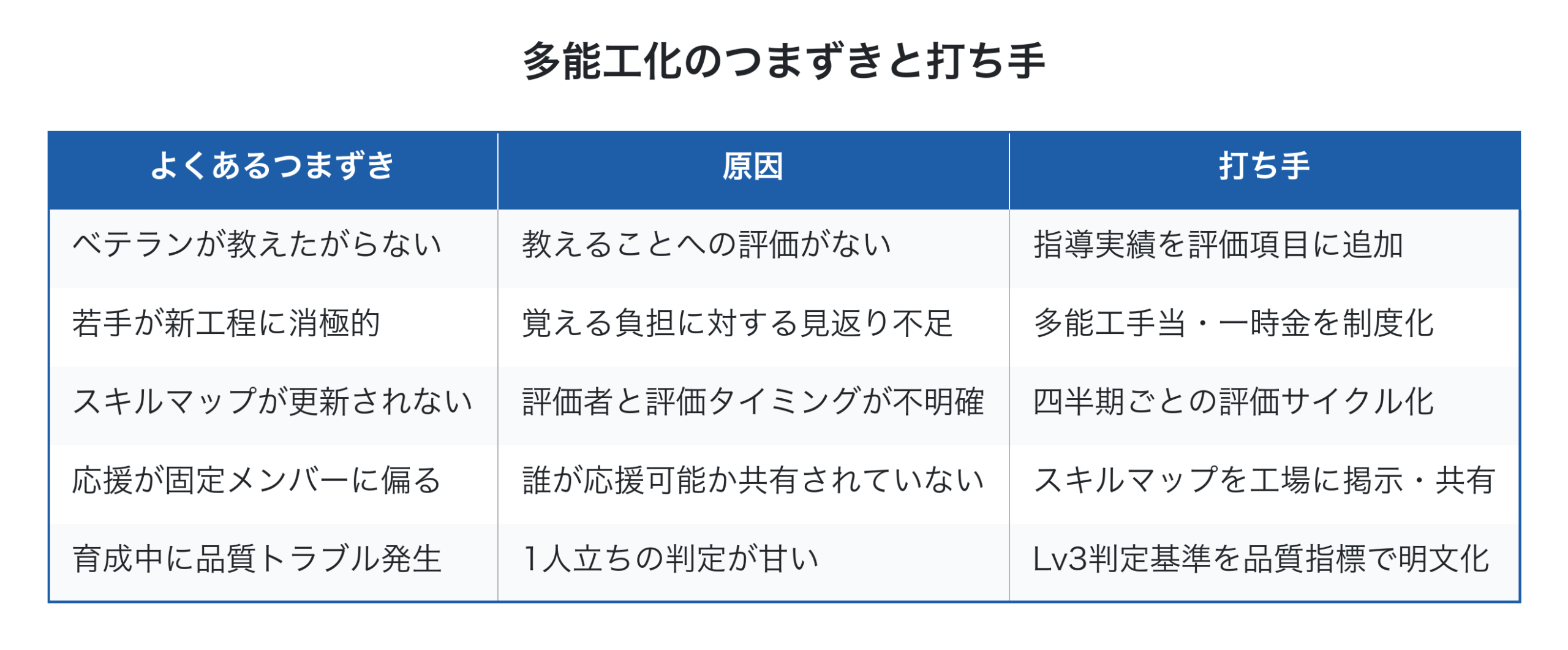

多能工化のつまずきと打ち手
| よくあるつまずき | 原因 | 打ち手 |
|---|---|---|
| ベテランが教えたがらない | 教えることへの評価がない | 指導実績を評価項目に追加 |
| 若手が新工程に消極的 | 覚える負担に対する見返り不足 | 多能工手当・一時金を制度化 |
| スキルマップが更新されない | 評価者と評価タイミングが不明確 | 四半期ごとの評価サイクル化 |
| 応援が固定メンバーに偏る | 誰が応援可能か共有されていない | スキルマップを工場に掲示・共有 |
| 育成中に品質トラブル発生 | 1人立ちの判定が甘い | Lv3判定基準を品質指標で明文化 |
多能工化はどこまで進めるべきか
多能工化の話になると「全員が全工程をこなせる状態」を目標に置きたくなりますが、20名以下の工場でこれを目指すと、ほぼ確実に失敗します。理由は2つあります。
第一に、技能は使わないと落ちます。 月に一度も触らない工程は、Lv3で判定した半年後にはLv2相当まで戻っていることが珍しくありません。保有工程を増やしすぎると、名簿の上では多能工でも、実際には任せられない人が増えます。
第二に、育成には指導者の時間という原価がかかります。 1人が新しい工程を覚える間、教える側は自分の作業を止めています。工程数×人数だけ育成を積むと、この負担が現場を圧迫します。
目標は「工程ごとにLv3以上が2人」
現実的な目安は、工場全体で全員を多能工にすることではなく、工程ごとに単独作業できる人を2人以上そろえることです。1人しかいない工程がゼロになれば、欠勤・退職・受注の山谷に対する耐性は大きく変わります。
ただし、すべての工程に同じ目標を置く必要はありません。工程の性質によって、必要な厚みは変わります。
工程タイプ別の多能工化の目標設定
| 工程タイプ | 特徴 | Lv3以上の目標人数 | 考え方 |
|---|---|---|---|
| ボトルネック工程 | ここの能力が工場の生産量を決める | 3人以上 | 応援を送れる厚みが直接スループットになる |
| 主力工程 | 受注案件の大半が通る | 2人以上 | 止まると出荷に直結。最優先で複線化 |
| 特殊技能工程 | 資格や長期の熟練が要る | 2人(計画的に長期育成) | 1人のままにしない。育成に数年かかる前提で先に着手 |
| 低頻度工程 | 月に数回しか発生しない | 1人+手順書 | 人を増やすより手順書と動画で復元性を確保 |
| 外注可能工程 | 社外に出せる | 1人 | 無理に内製の厚みを持たない。繁忙時は外注で吸収 |
低頻度工程まで含めて全員を育てようとすると、育成コストばかりが膨らみます。多能工化は「広く薄く」ではなく、止まると困る工程から順に「厚く」するのが正しい進め方です。
なお、育成の機会そのものが若手にとっての成長実感になり、定着にも効いてきます。あわせて中小製造業の若手定着の取り組みもご覧ください。
多能工化の効果を数字で確かめる
多能工化は「やったほうがよい」で終わりがちなテーマですが、投資である以上、増える利益と増えるコストを並べて判断できます。20名規模の工場を例に置いてみます。
効果はボトルネックの手待ちで測る
多能工化の効果を「残業代の削減」で測ろうとすると、金額が小さすぎて投資判断になりません。見るべきはボトルネック工程の手待ちが減ることによる生産量の増加です。
前提を次のように置きます。
- 時間あたり付加価値: 5,000円(売上から材料費と外注費を引いた額を、工程の作業時間で割った値)
- ボトルネック工程の手待ち: 月20時間(前工程が詰まって手が空く時間)
- 応援に入れる人を各工程2人にすることで、この手待ちの8割を解消できたとする
すると年間の増加分は次のようになります。
20時間 × 0.8 × 5,000円 × 12ヶ月 = 年96万円
育成にかかるコストも同じ精度で置く
一方で、育成中は指導者の手が止まります。
- 1人あたりの育成期間: 6ヶ月
- 指導に取られる時間: 月10時間
- 指導者の賃率: 3,000円
- 育成人数: 3人
3人 × 6ヶ月 × 10時間 × 3,000円 = 54万円(初年度のみ)
多能工化3人育成の増分計算(20名規模の工場)
| 項目 | 初年度 | 2年目以降 | 備考 |
|---|---|---|---|
| ボトルネック手待ち解消による増加 | +96万円 | +96万円 | 時間あたり付加価値5,000円×年192時間 |
| 指導者の稼働が取られる分 | -54万円 | 0円 | 育成期間6ヶ月で終わる |
| 多能工手当の新設 | -36万円 | -36万円 | 月1万円×3人×12ヶ月 |
| 差引 | **+6万円** | **+60万円** | 初年度はほぼ収支トントン |
この試算が示しているのは、多能工化は初年度にはほとんど儲からないということです。指導者の時間と手当が先に出ていき、効果が満額で残るのは2年目からです。半年で成果を求めると必ず「割に合わない」という結論になります。
判断は工場全体で見てください。ある工程の応援要員を1人増やすことの是非を、その工程だけの人件費で判断すると答えを間違えます。増えるのは工場全体の生産量であり、減るのは特定工程の残業ではないからです。
なお、この計算の分母になる「誰がどの工程に何時間関わったか」は、日報や打刻の実績がないと置けません。前提の数字を感覚で置いた試算は、判断材料になりません。
多能工化を加速させるデジタルの活用
スキルマップをExcelで管理している工場は多いですが、人数と工程数が増えると更新が追いつかなくなります。どの条件を超えたらシステムに移すべきか、移行の手順はスキル管理システムの選び方にまとめています。また、誰がいつ、どの工程に何時間関わったかという実績データがないと、習熟度の判定も感覚的になりがちです。
工程ごとの作業実績をシステムで自動収集できれば、「Aさんは溶接工程を累計何時間こなしたか」「単独作業時の標準時間達成率はどうか」といった客観データに基づいて習熟度を判断できます。これは多能工化の納得感と公平性を大きく高めます。
実績収集の仕組み作りについては作業日報を「作業記録」から「利益データ」に変える、現場のデータ活用全般については製造業のDXロードマップも参考になります。
Factory Advanceで多能工化を「データで支える」
クラウド型生産管理システム「Factory Advance」は、案件ごとの工程実績(誰が、どの工程に、何時間関わったか)を作業日報やQRコード打刻から自動的に蓄積します。これにより、
- 工程別・作業者別の累計工数と標準時間達成率が見える
- 案件別の収益と、それを支える作業者の貢献度が紐づく
- スキルマップ更新の根拠データが客観的に得られる
といった、多能工化を「人事の感覚」から「データに基づく経営判断」に引き上げる土台が整います。多品種少量・個別受注生産で20名以下の中小製造業に最適化された設計で、紙とExcelの現場からスムーズに移行できます。
スキルマップの根拠になる工程別の作業実績・工数をどう集めるかは作業日報機能のページにまとめています。 教える側の負担を減らす仕組みづくりは製造業のOJT教育の仕組み化、ベテランの手順を形式知に変える進め方は中小製造業の技能伝承をデジタル化で詳しく解説しています。
詳しくはFactory Advance公式サイト、機能の詳細はシステム詳細ページをご覧ください。
まとめ
多能工化は、工程の柔軟性と生産性、そして利益体質を同時に高める投資です。進め方の要点を改めて整理します。
- 工程と必要スキルを言語化し、スキルマップで現状を見える化する
- 属人化リスクの高い工程から、半年〜1年単位で段階的に育成する
- 教える側・学ぶ側の両方をモチベーション設計でケアする
- 習熟度は評価・処遇に反映し、努力に報いる仕組みをつくる
- 全員を全工程の多能工にしない。止まると困る工程からLv3を2人そろえる
- 効果はボトルネックの手待ち解消で測る。初年度は指導者の時間と手当が先に出る
- 工程実績データで習熟度判定の客観性を担保する
「Bさんが休むと工程が止まる」状態から、「誰でも応援に入れる」体制への転換は、一朝一夕にはできません。しかしスキルマップという地図を持って、半年・1年・3年と着実に進めれば、必ず工場の体質は変わります。最新の制度・補助金情報については各機関の公開情報を確認のうえ、自社に合った進め方を選択してください。
