Factory Advance

製造業の営業と工場の連携|納期トラブルを防ぐ仕組み

「営業が勝手に納期を約束してきた」「現場の状況を知らずに安く受けてくる」。中小製造業の工場長から、こうした声が絶えません。一方の営業も「現場に聞いても明確な答えが返ってこない」「断りすぎると失注する」と悩んでいます。両者の対立は属人的な人間関係の問題に見えますが、実は情報共有の仕組みと、能力に基づいた見積判断のフローが整っていないことが根本原因です。本記事では、営業と工場が同じ事実を見ながら受注可否を判断するための具体策を解説します。

なぜ営業と工場の連携がうまくいかないのか

問題は「人」ではなく「仕組み」にある

営業と工場の対立は、どの中小製造業でも見られる普遍的な課題です。営業担当者を責めても、工場長を責めても解決しません。両者が見ている情報が違うことが本質的な問題だからです。

営業が手にしている情報は、客先からの引合書、過去の類似案件の単価、競合との価格関係といった社外の情報です。一方、工場が把握しているのは、各工程の負荷状況、設備の稼働状況、作業者のスキル、進行中案件の遅延状況といった社内の情報です。両者が別々の情報を持ったまま納期回答や受注判断を行うため、結果として「無理な約束」と「達成不能な現場」が生まれます。

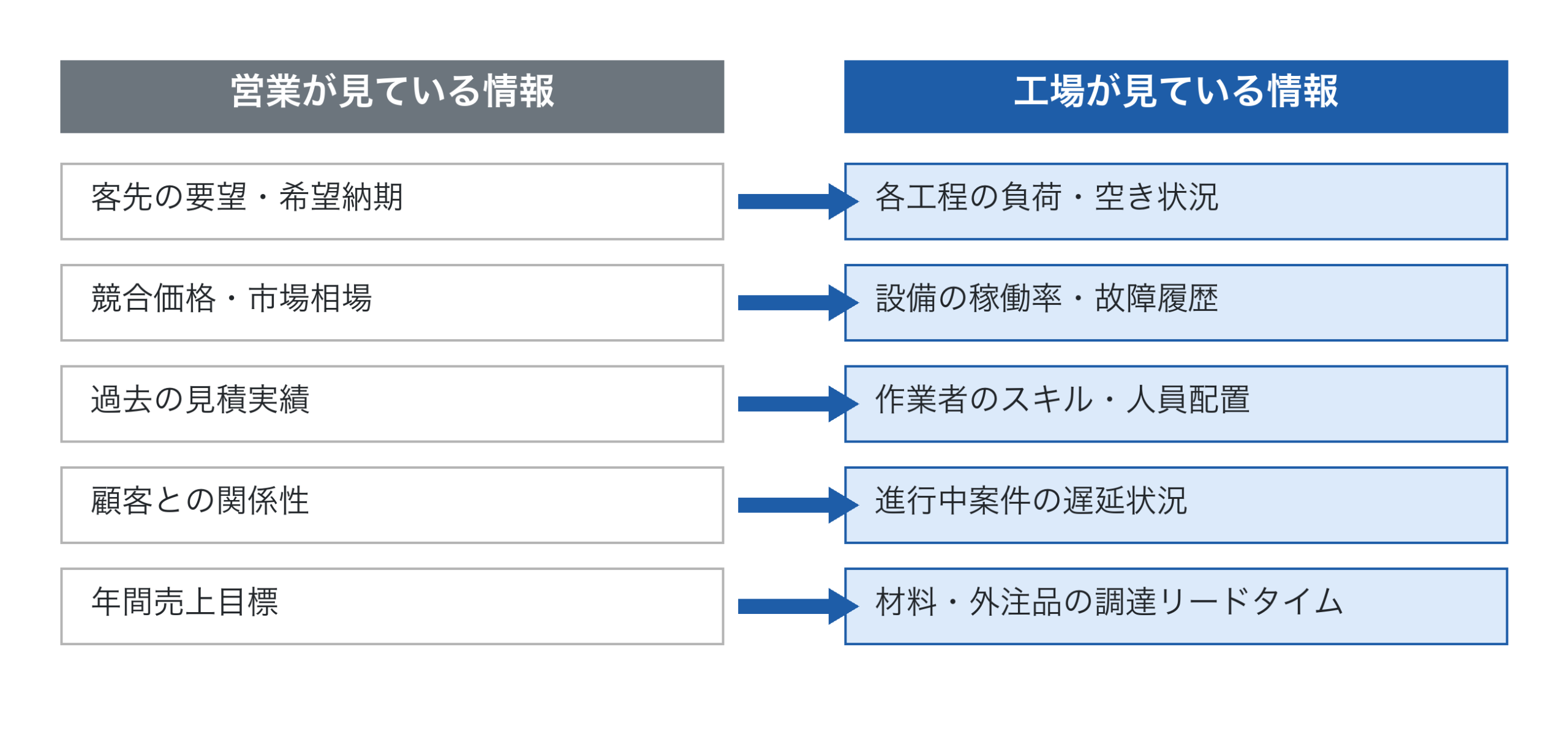

営業と工場が見ている情報の違い
営業が見ている情報 工場が見ている情報
客先の要望・希望納期 各工程の負荷・空き状況
競合価格・市場相場 設備の稼働率・故障履歴
過去の見積実績 作業者のスキル・人員配置
顧客との関係性 進行中案件の遅延状況
年間売上目標 材料・外注品の調達リードタイム

現場が見えない営業判断のリスク

工場の能力を知らない営業が起こす典型的な問題は以下のとおりです。

  • 無理な納期回答: ボトルネック工程が満杯なのに、通常リードタイムで返事をする
  • 採算割れ受注: 設備費・労務費の回収を意識せず、材料費+α で見積を出す
  • 段取り回数の増加: 小ロット案件を続けて受注し、現場の段取り替えが増えて全体効率が落ちる
  • 手戻り発生: 仕様確認が不十分なまま着手指示が流れ、後工程で問題が発覚する

これらは、案件単位で見ると「受注できた」「売上が立った」と評価されますが、工場全体で見ると残業増・他案件の遅延・利益悪化を招きます。会社全体の損益で考えると、受けないほうがよかった案件すら存在します。

営業と工場が共有すべき3つの情報

1. 工程別の負荷状況

最も優先度が高いのが、工程別の負荷状況の共有です。営業が「来週納期で受注できそうだが、回せるか」と問い合わせたとき、工場長が経験と勘で「たぶん大丈夫」「厳しい」と答える運用では、判断精度が安定しません。

工程ごとに、向こう4〜8週間の予定工数と能力(人時または機械時間)を並べて可視化し、営業も同じ画面を見られるようにします。負荷率が100%を超えている工程はボトルネックであり、そこに新規案件を投入すると全体が遅れます。

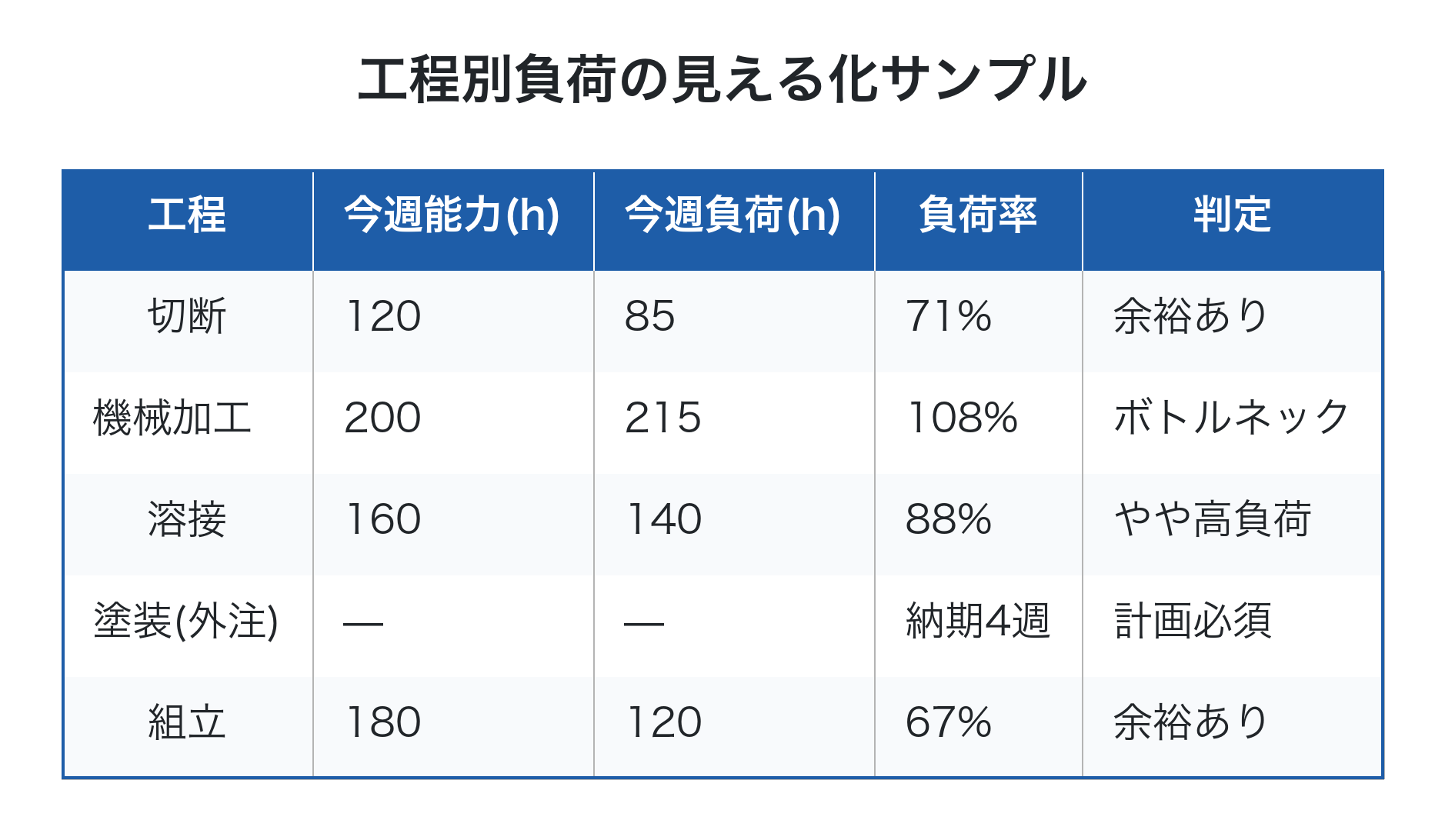

工程別負荷の見える化サンプル
工程 今週能力(h) 今週負荷(h) 負荷率 判定
切断 120 85 71% 余裕あり
機械加工 200 215 108% ボトルネック
溶接 160 140 88% やや高負荷
塗装(外注) 納期4週 計画必須
組立 180 120 67% 余裕あり

2. アワーレートに基づく見積根拠

「いくらで受けられるか」を営業が判断するには、工場の時間あたりコストを共有する必要があります。経験で決めた「アワーレート5,000円」ではなく、決算書の数字から算出した工程別・設備別のアワーレートを使うことで、見積の妥当性が誰の目にも明らかになります。

アワーレート(人)は、年間の人件費総額を年間就業時間と稼働率で割って算出します。アワーレート(機械)は、設備の年間費用(減価償却費+メンテナンス費用)を年間操業時間と稼働率で割って算出します。詳細な計算手順は設備費チャージレートの計算方法を参照してください。

3. 進行中案件の遅延・変更情報

すでに着手している案件の遅延や仕様変更も、営業と工場が共有すべき情報です。客先から進捗を聞かれた営業が「現場に確認します」と答えてから何時間も待たせるのは、顧客満足を損ねます。逆に、現場で発生した仕様変更や追加作業を営業が知らないまま、追加請求の機会を逃してしまうケースも珍しくありません。

受注可否を判断するフローを設計する

引合〜受注の5ステップ

営業と工場の連携を仕組み化するには、引合から受注までを定型化したフローに乗せる必要があります。

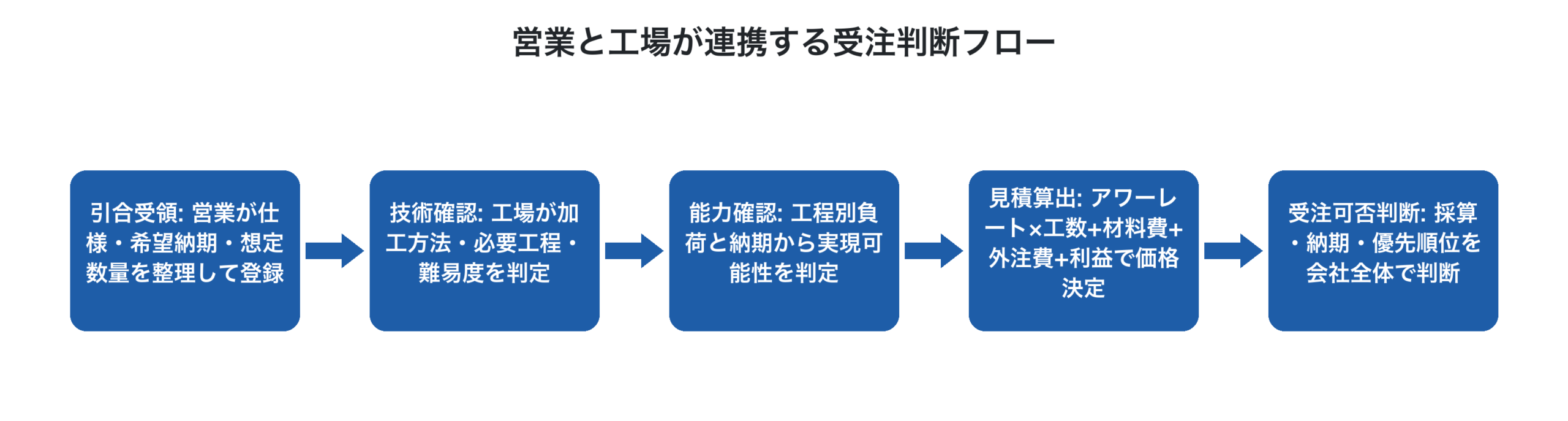

営業と工場が連携する受注判断フロー
引合受領: 営業が仕様・希望納期・想定数量を整理して登録
技術確認: 工場が加工方法・必要工程・難易度を判定
能力確認: 工程別負荷と納期から実現可能性を判定
見積算出: アワーレート×工数+材料費+外注費+利益で価格決定
受注可否判断: 採算・納期・優先順位を会社全体で判断

このフローのポイントは、「営業が単独で受注を確約しない」「工場が単独で断らない」ことです。両者が同じデータを見て、案件ごとに判断します。

「会社全体で考える」視点で判断する

ここで重要なのが、案件単位の利益率だけで判断しないことです。例えば、ボトルネック工程が満杯の状況で、利益率の高い案件を1件受けたとします。一見プラスに見えますが、その案件のせいで既存案件が遅延し、納期遅れのペナルティが発生したり、客先の信用を失ったりすれば、会社全体ではマイナスになります。

逆に、利益率はそれほど高くなくても、空いている工程だけで完結する案件は、固定費の回収に貢献するので積極的に受けるべき場合があります。受注判断は、案件単体ではなく会社全体の損益への影響で考える必要があります。詳しくは時間あたり付加価値の計算方法が参考になります。

断る判断にも根拠を持たせる

連携の仕組みが整うと、営業が「この案件は断ろう」と提案する場面も増えます。これは後ろ向きな話ではありません。能力を超える案件を断ることで、既存顧客への納期約束を守れるからです。

断る場合も、「今は満杯なので◯週後なら対応可能」「この仕様なら受けられないが、こう変更すれば可能」と代替案を提示できれば、客先との関係性は損なわれません。むしろ「正直に教えてくれる会社」として信頼を高める機会になります。

情報共有を支えるツールと運用

紙とExcelの限界

営業と工場の情報共有を、紙の指示書やExcelの工程表で行っている会社は少なくありません。しかし、更新頻度が低い、最新版がどれかわからない、営業所と工場が離れていると即時共有できない、といった問題が発生します。

特に、工程負荷の状況は1日単位で変動します。Excelを毎日手作業で更新するのは現実的でなく、結局は「工場長に電話で聞く」運用に戻ってしまいます。

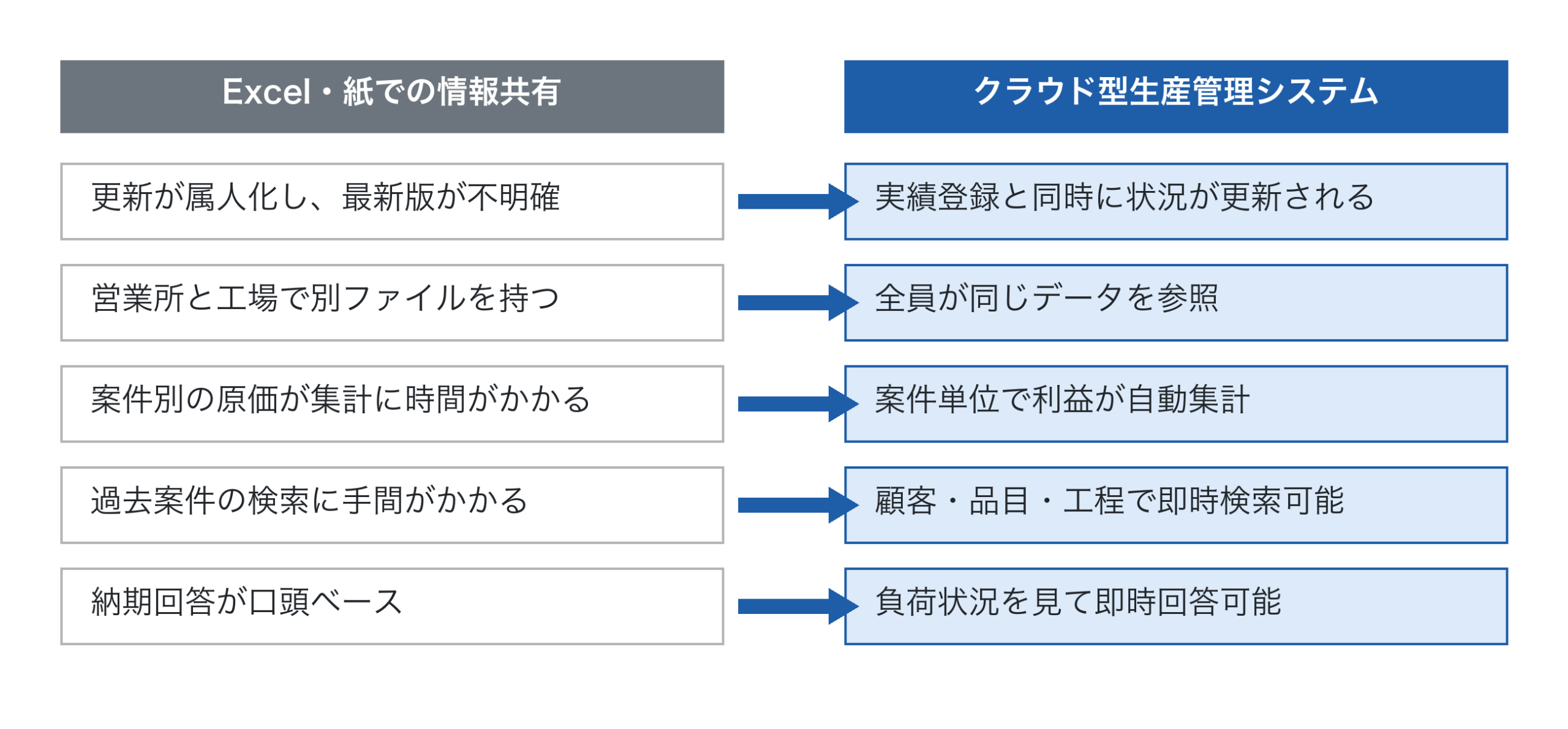

Excel管理とクラウド型生産管理システムの比較
Excel・紙での情報共有 クラウド型生産管理システム
更新が属人化し、最新版が不明確 実績登録と同時に状況が更新される
営業所と工場で別ファイルを持つ 全員が同じデータを参照
案件別の原価が集計に時間がかかる 案件単位で利益が自動集計
過去案件の検索に手間がかかる 顧客・品目・工程で即時検索可能
納期回答が口頭ベース 負荷状況を見て即時回答可能

クラウド型システムで実現する一元管理

営業と工場が同じデータを見るには、案件・工程・原価が1つのシステム上で一元管理されている必要があります。クラウド型の生産管理システムを使えば、営業所からでも、工場からでも、経営者の自宅からでも、同じ最新情報にアクセスできます。

具体的には次のような運用が可能になります。

  • 営業が引合を登録すると、工場側に即時通知が届く
  • 工場が技術判定と工数見積を入力すると、自動で原価が試算される
  • 工程別の負荷状況がダッシュボードで可視化される
  • 受注後は案件単位で実績工数・材料費・外注費が集計され、利益が見える

このような仕組みがあれば、営業と工場が対面で会議を開かなくても、データを通じて連携できます。

連携が定着するまでのステップ

仕組みを導入しただけでは、営業と工場の連携は定着しません。次の3段階で運用を育てていきます。

第1段階(導入〜3ヶ月): 引合登録と工程負荷の可視化を全案件で徹底する。最初は入力に手間がかかると感じるが、データが溜まり始めると判断材料が増える。

第2段階(3〜6ヶ月): 案件別の予実差異を月次でレビューする。見積工数と実績工数の乖離が大きい案件を抽出し、見積精度を上げていく。営業と工場が同じ会議で振り返ることが重要です。

第3段階(6ヶ月〜): 受注可否のルールを文書化する。例えば「ボトルネック工程の負荷率が110%を超えたら新規受注を停止」「アワーレートの80%を下回る見積は経営者承認」など、判断基準を共有します。

このステップは、製造業のDXロードマップで示した「見える化→標準化→改善サイクル」の流れと同じ構造です。

うまくいかなかった案件を、どう次に活かすか

仕組みを作っても、トラブルはゼロになりません。差が出るのは、そのあとに何をするかです。

多くの会社で起きるのは、犯人探しです。「営業が無理な納期を取ってきた」「工場が予定通り作らなかった」。この会話からは何も生まれません。次も同じことが起きます。

見るべきは人ではなく、どの情報が、どの時点で足りなかったかです。

  • 引合の時点で、工程負荷を確認したか。確認できる状態だったか
  • 見積の工数は、過去の実績から取ったか、勘で置いたか
  • 受注後に仕様変更が入ったとき、工場にいつ伝わったか
  • 遅れの兆候は、いつ誰が最初に気づいたか

この4点を案件ごとに振り返ると、特定の場所に穴が集中していることが見えてきます。 「仕様変更の連絡が平均3日遅れている」と分かれば、打つ手は連絡ルートの整備に絞られます。

進め方は簡単で、問題のあった案件だけ、完了時に15分の振り返りをするだけです。全案件でやろうとすると続きません。営業と工場から1人ずつ出て、上の4点を確認し、1行だけ記録に残します。

3か月分たまると傾向が出ます。そこで初めて、仕組みのどこを直すべきかが数字で分かります。 感覚で議論していた頃には戻れなくなります。

記録は案件番号に紐づけて残してください。次に同じ顧客・同じ製品の引合が来たとき、前回何が起きたかを見てから見積を作れます。これが最も確実な再発防止です。

Factory Advanceが提供する連携基盤

中小製造業向けクラウド型生産管理システム「Factory Advance」は、営業と工場が同じデータを見ながら受注判断を行うための基盤を提供します。引合・見積・受注・工程進捗・実績・請求までを1つのシステムで一元管理するため、営業所と工場が離れていても、外出先からでも、同じ最新情報にアクセスできます。

具体的には、案件登録時にアワーレートと工数から原価を自動試算し、利益率込みの見積書を作成できます。受注後は工程ごとに進捗を登録し、実績工数と材料費・外注費が案件単位で集計されるため、月次決算を待たずにリアルタイムで案件別利益が見えます。これにより「見積試算→実績登録→差異分析→改善→見積レート再計算」という収益向上サイクルが回り始めます。

営業が外出先から参照できる進捗画面は工程管理機能のページにまとめています。進捗をリアルタイムに把握する考え方は工程進捗の見える化とはもあわせてご覧ください。

紙やExcelでの管理に限界を感じている、案件別の利益が見えていない、個別受注の多品種少量生産が中心、といった20名以下の中小製造業に特に適合します。詳しくはFactory Advance公式サイト、機能の詳細は製品紹介資料をご覧ください。

まとめ

営業と工場の対立は、人間関係の問題ではなく、情報共有の仕組みと判断フローが整っていないことが原因です。両者が同じデータを見て、能力に基づいて受注可否を判断する仕組みを作れば、無理な納期約束や採算割れ受注は大幅に減らせます。

ポイントは3つです。第1に、工程別負荷・アワーレート・進行中案件の状況を共通の情報として整備すること。第2に、引合〜受注の5ステップを定型化し、営業と工場が同じデータで判断すること。第3に、案件単位ではなく会社全体の損益で受注可否を考えること。

紙とExcelでは更新の遅さと属人化が壁になります。クラウド型の生産管理システムで情報基盤を整え、営業と工場が同じ事実を見ながら会社全体の利益を伸ばす体制を構築していきましょう。
