製造業の短納期化|中小工場の3軸戦略
「明日までに出してほしい」「今週中に間に合わないか」。顧客からのこうした要請に応えられる工場と、断らざるを得ない工場とでは、受注量も単価も大きく差がついていきます。とはいえ無理な短納期は現場を疲弊させ、品質や利益を蝕みます。本記事では中小製造業が短納期化を実現するための3つの軸(段取り短縮・並行作業・標準化)と、それを売上拡大に繋げる戦略的な考え方を整理します。
短納期化が中小製造業の生命線になっている理由
個別受注・多品種少量生産を中心とする中小製造業にとって、納期は価格と並ぶ重要な競争軸です。むしろ価格交渉が難しい局面では、納期対応力こそが差別化の源泉になります。
2025年版ものづくり白書でも、製造業における人手不足と需給変動への対応が課題として繰り返し指摘されています。発注側にとって「いつ届くか分からない」「短納期は受けてもらえない」工場は選びにくく、逆に納期で頼れる工場は多少高くても発注先に選ばれやすくなります。

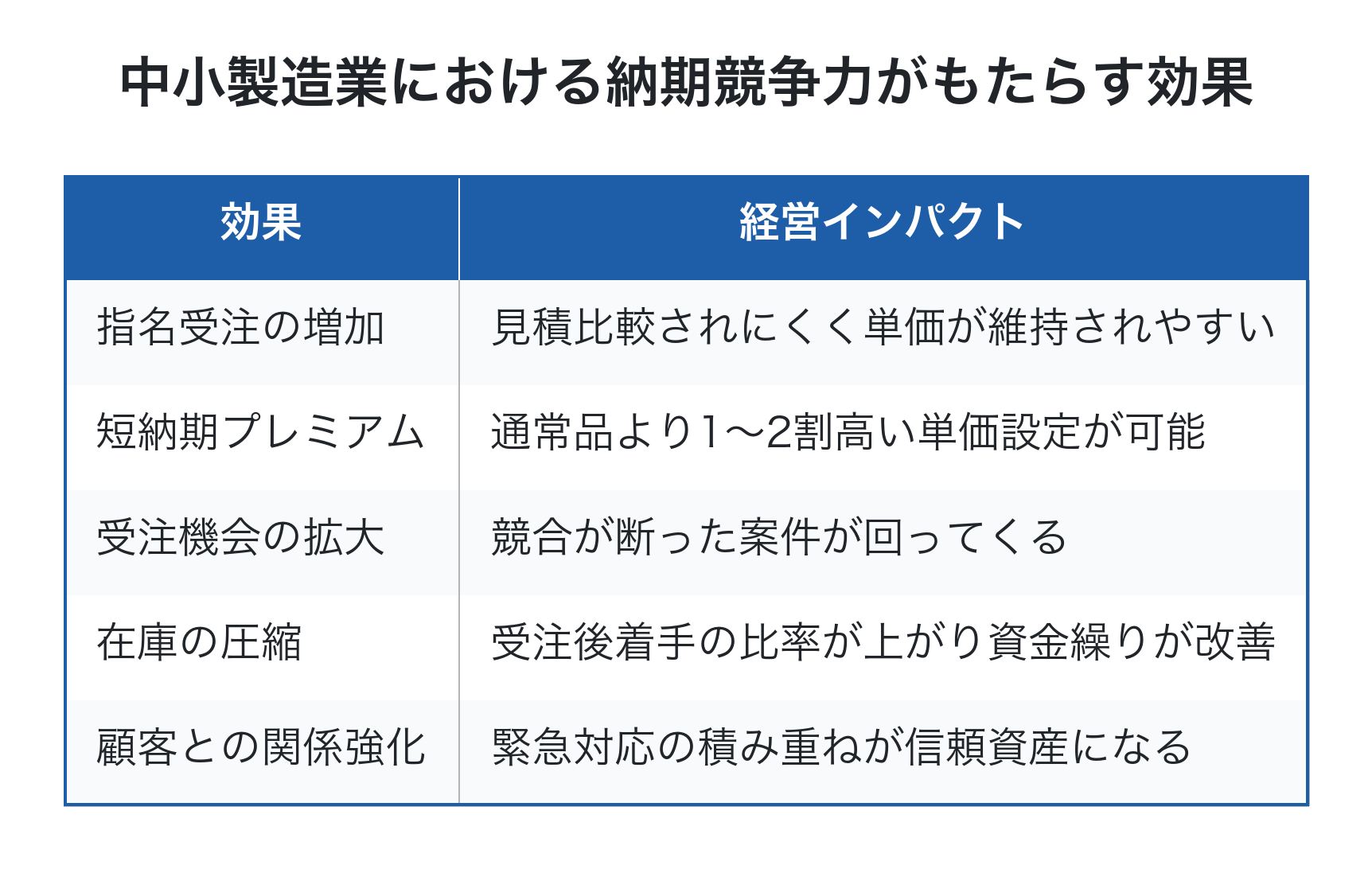

中小製造業における納期競争力がもたらす効果
| 効果 | 経営インパクト |
|---|---|
| 指名受注の増加 | 見積比較されにくく単価が維持されやすい |
| 短納期プレミアム | 通常品より1〜2割高い単価設定が可能 |
| 受注機会の拡大 | 競合が断った案件が回ってくる |
| 在庫の圧縮 | 受注後着手の比率が上がり資金繰りが改善 |
| 顧客との関係強化 | 緊急対応の積み重ねが信頼資産になる |
ここで大事なのは、短納期化を「現場の頑張りで何とかする」のではなく「仕組みで実現する」と捉えることです。残業や休日出勤で短納期に応えれば一時的には間に合っても、労務費が膨らみ採算は悪化します。会社全体で見れば、付加価値(売上 − 外部購入費)が増えないのに固定費だけが増える状態に陥りかねません。
リードタイムの実態を分解して見る
短納期化に取り組む前に、まず自社のリードタイムが何で構成されているかを分解しておきます。受注から納品までの時間を時系列で並べてみると、実は加工そのものに使われている時間は驚くほど少ないことが多いものです。

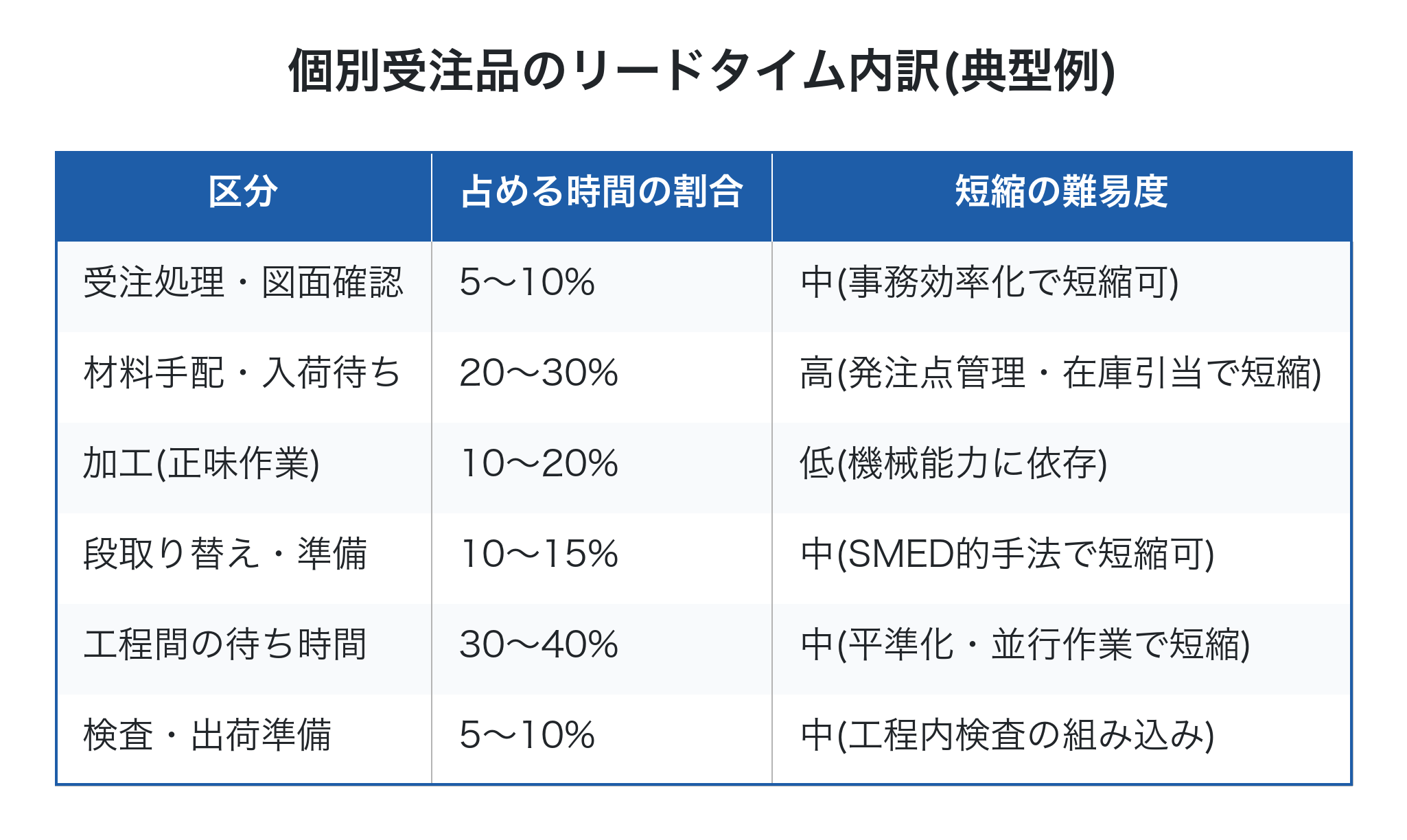

個別受注品のリードタイム内訳(典型例)
| 区分 | 占める時間の割合 | 短縮の難易度 |
|---|---|---|
| 受注処理・図面確認 | 5〜10% | 中(事務効率化で短縮可) |
| 材料手配・入荷待ち | 20〜30% | 高(発注点管理・在庫引当で短縮) |
| 加工(正味作業) | 10〜20% | 低(機械能力に依存) |
| 段取り替え・準備 | 10〜15% | 中(SMED的手法で短縮可) |
| 工程間の待ち時間 | 30〜40% | 中(平準化・並行作業で短縮) |
| 検査・出荷準備 | 5〜10% | 中(工程内検査の組み込み) |
正味の加工時間は全体の2割程度、残りの8割は「待ち」や「準備」や「段取り」です。つまり短納期化のレバレッジは加工速度ではなく、待ち時間と準備時間にあります。ここを縮めることが、現場に過度な負荷をかけずに納期を縮める道筋になります。
リードタイム短縮の全体像については製造業のリードタイム短縮方法も併せて参考にしてください。
軸1: 段取り短縮で機械の実働時間を増やす
多品種少量生産では、機械の稼働時間のうち相当部分が段取り替え(加工準備・治具交換・プログラム切替など)に費やされます。段取り時間を半減できれば、同じ機械でも実質的な処理能力が大きく増え、結果としてリードタイムも縮みます。
段取り短縮の基本は「内段取り(機械を止めて行う作業)」と「外段取り(機械が動いている間に並行で進められる作業)」の切り分けです。

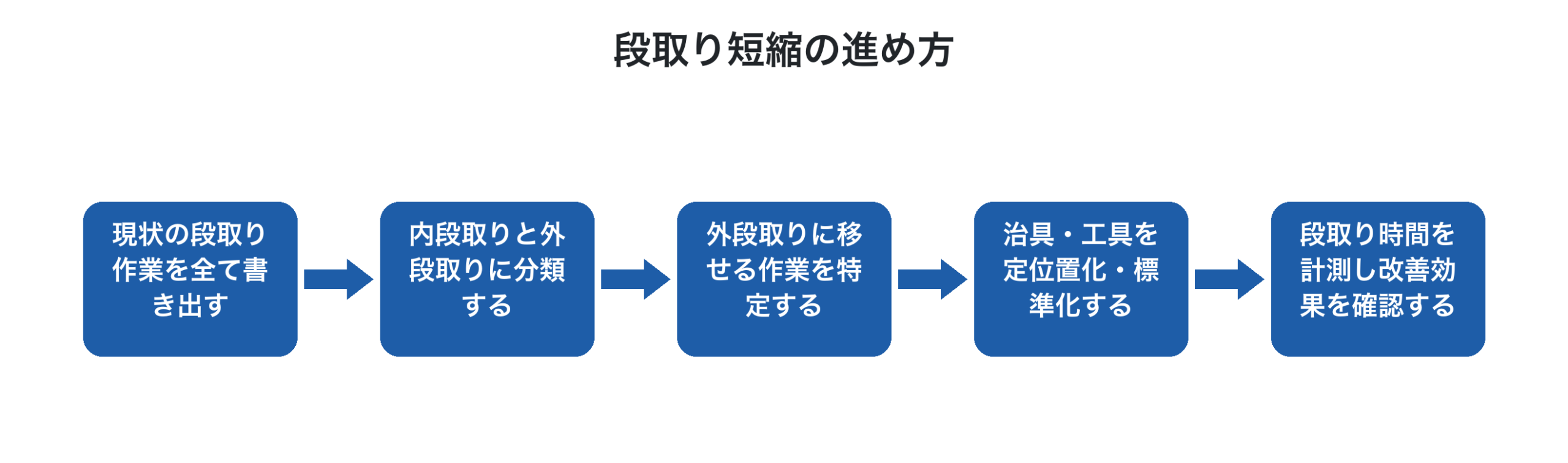

段取り短縮の進め方
例えば段取り替えに60分かかっていた工程で、図面準備・材料運搬・治具準備を外段取り化することで30分まで短縮できれば、1日2回の段取りなら60分の余裕時間が生まれます。月20日稼働で20時間、これは1案件分の加工時間に相当します。
ただし段取り短縮で生まれた時間を「ただ機械が止まらないようにする」ためだけに使うと、過剰な仕掛在庫が積み上がるだけです。短縮で生まれた能力は、短納期案件を受け入れる余白として使うべきものです。会社全体で見れば、空いた能力で外注に出していた仕事を内製化する、あるいは短納期プレミアム単価の案件を受注する、という選択肢が見えてきます。
軸2: 並行作業で工程間の待ち時間を縮める
リードタイムの3〜4割を占める工程間の待ち時間は、工程を直列ではなく並列で進めることで大きく縮められます。
例えば「設計→材料手配→加工→組立→検査」を完全な直列で進めると、各工程の所要時間の合計がそのままリードタイムになります。しかし「設計が7割完了した時点で材料手配を開始」「加工の前半が終わった部品から先に組立に流す」といった並行化を入れると、最長工程の時間+αまでリードタイムを圧縮できます。

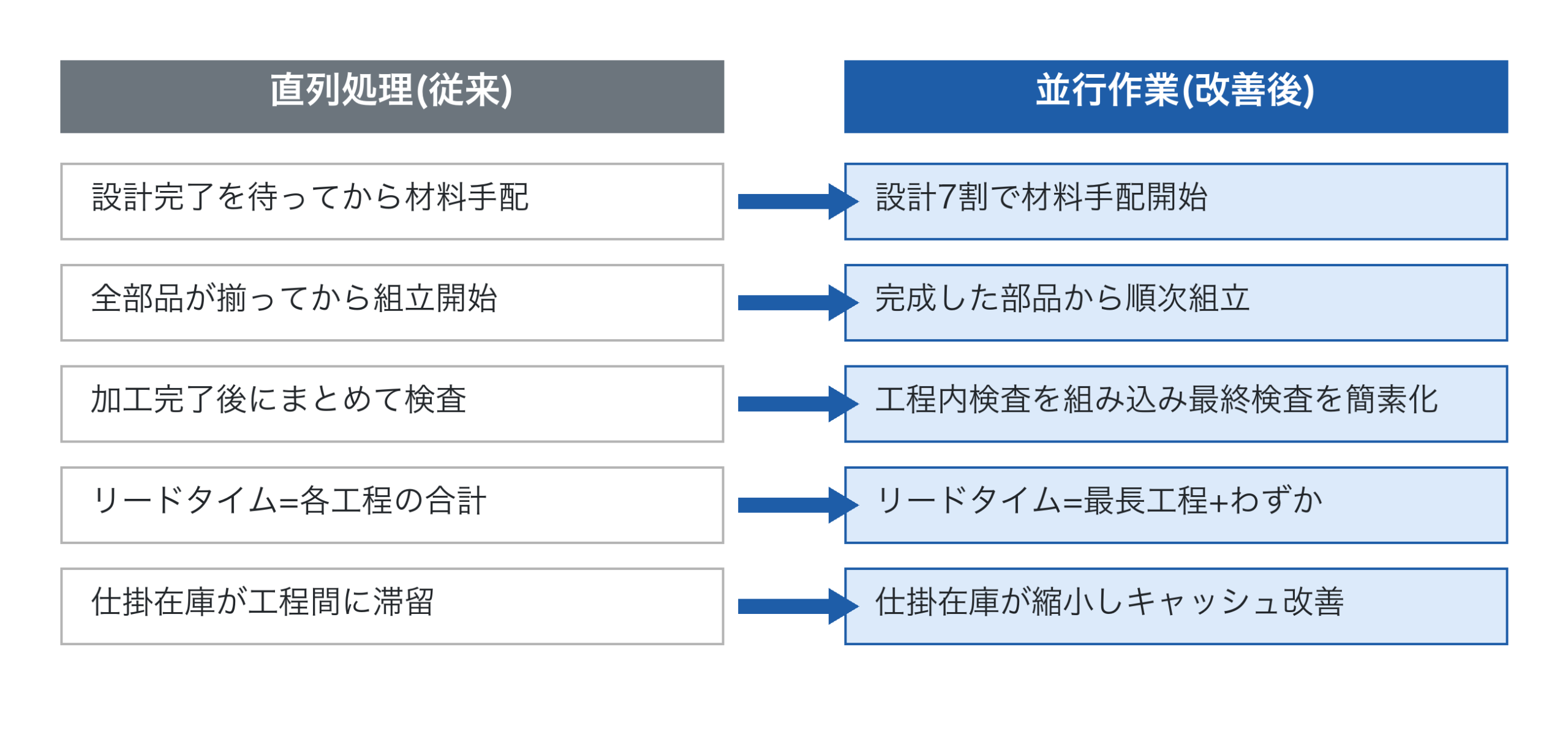

| 直列処理(従来) | 並行作業(改善後) | |
|---|---|---|
| 設計完了を待ってから材料手配 | ▶ | 設計7割で材料手配開始 |
| 全部品が揃ってから組立開始 | ▶ | 完成した部品から順次組立 |
| 加工完了後にまとめて検査 | ▶ | 工程内検査を組み込み最終検査を簡素化 |
| リードタイム=各工程の合計 | ▶ | リードタイム=最長工程+わずか |
| 仕掛在庫が工程間に滞留 | ▶ | 仕掛在庫が縮小しキャッシュ改善 |
並行作業を成立させるには、各工程の進捗が誰からも見えている必要があります。「設計が7割終わった」「加工の前半が完了した」という状態を現場とフロント部門で共有できなければ、次工程は動き出せません。紙の指示書とExcelの進捗表で運用していると、この共有がほぼ不可能で、結局「全部終わってから次へ」という直列運用に戻ってしまいます。
ここが工程進捗の見える化の出番です。詳しくは工程進捗の見える化も参考にしてください。
並行作業はTOC(制約条件理論)の考え方とも整合します。工場全体のスループットを律速しているボトルネック工程に他工程の進度を合わせ、ボトルネック前には適切なバッファを置き、ボトルネックを止めないように回す。この発想に立てば「全工程をフル稼働させること」よりも「ボトルネックを止めないこと」が短納期化の鍵になります。
軸3: 標準化で属人化と判断時間を減らす
3つ目の軸が標準化です。段取りと並行作業で時間そのものを縮めても、毎回の判断や調整に時間を取られていてはリードタイムは縮まりません。
中小製造業の現場では「あの仕事はAさんでないと分からない」「この治具はBさんに聞かないと出てこない」といった属人化が随所にあります。属人化が強い工程は、担当者が休んだ瞬間に止まり、新しい仕事が来ても着手判断ができません。これが見えない待ち時間を生んでいます。

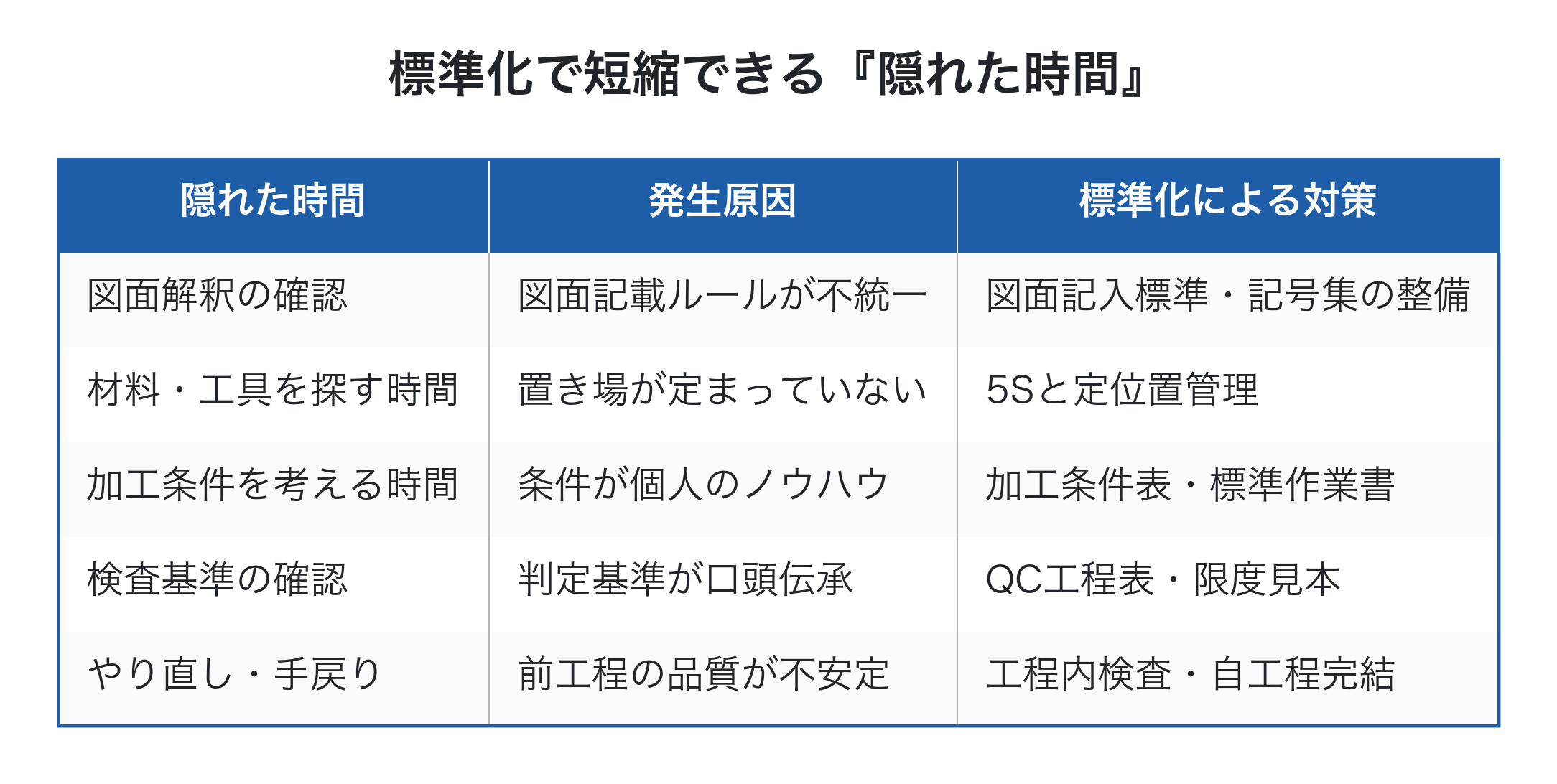

標準化で短縮できる『隠れた時間』
| 隠れた時間 | 発生原因 | 標準化による対策 |
|---|---|---|
| 図面解釈の確認 | 図面記載ルールが不統一 | 図面記入標準・記号集の整備 |
| 材料・工具を探す時間 | 置き場が定まっていない | 5Sと定位置管理 |
| 加工条件を考える時間 | 条件が個人のノウハウ | 加工条件表・標準作業書 |
| 検査基準の確認 | 判定基準が口頭伝承 | QC工程表・限度見本 |
| やり直し・手戻り | 前工程の品質が不安定 | 工程内検査・自工程完結 |
標準化のもう一つの効果は、多能工化を進めやすくすることです。標準作業書とQC工程表が整っていれば、新しい人材や他工程の人材が応援に入りやすくなり、繁忙時の能力ボトルネックを柔軟に解消できます。これは結果として短納期対応力の底上げにつながります。
短納期化を売上拡大に繋げる戦略的視点
ここまでの3軸を実装すると、現場の能力に余白が生まれます。この余白を何に使うかが経営判断です。
選択肢としては大きく3つあります。
- 短納期プレミアム単価の案件を積極的に受注する
- 外注に出していた仕事を内製化する
- 受注量そのものを増やし市場占有率を高める
どの選択肢が自社にとって有利かは、案件単位の利益率ではなく、会社全体の付加価値(売上 − 材料費 − 外注費)がどう変化するかで判断します。例えば外注に出していた仕事を内製化すれば、外注費が減るぶん付加価値が増えます。短納期プレミアムの案件を受ければ、同じ加工時間でも単価が上がるぶん時間あたり付加価値が増えます。

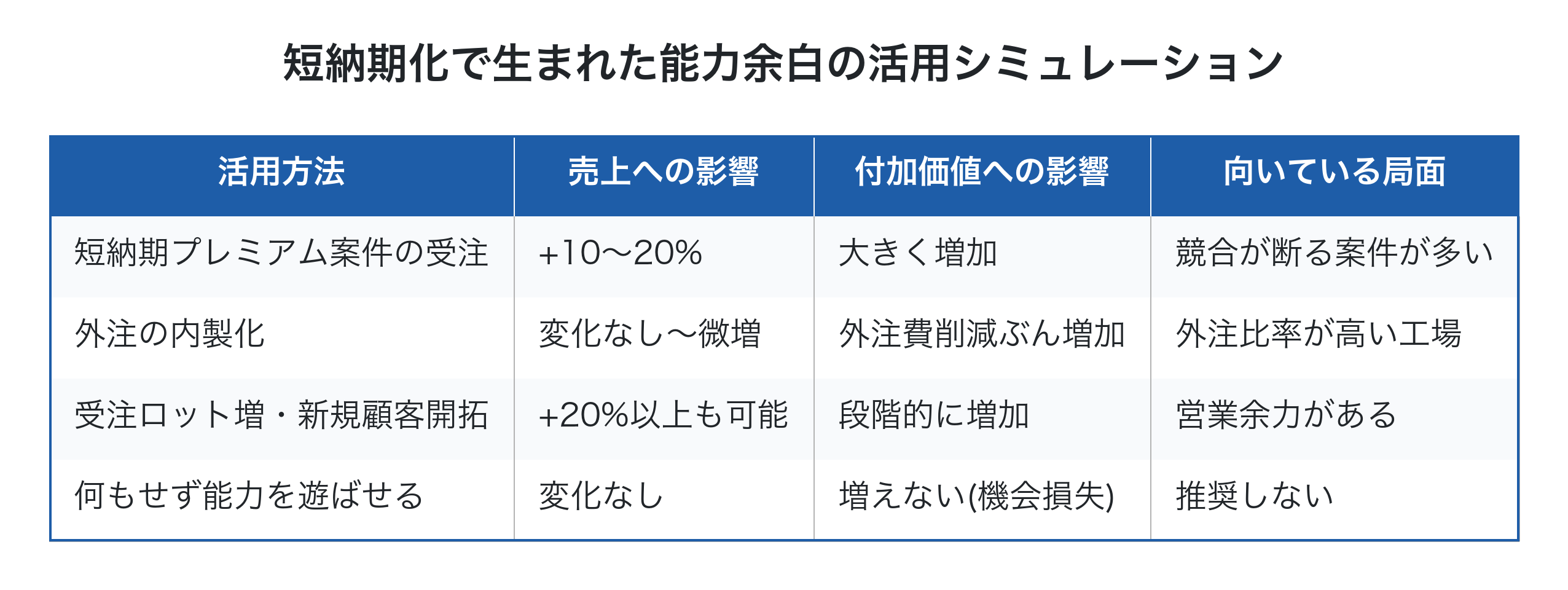

短納期化で生まれた能力余白の活用シミュレーション
| 活用方法 | 売上への影響 | 付加価値への影響 | 向いている局面 |
|---|---|---|---|
| 短納期プレミアム案件の受注 | +10〜20% | 大きく増加 | 競合が断る案件が多い |
| 外注の内製化 | 変化なし〜微増 | 外注費削減ぶん増加 | 外注比率が高い工場 |
| 受注ロット増・新規顧客開拓 | +20%以上も可能 | 段階的に増加 | 営業余力がある |
| 何もせず能力を遊ばせる | 変化なし | 増えない(機会損失) | 推奨しない |
ここで注意したいのは、短納期化のためだけに過大な設備投資や人員増を行わないことです。固定費を増やしてしまえば損益分岐点が上がり、外部環境が悪化したときの耐久力が落ちます。まずは段取り短縮・並行作業・標準化という「投資の小さい改善」で能力余白を作り、その余白で稼げる手応えを掴んでから、設備や人員の拡張を検討する順序が安全です。
価格交渉力との連動も意識しておきたい点です。短納期で頼られる工場は、相対的に交渉力が強くなります。2026年1月施行の取適法も含め、価格交渉の環境は受注側に少しずつ追い風が吹いています。納期で選ばれている事実は、価格交渉の場面でも「我々はこれだけの納期で応えている」という根拠になり得ます。詳しくは製造業の価格転嫁の交渉術も参考にしてください。
短納期化を支える仕組みとしての生産管理システム
3軸の改善を継続的に回すには、案件の進捗・段取り状況・標準作業の遵守度が見えている必要があります。紙とExcelの運用では、この見える化に手間と時間がかかりすぎ、改善のPDCAが回りません。
Factory Advanceは、個別受注型の中小製造業向けに、案件ごとの工程進捗・実績工数・原価・納期を一元管理するクラウド型の生産管理システムです。QRコードを使った作業実績の収集により、現場の入力負担を抑えつつ「いまどの案件がどの工程にあるか」がリアルタイムで見えるようになります。
短納期化との関連で言えば、次のような場面で役立ちます。
- 各案件の工程進捗が見えるため、並行作業の判断がしやすい
- 段取り時間の実績データが蓄積され、改善効果を数値で確認できる
- 案件ごとの実績工数から、短納期対応の余力を判断できる
- 短納期プレミアム単価の妥当性を、案件別収益データで検証できる
並行作業や工程の前倒しを画面上でどう扱うかは工程管理機能のページにまとめています。
導入の進め方や対象規模については製品紹介資料を参考にしてください。
まとめ
中小製造業の短納期化は、現場の頑張りではなく仕組みで実現するべき経営テーマです。リードタイムの大半は「待ち」と「準備」で占められており、段取り短縮・並行作業・標準化の3軸でここに切り込めば、過度な残業や設備投資なしに納期競争力を高められます。
そして短納期化で生まれた能力余白を、短納期プレミアム案件・内製化・受注拡大のどれに振り向けるかを、会社全体の付加価値の観点で判断する。これが短納期化を一過性の現場改善で終わらせず、売上と利益の継続的な拡大に繋げる戦略的な道筋です。
まずは自社のリードタイムを工程別に分解し、どこに最大の待ち時間が眠っているかを見つけることから始めてみてください。最新情報や具体的な改善手法は、信頼性の高い公的資料も併せて確認することをおすすめします。
