製造業のリードタイムが長くなる原因|製造リードタイムを工程別に分解して短縮する手順
製造業のリードタイムが長くなる原因は、機械の加工が遅いことではなく、工程と工程のあいだで案件が止まっている時間にあります。中小製造業の個別受注生産では、受注確定から出荷までの製造リードタイムが20〜60日になることが珍しくありません。ところがその内訳を実測すると、機械が実際に動いている正味加工時間は全体の2割に届かないことが多く、残りは前工程の完了待ち、材料待ち、指示待ちで埋まっています。
つまりリードタイム短縮の成否は、「速く加工する方法」を探すかどうかではなく、止まっている時間の発生箇所と原因を、案件単位の実績データで名指しできるかどうかで決まります。原因が名指しできれば、打ち手は絞れます。原因が分からないまま設備投資や増員に踏み込むと、投資したのにリードタイムが変わらないという結果になります。
製造リードタイムが長くなる原因はどこにあるか
原因を探す前に、どのリードタイムの話をしているのかを揃えておく必要があります。中小製造業の現場では、次の3つが「リードタイム」という一語に混ざりがちです。
受注リードタイムは、客先から引き合いを受けてから受注が確定するまでの時間です。見積回答が遅いと、ここが伸びます。調達リードタイムは、材料や外注品を発注してから入荷するまでの時間で、自社の努力だけでは縮まりません。そして製造リードタイムが、受注確定から出荷までの社内の時間です。
顧客が「納期が長い」と言うときに見ているのは3つの合計ですが、自社の改善余地が最も大きいのは製造リードタイムです。ここを分けずに議論すると、「材料の入荷が遅いのが悪い」で話が止まり、社内に残っている改善余地に手が付きません。
製造リードタイムが長くなる原因は、さらに工程内の原因と工程間の原因に分かれます。工程内の原因は、加工時間そのものの長さ、段取り替えの長さ、手直しの発生です。工程間の原因は、前工程の完了待ち、材料や治具の到着待ち、次に何を流すかの判断待ちです。
多くの中小製造業で改善の議論が空回りするのは、工程内の原因ばかりが話題になるからです。工程内の時間は現場の目に見えるので語りやすく、工程間の待ち時間は誰の担当でもないので語られません。しかし実測すると、リードタイムを支配しているのは後者です。
リードタイムの内訳と「待ち時間」が大半を占める構造
製造リードタイム30日の案件を工程別に分解した典型例が下の表です。

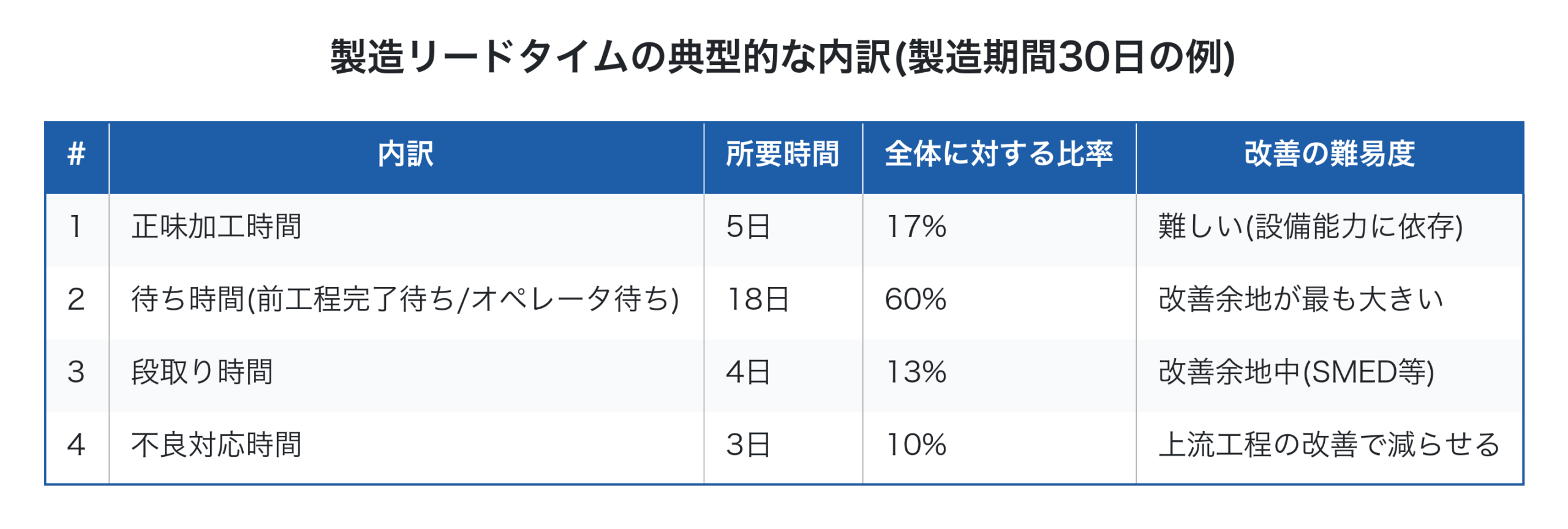

製造リードタイムの典型的な内訳(製造期間30日の例)
| # | 内訳 | 所要時間 | 全体に対する比率 | 改善の難易度 |
|---|---|---|---|---|
| 1 | 正味加工時間 | 5日 | 17% | 難しい(設備能力に依存) |
| 2 | 待ち時間(前工程完了待ち/材料待ち/指示待ち) | 18日 | 60% | 改善余地が最も大きい |
| 3 | 段取り時間 | 4日 | 13% | 改善余地中(外段取り化など) |
| 4 | 不良対応時間 | 3日 | 10% | 上流工程の改善で減らせる |
30日のうち、機械が動いて価値を生んでいる正味時間はわずか5日、全体の17%です。残りの83%は「何かを待っている」か「加工の準備をしている」か「作り直している」時間です。
この構造が分かると、打ち手の優先順位が変わります。「加工機を高速化する」「設備を1台増やす」という発想は、17%の領域を数割改善する話です。仮に正味加工時間を5日から4日に縮めても、リードタイム全体は30日から29日になるだけで、3%の短縮にとどまります。
一方、待ち時間18日を半分の9日に減らせれば、リードタイムは30日から21日になり、30%の短縮が実現します。同じ労力をかけるなら、後者に向けるほうが効きます。設備を増やさずに済むので、固定費も増えません。
ここで注意したいのは、この内訳は会社ごと・案件ごとに違うという点です。上の表は典型例であって、自社の数字ではありません。段取りが支配的な会社もあれば、不良対応が10%を大きく超える会社もあります。自社の内訳を持たないまま「待ち時間が6割らしい」と決め打ちすると、原因の特定を間違えます。工程進捗の見える化の仕組みで、まず自社の内訳を実測することが出発点になります。
待ち時間が発生する4M別の原因
待ち時間の発生原因は、4M(Man・Machine・Material・Method)で切ると打ち手に結びつきます。

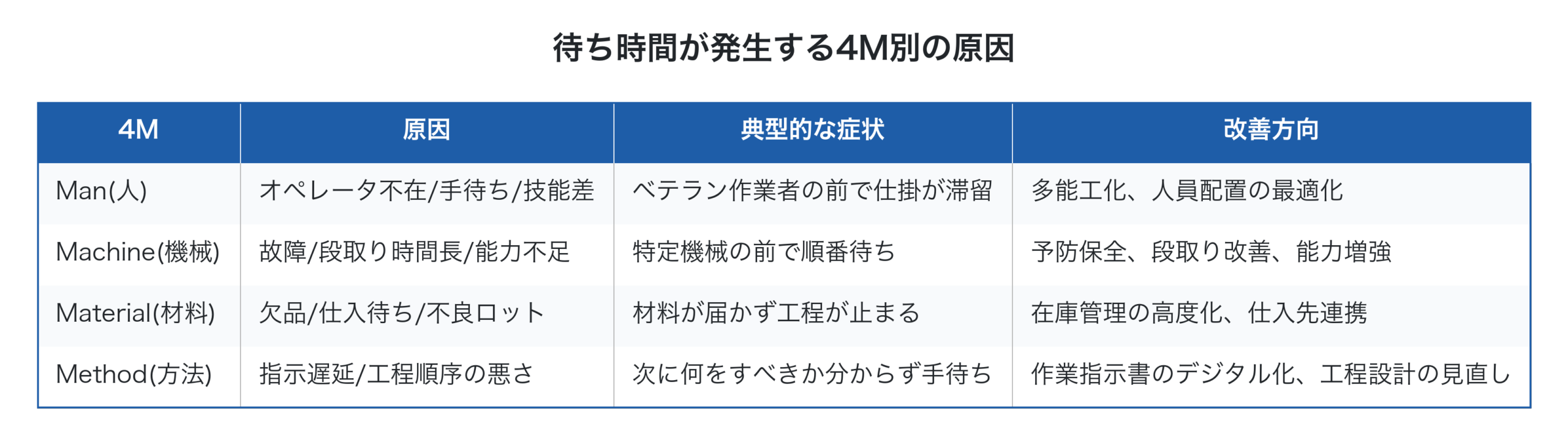

待ち時間が発生する4M別の原因と打ち手
| 4M | 原因 | 典型的な症状 | 改善方向 |
|---|---|---|---|
| Man(人) | オペレータ不在/手待ち/技能差 | 特定のベテラン作業者の前で仕掛が滞留する | 多能工化、人員配置の見直し |
| Machine(機械) | 故障/段取り時間長/能力不足 | 特定の機械の前だけ順番待ちの列ができる | 予防保全、外段取り化、能力増強 |
| Material(材料) | 欠品/仕入待ち/不良ロット | 材料が届かず工程が空で止まる | 在庫の見える化、仕入先との情報連携 |
| Method(方法) | 指示遅延/工程順序の悪さ | 次に何を流すか分からず現場が手待ちになる | 作業指示のデジタル化、工程設計の見直し |
実務で最も厄介なのは、Machineの段取り時間の長さとManの技能差が重なった状態です。個別受注生産では案件ごとに段取りが発生するため、段取りが長い機械は、それ自体が待ち行列を作ります。そこに「その機械を回せるのは1人だけ」という技能の偏りが加わると、その1人の稼働がリードタイム全体を決めてしまいます。この構造は制約条件理論(TOC)の考え方で整理すると打ち手が見えます。
Materialの欠品と仕入待ちは、在庫管理の精度に直結します。手配のタイミングが勘に頼っている会社では、材料待ちの発生が偶然に左右され、リードタイムの振れ幅が大きくなります。
Methodの指示遅延は、原因としては地味ですが改善のコストが最も低い領域です。前工程が終わったことが後工程に伝わるまでに半日かかっているなら、それは設備でも技能でもなく情報の遅れです。作業指示書のデジタル化や受注登録の自動化は、この情報の遅れを直接縮めます。
原因を工程実績データで裏付ける手順
4Mの分類は仮説を立てる道具です。仮説のままで打ち手を決めると外します。仮説を実績データで裏付ける工程を必ず挟みます。

リードタイムの原因究明。印象論で議論する状態と工程実績で裏付ける状態
| 内訳が見えないまま議論する状態 | 工程実績で裏付けてから決める状態 | |
|---|---|---|
| 全体のリードタイム日数だけを把握している | ▶ | 工程別に正味・待ち・段取り・不良対応を分けて把握している |
| 原因の議論が現場の印象論で終わる | ▶ | どの工程で何日止まったかを案件単位で示せる |
| 打ち手が加工効率化と増員に偏る | ▶ | 待ち時間の発生源に直接効く打ち手を選べる |
| 改善後に効果が出たか分からない | ▶ | 同じ指標で改善前後を比較できる |
| 納期遅延の原因究明が毎回ふりだしに戻る | ▶ | 遅延した工程と原因を即日で特定できる |
裏付けに必要なデータは、案件ごとの4つの時刻です。工程への着手時刻、工程の完了時刻、段取りの開始時刻、そして中断が発生した時刻。この4点があれば、正味・段取り・待ちの3つを分けて計算できます。逆に「その日に何時間働いたか」だけの日報では、待ち時間は永久に見えません。
工数を性質で分ける考え方は正味工数の分類と同じです。正味・付随・段取・付帯を分けて記録できていれば、リードタイム分析にそのまま使えます。工程管理の仕組みは生産管理システムの土台であり、工程別の実績収集は工程管理機能が担う領域です。
進め方は小さく始めるのが確実です。全案件・全工程を一度に測ろうとすると、現場の入力負担で運用が止まります。代表的な1案件を、2週間だけ全工程で測る。これで内訳の当たりが付きます。当たりが付いた工程だけを、次の1か月で継続測定に切り替えます。
測ったデータは、必ず案件単位で並べて分散を見るようにします。平均リードタイムが30日でも、20日で出た案件と45日かかった案件が混ざっているなら、原因は「常に遅い何か」ではなく「時々起きる何か」です。前者は工程設計の問題、後者は材料待ちや手直しといった不定期な事象の問題で、打ち手がまったく違います。
リードタイム短縮の5つの手法
原因が特定できたら、次の5つから選びます。
第一に、段取り改善です。段取り作業のうち、機械を止めなくてもできる準備(次の案件の治具や材料の用意)を、現案件の稼働中に前倒しします。設備投資をほとんど伴わずに段取り時間を短縮できるため、即効性が高い打ち手です。
第二に、小ロット化です。1ロットの数量を小さくすると、後工程が前工程の完了を待つ時間が比例して縮みます。ただし段取り回数が増えるので、段取り改善と必ずセットで進めます。単独で小ロット化すると、段取り時間の合計が増えてリードタイムが逆に伸びることがあります。
第三に、ボトルネック工程の能力増強です。待ち行列が特定の工程に集中しているなら、そこを広げると全工程の待ちが連鎖的に減ります。ただし能力増強は固定費を増やすので、投資判断は増分で行います。
第四に、並行作業化です。直列でつないでいた工程を、可能な範囲で並べます。「設計が完了してから材料を発注する」を「設計途中で長納期材料だけ先行発注する」に変えるだけで、調達待ちが製造リードタイムから外れます。図面や仕様が固まる前に動かせる部分を洗い出すのが要点です。
第五に、前工程の早期完了です。前工程が計画より早く終われば、後工程の着手も早まります。ここは標準時間の設定と、工程実績のフィードバックが効きます。時間あたり付加価値を工程別に見ると、前工程の余力がどこにあるかが数字で分かります。
どの原因から手を付けるかを増分で決める
5つの手法のうちどれを先にやるかは、増分計算で決めます。その打ち手によって増える費用と、増える付加価値だけを比べる考え方です。全体の原価配賦をやり直す必要はありません。
段取りの外段取り化を例に、実際に計算します。ボトルネック工程の年間操業時間が2,000時間、そのうち段取りに400時間(20%)を使っているとします。外段取り化で段取り時間を半分に減らせれば、200時間が加工に回ります。この工程の時間あたり付加価値が5,000円なら、増える付加価値は200時間×5,000円=年間100万円です。
一方、増える費用は段取り用の治具と部品台車で30万円、初年度のみ。増員はしません。したがって増分利益は初年度100万円−30万円=70万円、翌年以降は年100万円です。投資回収は初年度中に終わります。
同じ計算を、機械1台の増設で試します。機械の年間の減価償却費と保守費が合計300万円増えるなら、増える付加価値が年300万円を超えないと増分利益は出ません。時間あたり付加価値5,000円なら、年600時間の追加稼働が必要です。受注量がそこまで伸びる見込みがないなら、この投資はリードタイムを縮めても利益を減らします。
この2つを並べると、着手順は自明です。費用が小さく効果が確実な打ち手から始め、固定費が増える打ち手は受注の裏付けができてからという順序になります。

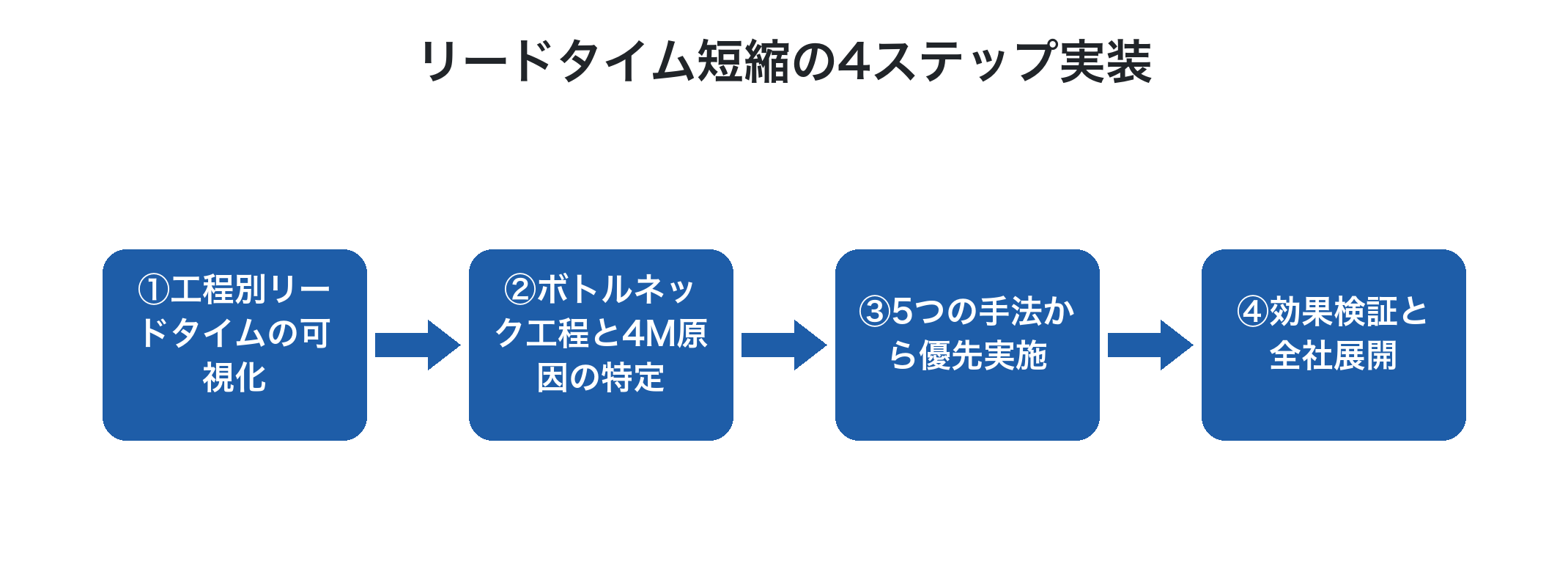

原因の特定から着手までの4ステップ
第四のステップを飛ばさないことが重要です。同じ指標で測り直さないと、リードタイムが縮んだのが打ち手の効果なのか、受注量が減ったからなのかが区別できません。予実管理の枠組みに乗せると、この再計測が月次の運用に組み込めます。
リードタイム短縮がもたらす3つの経営インパクト
リードタイム短縮は現場改善に見えて、実際には経営指標を3つ同時に動かします。

リードタイム短縮の3つの経営インパクト
| # | 経営インパクト | メカニズム | 効果の測り方 |
|---|---|---|---|
| 1 | 運転資金が手元に戻る | 仕掛在庫の滞留期間が短くなる | 1日あたり製造原価×短縮日数×平均進捗率 |
| 2 | 納期遵守率が上がる | 遅延の余地が減り、短納期案件を受けられる | 納期遵守率と短納期案件の受注件数 |
| 3 | 同じ設備で案件回転数が増える | 工程の空き時間が減り処理件数が増える | 月間の完成案件数と時間あたり付加価値 |
1つ目の運転資金の効果は、計算で確かめられます。年商3億円で原価率75%の会社なら、年間の製造原価は2億2,500万円です。年間稼働250日で割ると、1日あたりの製造原価は90万円。製造リードタイムが30日で、仕掛の平均進捗率を50%とすると、仕掛在庫の金額は90万円×30日×0.5=1,350万円です。
これがリードタイム20日になると、90万円×20日×0.5=900万円。差額の450万円が、追加の売上ゼロで手元に戻る現金です。借入も増資も伴わず、損益分岐点も上がりません。仕掛在庫が現金を縛る構造は黒字なのに資金繰りが苦しくなる仕組みと同じ話です。
2つ目の納期遵守率は、受注機会に直結します。リードタイムに余裕がある会社は、客先の飛び込み案件を受けられます。個別受注の中小製造業にとって、短納期対応は価格以外の差別化要素として強く働きます。
3つ目の案件回転数は、設備も人員も増やさずに処理量を増やせることを意味します。ここで確認したいのは、回転数が増えても案件ごとの採算が悪ければ利益は増えないという点です。回転数と案件別の利益は必ず一緒に見ます。工程の空き時間に潜む損失は利益漏洩の見える化で扱った隠れ損失と同じ性質を持ちます。
「会社全体で考える」リードタイム改善
リードタイム改善で最も多い失敗が、特定工程の効率化だけで満足してしまうことです。「ボトルネック工程の段取り時間を半分にした」のに、全体のリードタイムがほとんど変わらない。原因は、その工程が実はボトルネックではなく、支配的だったのは別工程の待ち時間だった、というものです。
一倉定氏が説いた「会社の損益というものは、常に『会社全体で考える』のが正しい」という原則は、リードタイムにも当てはまります。工程単位の短縮日数を足し合わせても、全体のリードタイムは出ません。工程は直列につながっており、短縮できるのはその時点で最も長く止まっている場所だけです。
そのため評価指標は、工程別の改善幅ではなく会社全体の製造リードタイム、仕掛在庫金額、納期遵守率の3つに置きます。工程別の数字は原因を探すために使い、成果の判定には使わない。この使い分けをしないと、「各工程は改善しているのに全体は変わらない」という報告が積み上がります。
もう1つの落とし穴が、リードタイム短縮を単独の目的にしてしまうことです。残業を増やして納期を詰めれば、リードタイムは短くなりますが利益は減ります。リアルタイム原価管理の仕組みで案件別の利益を並べて見れば、リードタイムと採算のどちらかを犠牲にしていないかが判定できます。
Factory Advance でリードタイムを可視化する方法
Factory Advance は、個別受注生産型の中小製造業向けの生産管理・収益管理クラウドです。リードタイムの原因特定に必要なデータを、現場の入力負担を抑えて集めることを狙って作られています。
- 工番ごとに工程別の着手時刻・完了時刻を記録し、案件単位で製造リードタイムを集計
- 正味・段取り・待ち・不良対応を分けて集計し、工程別の内訳を可視化
- 止まっている工程と発生頻度を一覧化し、4M原因の切り分けを支援
- タブレット・スマートフォンからの現場入力に対応し、紙とExcelからの段階的な移行が可能
- 工程管理機能・作業指示書機能・リアルタイム原価管理と連動し、リードタイムと採算を同じ画面で確認
費用は、環境構築費がスモール20万円・スタンダード40万円、月額がスモール3万円・スタンダード5万円(いずれも税抜)です。アカウント数20件が標準で付属します。注文書のAI-OCRはスタンダードに標準搭載で、従量課金はありません。デジタル・AI導入補助金2026のツール登録製品のため、初期費・月額費・サポート費が補助の対象になります。
「納期遅延が続いているが、どの工程で時間が消えているか分からない」「リードタイムを縮めたいが何から手を付けるか決められない」という状況であれば、無料の資料ダウンロードから、工程実績をもとにリードタイムの原因を切り分ける進め方をご確認いただけます。
まとめ
製造業のリードタイムが長くなる原因は、正味加工時間の長さではなく、リードタイムの8割を占める待ち時間・段取り時間・不良対応時間にあります。原因の切り分けは、製造リードタイムを受注・調達と分けたうえで、工程別に正味・待ち・段取り・不良対応の4つに分解し、4M(人・機械・材料・方法)で仮説を立て、案件単位の工程実績データで裏付けるという順序で進めます。打ち手は段取り改善・小ロット化・ボトルネック能力増強・並行作業化・前工程早期完了の5つから、増分計算で着手順を決めます。年商3億円・原価率75%の会社が製造リードタイムを30日から20日にできれば、1日あたり製造原価90万円×短縮10日×平均進捗率50%で約450万円の運転資金が手元に戻り、納期遵守率と案件回転数も同時に上がります。ただし評価は工程単位ではなく、一倉定氏が説いた通り会社全体の製造リードタイム・仕掛在庫金額・納期遵守率で行うのが正しい進め方です。まずは代表的な1案件を2週間だけ全工程で測ることから始めれば、次の一手が数字で決まります。
