製造業の予実管理の仕組み作り|計画と実績の乖離を放置せず見積精度を上げ続けるPDCA

製造業の予実管理の仕組み作りとは、「立てた計画(予算・見積)」と「実際の数字(実績)」の乖離を放置せず、その差異を分析して見積精度・原価管理・経営判断を継続的に改善するPDCAサイクルのことです。多くの中小製造業では「予実管理表は作っているが、月次決算で報告して終わり」という運用に陥りがちで、乖離原因が特定されないまま同じ赤字案件が繰り返されています。予実管理は数字を並べる作業ではなく、計画と実績のギャップを改善行動に変える経営インフラです。本記事では、予実管理が機能しない4つの理由、3階層構造、PDCAサイクル、乖離分析の5つの切り口、4ステップ仕組み化までを整理します。

製造業の予実管理の仕組み作りとは?

予実管理は、英語で言えば「Budget vs Actual Analysis」、計画値と実績値の差異を分析して経営判断と改善行動に活かす仕組みです。製造業における予実管理の対象は、年次予算(売上・利益)だけでなく、案件単位の見積と実績、工程単位の標準時間と実績時間まで多階層に及びます。

予実管理が「仕組み化」されているとは、計画→実行→差異分析→改善反映というサイクルが、誰が担当しても同じ手順で回り続ける状態のことです。仕組み化されていないと、担当者の感覚や担当者不在で運用が止まり、結局は月次決算の数字だけ眺める「報告型」になります。詳しいKPI設計とダッシュボードで扱った経営インフラは、予実管理のサイクルを回す土台になります。

予実管理がうまく機能しない4つの理由

中小製造業で予実管理に取り組んでも、多くが「報告で終わる」状態に陥ります。原因は構造的に4つに分類できます。

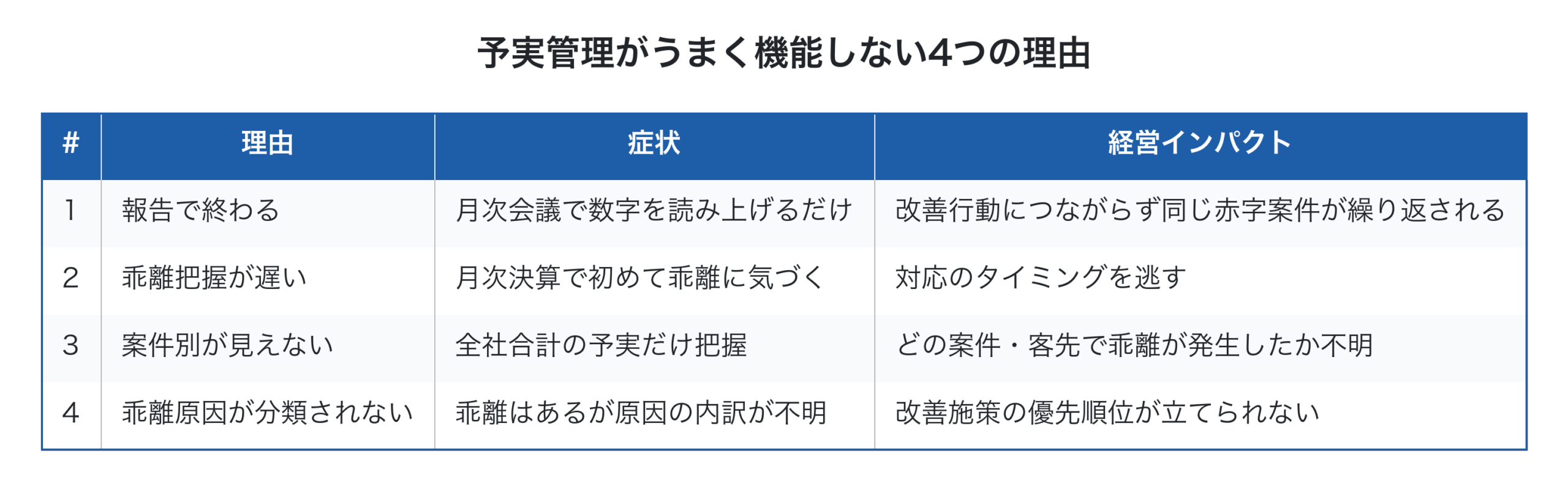

予実管理がうまく機能しない4つの理由
# 理由 症状 経営インパクト
1 報告で終わる 月次会議で数字を読み上げるだけ 改善行動につながらず同じ赤字案件が繰り返される
2 乖離把握が遅い 月次決算で初めて乖離に気づく 対応のタイミングを逃す
3 案件別が見えない 全社合計の予実だけ把握 どの案件・客先で乖離が発生したか不明
4 乖離原因が分類されない 乖離はあるが原因の内訳が不明 改善施策の優先順位が立てられない

特に深刻なのが1の「報告で終わる」と4の「乖離原因が分類されない」の組み合わせです。月次会議で「今月は計画より100万円利益が少なかった」と報告されても、その100万円が「どの案件のどの工程で・どんな原因で発生したか」が分からなければ、次のアクションは取れません。詳しい利益漏洩防止で扱った5つの漏洩源(手戻り/仕様変更/段取り超過/外注追加/不良対応)の分類が、予実管理にもそのまま当てはまります。

予実管理の3階層構造

予実管理は、3階層で設計するのが実用的です。

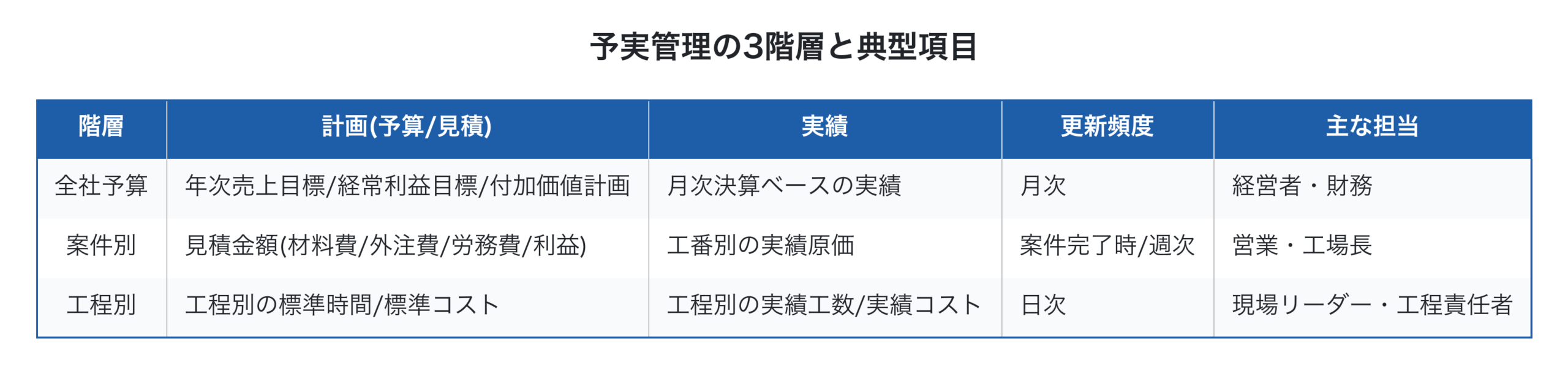

予実管理の3階層と典型項目
階層 計画(予算/見積) 実績 更新頻度 主な担当
全社予算 年次売上目標/経常利益目標/付加価値計画 月次決算ベースの実績 月次 経営者・財務
案件別 見積金額(材料費/外注費/労務費/利益) 工番別の実績原価 案件完了時/週次 営業・工場長
工程別 工程別の標準時間/標準コスト 工程別の実績工数/実績コスト 日次 現場リーダー・工程責任者

3階層が連動して初めて、「全社の利益乖離が、どの案件・どの工程で発生したか」が因果関係で追えるようになります。全社予算だけ追っていても改善行動には変換できず、工程別だけ追っていても経営インパクトが見えません。詳しい採算管理・製造原価の集計が、案件別・工程別予実の基盤となります。

予実管理のPDCAサイクル

予実管理は、PDCA(Plan/Do/Check/Action)の4工程で回します。

Plan(計画): 年次予算の策定、案件受注時の見積試算、工程標準時間の設定。詳しい特注品見積精度の手法で、過去案件の実績データを活用した精度の高い計画を立てます。

Do(実行): 受注した案件を生産し、工程実績をタブレット・スマホで継続的に記録します。詳しいリアルタイム原価管理の仕組みでデータを蓄積します。

Check(差異分析): 案件完了時または週次・月次で、計画と実績の乖離を分析します。乖離率と原因を切り口別に集計します。

Action(改善反映): 分析結果を次回見積や年次計画に反映します。客先別・製品仕様別の乖離傾向を、見積根拠データとして組み込みます。

このサイクルを回し続けることが、予実管理の仕組み化の本質です。1回のPDCAでは精度は上がりませんが、6ヶ月〜1年継続すると、見積精度・原価管理の精度が劇的に改善します。

ここで陥りやすい罠が「Check(差異分析)を省略する」ことです。PlanとDoは比較的やりやすく、Action(見積見直し)にも経営の目が届きやすいのですが、Check工程は地味で時間がかかるため、忙しい中小製造業では飛ばされがちです。しかし、Checkを飛ばしたPDCAは「P→D→ACTION」の感覚的な見直しになり、データに基づかない改善になります。「Check工程に毎月1〜2時間を確実に確保する」というルール化が、PDCAを仕組みとして回す決定的な条件です。

計画と実績の乖離を分析する5つの切り口

予実の乖離を分析する切り口を絞ることが、改善行動への変換速度を決めます。

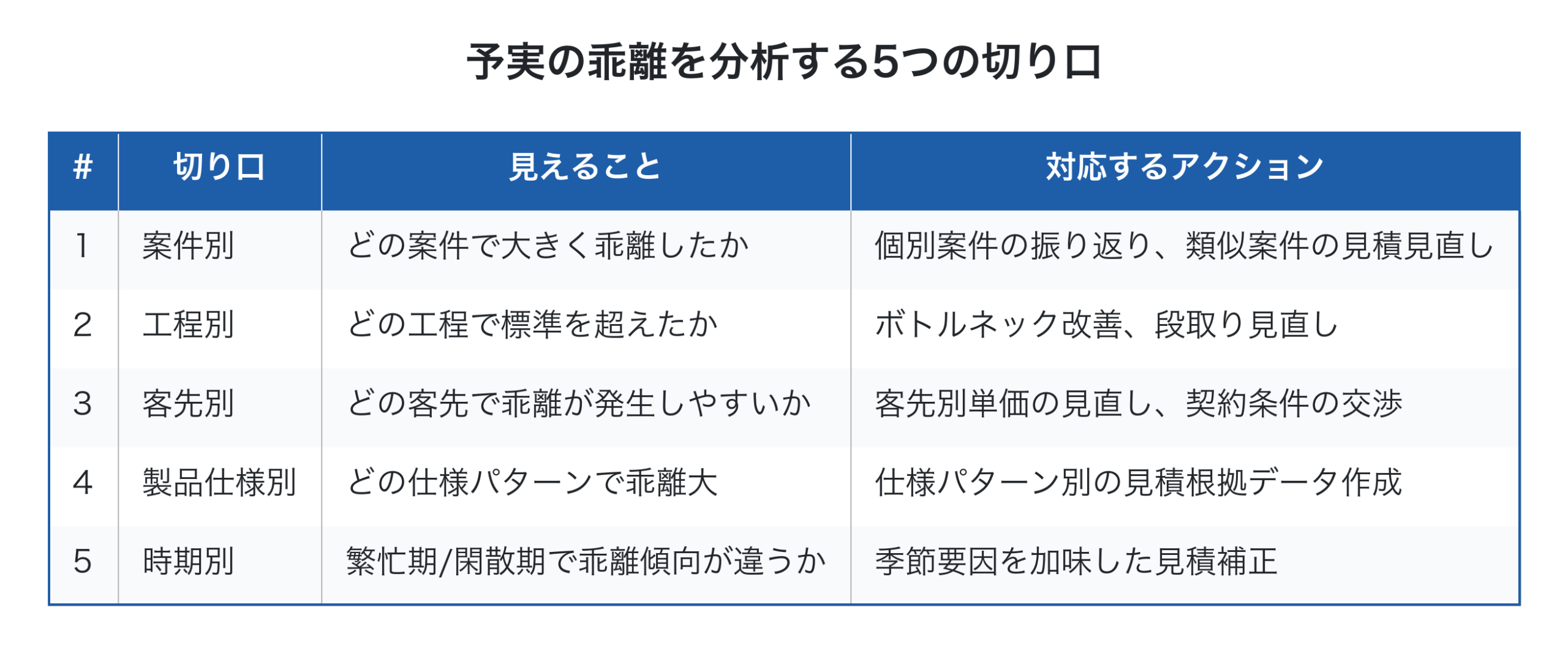

予実の乖離を分析する5つの切り口
# 切り口 見えること 対応するアクション
1 案件別 どの案件で大きく乖離したか 個別案件の振り返り、類似案件の見積見直し
2 工程別 どの工程で標準を超えたか ボトルネック改善、段取り見直し
3 客先別 どの客先で乖離が発生しやすいか 客先別単価の見直し、契約条件の交渉
4 製品仕様別 どの仕様パターンで乖離大 仕様パターン別の見積根拠データ作成
5 時期別 繁忙期/閑散期で乖離傾向が違うか 季節要因を加味した見積補正

特に重要なのが3の客先別と4の製品仕様別です。「客先Xの精密加工案件は工数が読みより20%伸びる傾向」「材質Yの案件は段取りに余計に時間がかかる」というパターンが見えれば、次回見積に経験ベースではなくデータベースの補正係数を組み込めます。詳しい特注品見積精度の議論で扱った見積根拠の蓄積が、ここで本格的に活きます。

5切り口で分析するときの実務的なコツは、最初は1〜2切り口に絞って始めることです。いきなり5切り口すべてで分析しようとすると、データ整理に時間がかかりすぎて挫折します。まず「案件別」と「工程別」の2切り口で半年運用し、データが蓄積されたら「客先別」「製品仕様別」「時期別」を順次追加するのが現実的です。中小製造業の経営資源は限られているため、段階的な拡張が継続のコツになります。

工程単位の予定と実績をどう突き合わせるか

5切り口のうち、中小製造業が最初につまずくのが2の工程別です。案件別なら受注額と最終原価を並べれば済みますが、工程別は「予定側の数字を誰も持っていない」状態から始まることが多いためです。

見積書には案件全体の金額しか書かれておらず、内訳の工数は担当者の頭の中にあるだけ。この状態では、実績工数を集めても比較する相手が存在しません。工程別の予実管理は、実績を集める前に、見積の内訳を工程単位で残すところから始まります。

順序は次のとおりです。

  1. 見積時に工程別の予定工数を残す。精度は粗くてよい。切断2時間・溶接6時間・仕上げ3時間、という粒度で十分
  2. 実績を同じ工程区分で集める。ここで工程名の表記が割れると突き合わせが成立しないため、工程マスタは見積側と実績側で共通にする
  3. 案件終了時ではなく、工程が終わった時点で差を見る。全工程終了後に見ても、その案件はもう終わっている
  4. 差が出た工程について、遅れの理由を分ける。作業そのものが遅かったのか、材料待ちや手直しで止まっていたのか

4番目が抜けると、対策が現場の努力に向かってしまいます。手待ちが原因の遅れに「もっと早く」と言っても改善しません。この切り分けは日報側で中断理由を記録できているかで決まるので、作業日報を「作業記録」から「利益データ」に変えるとあわせて設計してください。工数の集め方そのものは作業日報機能のページにまとめています。

なお、工程別の予定を最初から全工程に置く必要はありません。負荷が集中している1〜2工程だけ予定工数を持たせるところから始めれば、見積側の手間はほとんど増えません。

原価差異の分解手順

5つの切り口が「どこで乖離したか」を絞る作業だとすれば、原価差異分析は「なぜその金額になったか」を金額で説明する作業です。予実管理のPDCAの中では、次の2点を押さえておけば足ります。

第1に、費目に分ける。 案件全体の差異額を、材料費・外注加工費・労務費・設備費・間接製造経費の5費目に割り付けます。「見積より30万円多かった」を「材料費+8万円、外注加工費+5万円、労務費+17万円」まで分けるだけで、責任部署と打ち手の候補が絞られます。この5費目への集計は、案件単位で原価を積む個別原価計算の枠組みがあって初めて成立します。

第2に、費目ごとに「単価がずれたのか」「使った量がずれたのか」を分ける。 ここで打ち手がまったく別物になるからです。数量差異が主因なら工程改善・段取り短縮・手戻り削減の話であり、単価差異が主因ならレート設定の是正・価格転嫁交渉の話になります。混ぜたまま「原価が超過した」と報告しても、次の一手は決まりません。

計算式と、材料単価・材料数量・工数・仕様変更の4つに分解する具体的な手順、差異率の許容範囲の決め方は原価差異分析のやり方にまとめました。 なお全案件に等しく手間をかける必要はありません。差異率が閾値を超えた案件だけを分解対象にするルールを決めておけば、Check工程は月1〜2時間に収まります。

案件別の差異は、必ず全社の損益と並べて読んでください。外注加工費が増えても、その分だけ社内の直接工が別の案件に回り、会社全体の付加価値が増えているなら、増分で見た判断は「問題なし」になります。原価が案件単位でリアルタイムに積み上がる仕組みについては、製造業のリアルタイム原価管理や原価管理システムとはも併せてご覧ください。

予実管理を仕組み化する4ステップ

予実管理を「報告作業」から「改善PDCA」へ転換する実践プロセスは、4ステップで進めます。

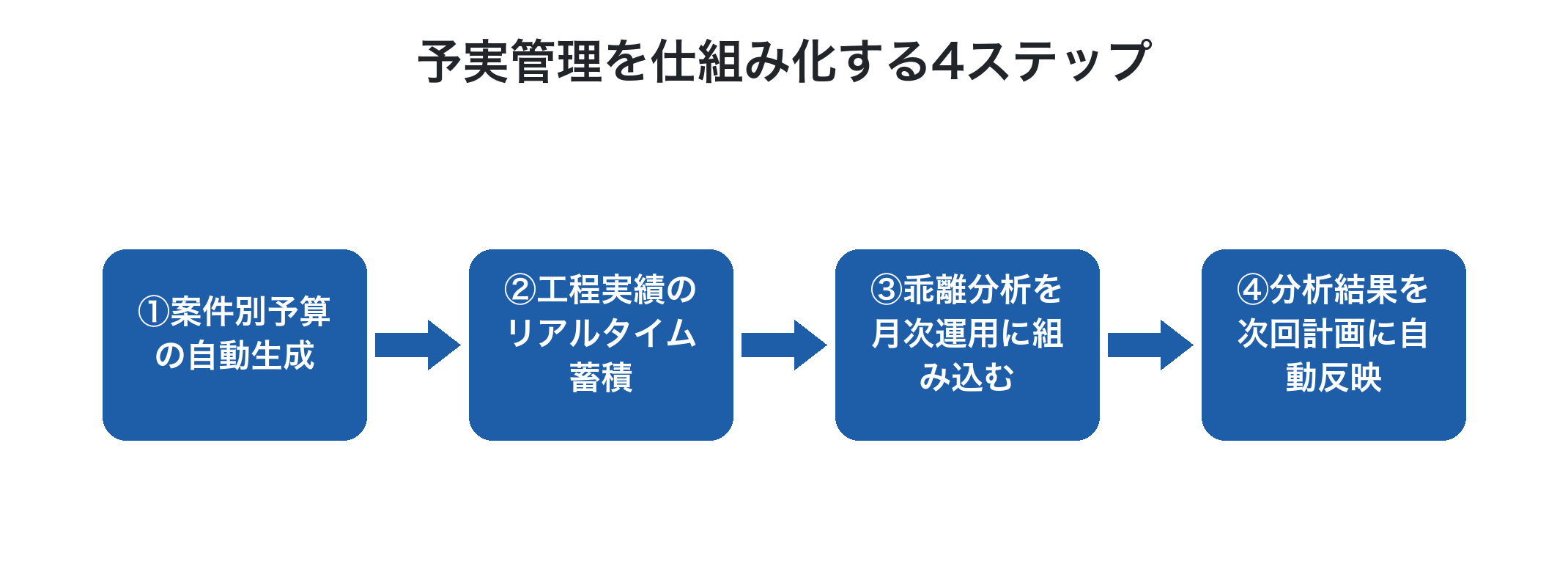

予実管理を仕組み化する4ステップ
①案件別予算の自動生成
▶
②工程実績のリアルタイム蓄積
▶
③乖離分析を月次運用に組み込む
▶
④分析結果を次回計画に自動反映

第一に、案件別予算の自動生成。見積試算データをそのまま案件単位の予算として登録し、後続の実績集計と自動比較できる状態を作ります。「予算は別Excelで作っている」状態では仕組み化できません。

第二に、工程実績のリアルタイム蓄積。詳しいペーパーレス化の議論で扱った現場のタブレット・スマホ入力で、実績データが日次で積み上がる状態を作ります。

第三に、乖離分析を月次運用に組み込む。月次経営会議の議題に「先月の予実乖離分析」を必ず入れ、5つの切り口別に乖離原因を確認するルーティンを定着させます。詳しいダッシュボードの月次レビューと統合できます。

第四に、分析結果を次回計画に自動反映。客先別・製品仕様別の補正係数を見積システムに反映し、次回の見積精度を継続的に上げていきます。

「会社全体で考える」予実管理

予実管理で陥りやすいのが、部門単位・担当者単位の数字だけを追いかけることです。営業部門は売上の予実、製造部門は工数の予実、経理部門は原価の予実。各部門が別々に追いかけても、会社全体での乖離原因は見えてきません。

一倉定氏が説いた「会社の損益というものは、常に『会社全体で考える』のが正しい」という原則は、予実管理にも当てはまります。

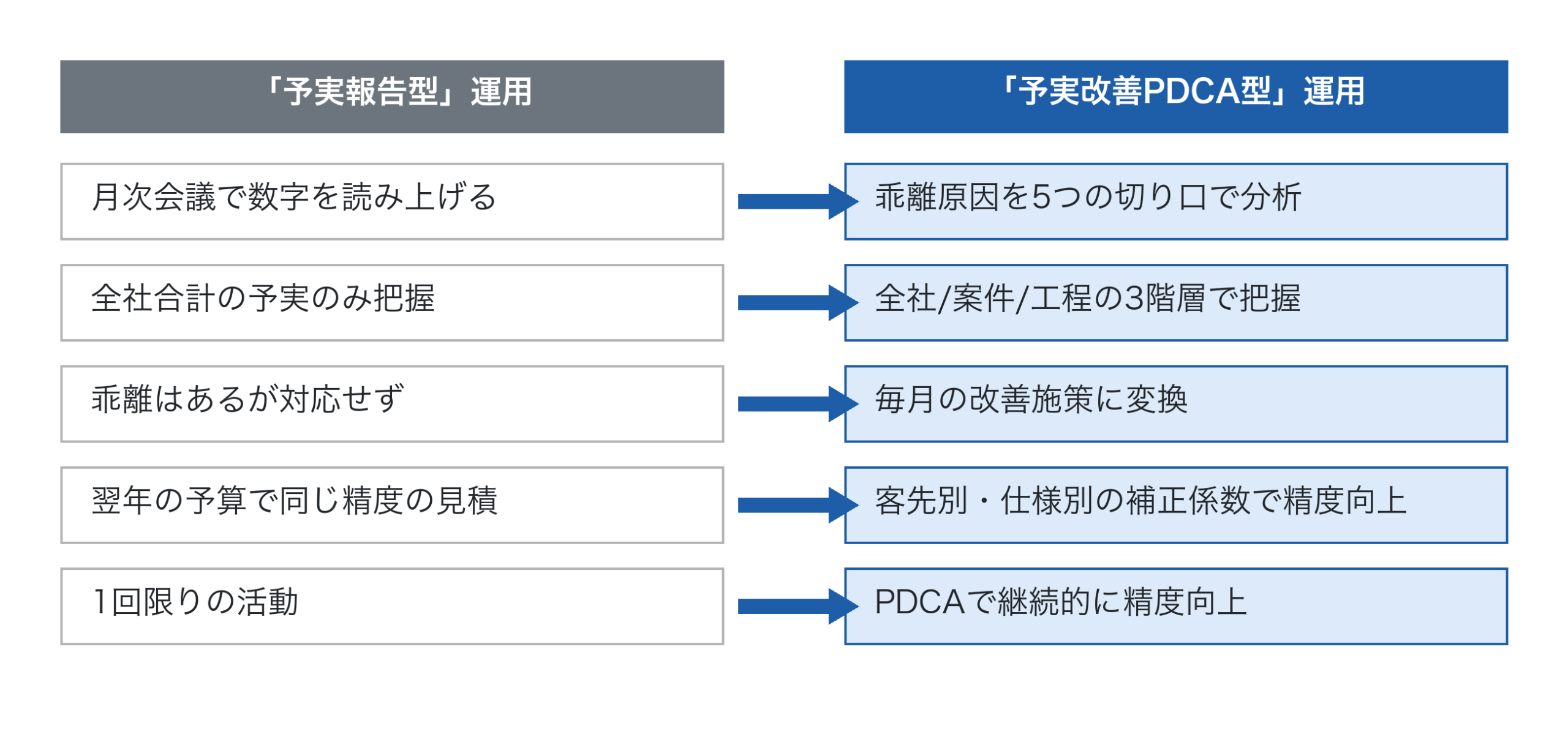

「予実報告型」運用 「予実改善PDCA型」運用
月次会議で数字を読み上げる ▶ 乖離原因を5つの切り口で分析
全社合計の予実のみ把握 ▶ 全社/案件/工程の3階層で把握
乖離はあるが対応せず ▶ 毎月の改善施策に変換
翌年の予算で同じ精度の見積 ▶ 客先別・仕様別の補正係数で精度向上
1回限りの活動 ▶ PDCAで継続的に精度向上

会社全体で考える予実管理は、(A) 全社予算で経営戦略の達成度を測り、(B) 案件別予実で利益発生源を特定し、(C) 工程別予実で日々の改善行動につなげる。この3階層を一気通貫で運用します。

さらに、一倉定氏が説いた「増分計算」の視点を組み込めば、追加受注案件1件ごとに「増分売上に対する増分付加価値・増分経常利益率」を計算でき、戦略的決定の質も上がります。例えば、ある追加受注案件の見積金額が500万円・予想原価が400万円なら、増分付加価値100万円・増分経常利益率20%です。これが既存の経常利益率10%より高ければ、受注すれば会社全体の経常利益率を引き上げる案件と判断できます。予実管理の枠組みで、案件単位の「もとの経常利益率との比較」まで自動化できれば、感覚に頼らない戦略的意思決定が可能になります。

予実管理の経営インパクト試算

予実管理の仕組み化による経営インパクトを、具体的な数字で試算します。年商3億円・粗利率20%(粗利6,000万円)の中小製造業を想定します。

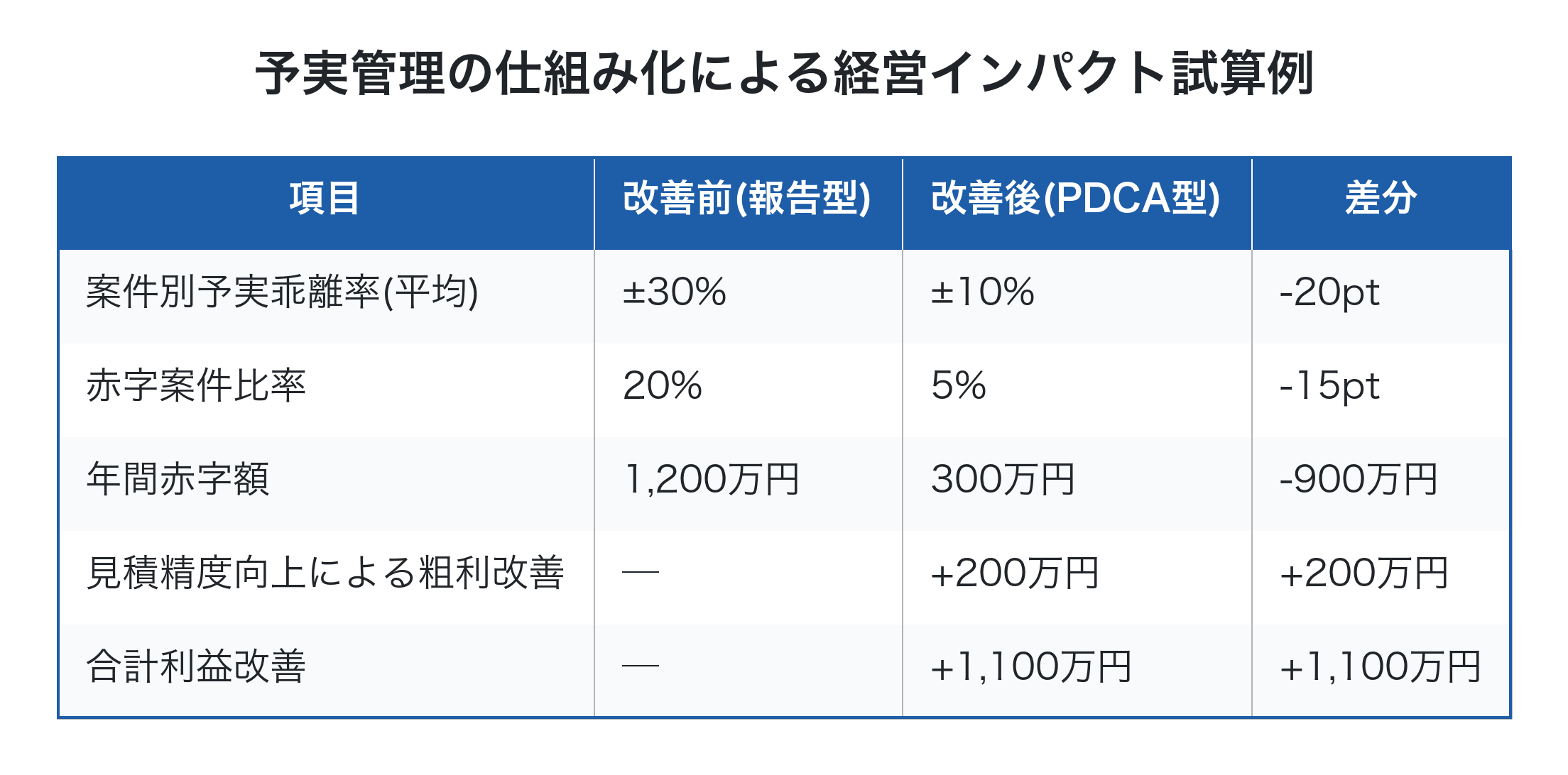

予実管理の仕組み化による経営インパクト試算例
項目 改善前(報告型) 改善後(PDCA型) 差分
案件別予実乖離率(平均) ±30% ±10% -20pt
赤字案件比率 20% 5% -15pt
年間赤字額 1,200万円 300万円 -900万円
見積精度向上による粗利改善 ─ +200万円 +200万円
合計利益改善 ─ +1,100万円 +1,100万円

例えば年商3億円規模の中小製造業で、案件別予実乖離率を±30%→±10%に改善し、赤字案件比率を20%→5%に削減できれば、年間で1,100万円規模の利益改善が見込めます。これは追加売上ゼロで実現できる純増分であり、損益分岐点を上げずに経常利益率を直接押し上げる経営行動です。詳しい利益体質づくりの観点でも、予実管理の仕組み化は最も費用対効果の高い経営テーマの一つです。

Factory Advance での予実管理

Factory Advance は、個別受注生産型中小製造業の案件管理クラウドシステムで、3階層の予実管理サイクルを一気通貫で実装します。

  • 工番ごとに見積→受注→工程実績→外注発注→請求を紐づけ、案件別予算と実績の自動比較
  • タブレット・スマホからの工程実績入力で、リアルタイムに実績データを蓄積
  • 月次・週次・案件完了時の乖離分析を5つの切り口(案件/工程/客先/製品仕様/時期)で自動集計
  • 詳しい工番管理システム機能で、紙Excel運用からの予実管理立ち上げに対応
  • 客先別・製品仕様別の補正係数を見積システムに自動反映、見積精度を継続的に向上
  • 詳しいDXロードマップのYear 2〜3で予実管理が本格稼働
  • デジタル・AI導入補助金2026のツール登録製品で、初期費・月額費・サポート費が補助対象

見積と実績の差異を案件別に見る画面は見積機能のページにまとめています。 原価から見積へつなげる全体像は中小製造業のための製造原価計算方法で整理しています。

集計した数字を画面上でどう見るかは集計・分析機能のページにまとめています。 何を指標に置くかは中小製造業のKPI設計、経営者が見る画面の作り方は製造業の経営ダッシュボード設計、月次決算を待たずに見る仕組みは製造業のリアルタイム原価管理、会社全体のどこで利益が漏れているかは中小製造業の収益構造を見える化、顧客や製品の絞り込み判断は製造業の80対20の法則で扱っています。

導入を検討する前に、順序として先に手を付けるべきものがあります。分析の切り口を増やすことでも、集計の画面を用意することでもなく、見積の内訳と実績原価が同じ案件番号で突き合う状態を作ることです。この状態がなければ、5つの切り口はどれも計算式だけがあって数字が入りません。逆にこの状態さえできていれば、最初の乖離分析は表計算ソフトでも始められます。仕組みが必要になるのは、毎月同じ数字を同じ手順で出し続ける段階に入ってからです。

まとめ

製造業の予実管理の仕組み作りの本質は、「報告作業」から「改善PDCA」へ運用思想を切り替えることです。全社/案件/工程の3階層を連動させ、5つの切り口(案件/工程/客先/製品仕様/時期)で乖離原因を分析し、結果を次回見積に反映するサイクルを回し続ければ、見積精度と利益体質が継続的に向上します。年商3億円規模の中小製造業でも、年間1,100万円の利益改善が見込める高インパクトのテーマです。一倉定氏が説いた通り、会社の損益は常に「会社全体で考える」のが正しいのです。部門単位の予実追跡ではなく、3階層を一気通貫で回す運用が、予実管理を経営インフラとして機能させる鍵です。

最初の一手は決まっています。直近3か月で完了した案件を10件選び、1件ずつ「見積時に見込んだ原価」と「実際にかかった原価」を並べて書き出してください。必要な材料は見積書の控えと、材料の請求書・外注先への発注書・作業日報の3点だけで、集計まで含めて1時間ほどで終わります。

読み取り方も決まっています。10件の見積原価の合計が2,000万円、実績原価の合計が2,240万円なら、乖離率は12%、金額では240万円です。年間の完了件数がこの4倍あるなら、同じ傾向が続く限り年間960万円が計画から抜け落ちている計算になります。さらに、乖離額の大きい順に並べたとき上位3件だけで全体の半分以上を占めるなら、全案件を均等に見直す必要はありません。その3件と同じ客先・同じ仕様パターンの案件だけに絞って見積根拠を作り直せば、次の四半期から差は縮み始めます。10件の乖離がほぼ均等に散らばっているなら、原因は個別案件ではなく賃率やチャージレートの設定側にあります。この手順を毎月の運用に載せる進め方は案件別収益管理の資料にまとめてあります。

参考文献

投稿者プロフィール

尾畠 悠樹
尾畠 悠樹
株式会社イーポート 代表取締役

■ ITコーディネーター
■ キャッシュフローコーチ®
■ JRCA認定ISMS審査員補
■ 東京都中小企業向け
  デジタル技術導入促進ナビゲーター
■ 中小企業庁「みらデジ」デジタル化支援者

兵庫県出身。大学卒業後、外資系コンピューターメーカーを経て2008年に会社設立。業務用システムの受託開発及び中小製造業向けのパッケージの開発・販売を行う。
