「決算書では黒字なのに、銀行口座にお金が残らない」。多品種少量生産の現場でよく聞く悩みです。原因の多くは工場の中に滞留している仕掛品にあります。図面が出てから出荷までの間、材料費と外注費、そして加工に費やした労務費は、出荷請求が立つまで現金化されません。仕掛在庫はバランスシート上で「資産」に分類されますが、実態は固定化されたキャッシュです。本記事では中小製造業が仕掛在庫を適正水準まで削減するための考え方と、リードタイム短縮・発注タイミング最適化の具体的な手法を整理します。

仕掛在庫がキャッシュを奪う構造

仕掛在庫(WIP: Work In Process)とは、材料を投入してから完成品になるまでの間、工場内のどこかの工程に存在する未完成品のことです。多品種少量・個別受注の中小製造業では、案件ごとに材料を手配し、工程をまたいで加工するため、仕掛在庫が膨らみやすい構造を持っています。

問題は、仕掛在庫が増えると「真の変動費」である材料費と外注費が先に出ていくことです。売上 − 外部購入費(材料費+外注費)を付加価値=スループットと捉えると、仕掛が滞留している期間中は付加価値が実現せず、外部購入費だけが資金として出ていく状態が続きます。

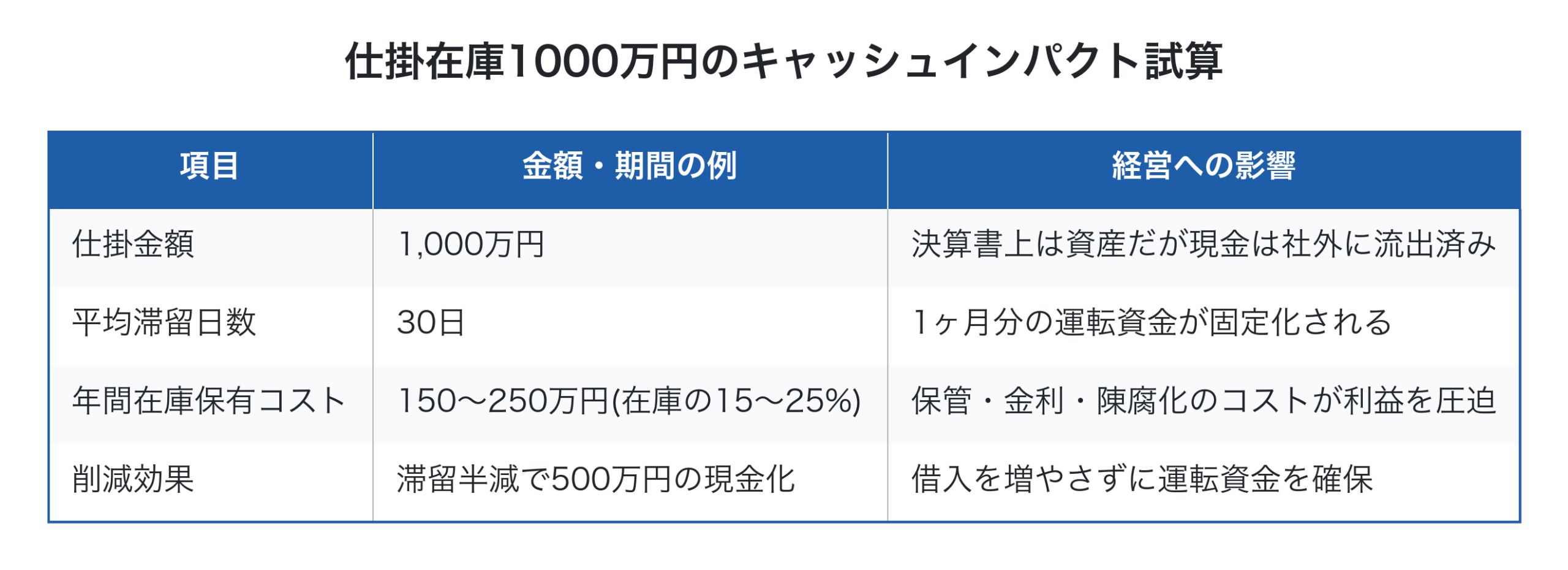

仕掛在庫1,000万円が滞留する場合のキャッシュインパクト(試算例)
項目 金額 備考
仕掛金額 1,000万円 材料費500万+外注費300万+労務費200万
うち外部流出済キャッシュ 800万円 材料+外注は支払済or支払予定
平均滞留日数 45日 受注から出荷まで
年間キャッシュ機会損失 約30〜60万円 短期借入金利2〜3%換算+運転資金圧迫
在庫リスク 仕様変更・キャンセル時の損失 個別受注では転用困難

決算上は資産でも、現金は社外に出ています。仕掛在庫を削減することは、銀行借入を増やさずに運転資金を捻出する有効な手段になります。

なぜ仕掛在庫が膨らむのか:3つの典型原因

中小製造業の現場で仕掛が積み上がる原因は、おおむね次の3つに集約されます。

1. 早すぎる材料投入と前倒し生産

「材料が届いたから先に切っておく」「機械が空いたから他の案件を流す」。一見すると効率的に見えますが、後工程の準備が整っていなければ、中間に半製品が積み上がるだけです。製造現場のリーダーが「稼働率」を意識するあまり、必要のないタイミングで材料を投入してしまう構造的な問題です。

2. 工程間の能力アンバランス

工程ごとに加工能力が違うと、ボトルネック工程の手前に仕掛が溜まります。例えば前工程の機械加工は1日に20件こなせるのに、後工程の熱処理が1日5件しか処理できない場合、熱処理待ちの仕掛が日に日に増えていきます。これはTOC(制約条件理論)が指摘する典型的なパターンです。

3. 進捗の見えない化と「念のため」発注

紙の作業指示書やExcelの進捗表だけで現場を回していると、「今どの工程に何件あるか」を経営者や工場長が把握できません。状況が見えないと、不安から「念のため早めに材料を発注する」「外注に余裕を持って出す」という判断が積み重なり、仕掛が膨らみます。

仕掛在庫が膨らむ悪循環
進捗が見えない
納期不安で材料早期発注・前倒し投入
工程間に半製品が滞留
現場が混雑し探し物・段取り替えが増加
実質リードタイムがさらに延びる
さらに前倒し発注…(振り出しに戻る)

適正水準を維持する3つのアプローチ

仕掛在庫はゼロが理想ではありません。工程間のバラツキを吸収するための最小限の在庫は必要です。重要なのは「現在の仕掛水準が適正か」を判断できる状態にすることです。

アプローチ1:リードタイム短縮で滞留時間そのものを減らす

仕掛金額 ≒ 1日あたりの投入金額 × 平均滞留日数 という関係があります。リードタイムを半分にできれば、理論上は仕掛在庫も半分になります。リードタイム短縮の具体的手法については製造業のリードタイム短縮方法で詳しく扱っていますが、ポイントは「加工時間」より「待ち時間」を削ることです。多品種少量生産では、リードタイム全体のうち実加工時間は1〜2割しかなく、残りは待ち時間というケースが珍しくありません。

アプローチ2:発注タイミング最適化

材料の発注タイミングは「必要な日から納入リードタイム分だけ手前」が原則です。安全余裕を取りすぎると材料倉庫と仕掛が同時に膨らみます。発注点管理や引当の仕組みを整え、案件ごとの所要日に紐付けて発注する運用に切り替えると、投入のタイミングが揃ってきます。

アプローチ3:ボトルネック工程に合わせた投入制限(DBR)

工場全体のペースをボトルネック工程に合わせる考え方です。ボトルネックの処理速度を超えて材料を投入しても、仕掛が増えるだけで売上は増えません。ボトルネック工程の前に少量のバッファ(待ち行列)だけを置き、それ以上は投入を抑える運用が有効です。

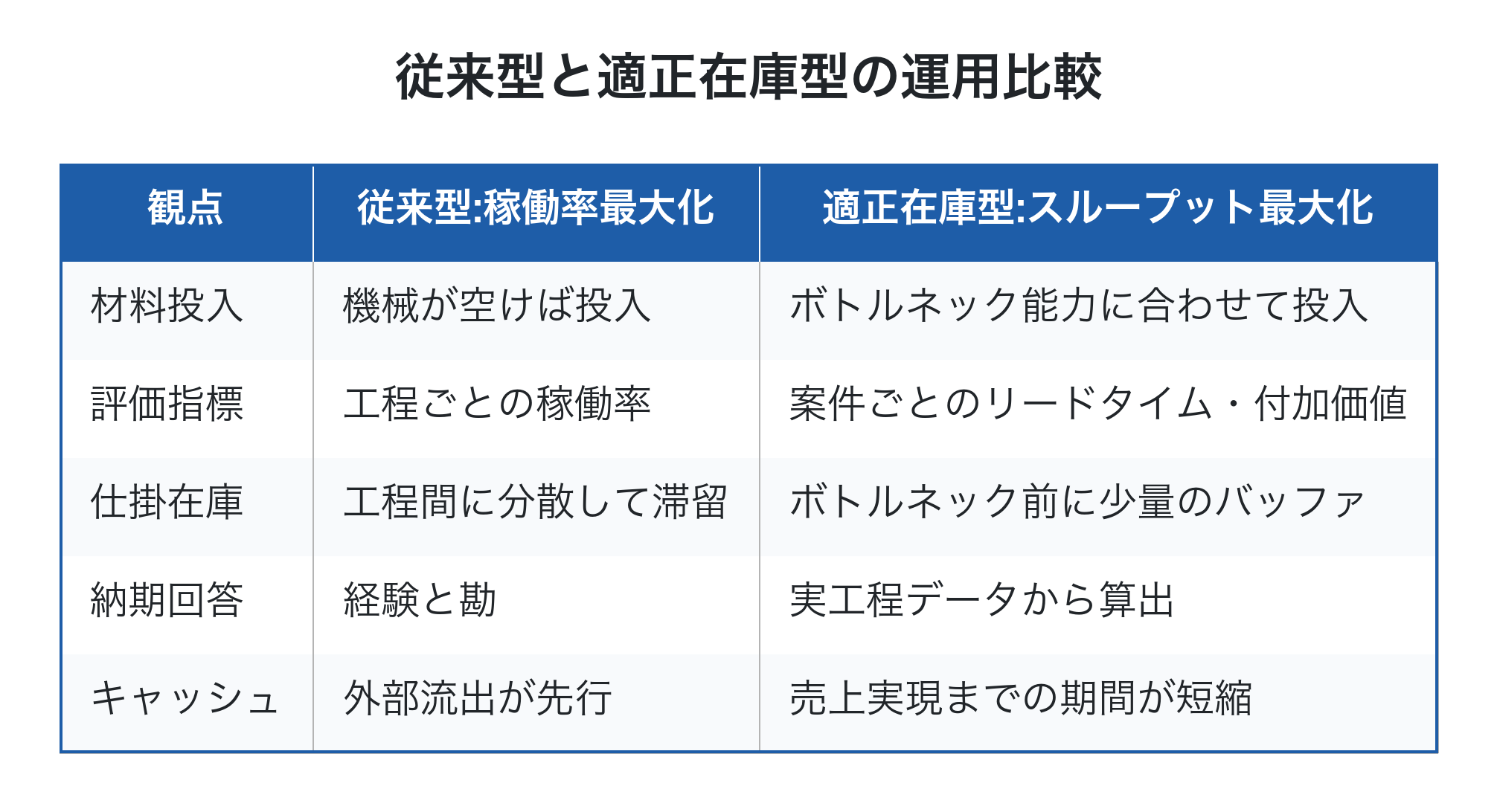

従来型:稼働率最大化 適正在庫型:スループット最大化
材料投入 機械が空けば投入
評価指標 工程ごとの稼働率
仕掛在庫 工程間に分散して滞留
納期回答 経験と勘
キャッシュ 外部流出が先行

仕掛在庫を見える化する仕組み

削減の第一歩は「現状を数字で把握する」ことです。経営者・工場長が知りたいのは次の3点です。

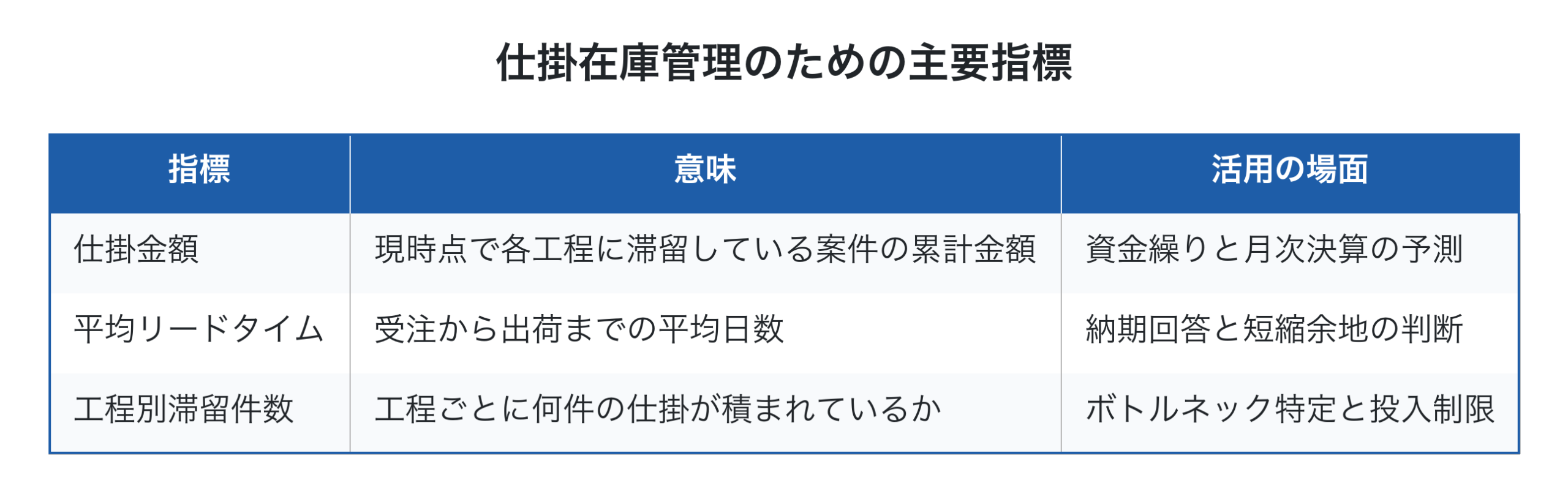

仕掛在庫を管理するための3つの指標
指標 計算式・意味 把握のための手段
仕掛金額 案件別の投入材料費+外注費+消化労務費の合計 案件管理システムで実績収集
工程別滞留件数 各工程に存在する未完了案件の数 工程進捗のリアルタイム入力
案件別経過日数 受注日から現在までの日数 工番別の進捗履歴
平均リードタイム 完了案件の受注〜出荷日数の平均 完了実績の集計
仕掛金額推移 月末仕掛残高の月次推移 ダッシュボードでの可視化

これらを紙やExcelで個別管理しようとすると、転記と集計に時間がかかり、結局誰も見なくなります。受注から工程進捗、原価実績、出荷まで一気通貫でデータが繋がる仕組みが、仕掛在庫管理の前提条件になります。

進捗管理の具体的な進め方は工程進捗の見える化でも整理しています。

「会社全体で考える」視点を忘れない

仕掛在庫削減を進めるときに陥りがちなのが、「在庫を減らす」ことが目的化してしまうことです。極端に在庫を絞った結果、ボトルネック工程が手待ちになって工場全体の付加価値が下がっては本末転倒です。

判断は常に会社全体のスループット(売上 − 外部購入費)で行います。たとえば外注に出した方がリードタイムが短くなる工程は、自社の労務費が増えたとしても、外注比率を高める方が経常利益率が上がり損益分岐点の上昇を抑えられる場合があります。案件単位・工程単位の効率だけで判断せず、追加で得られる売上に対する増分付加価値、増分費用、増分利益で評価する視点が欠かせません。

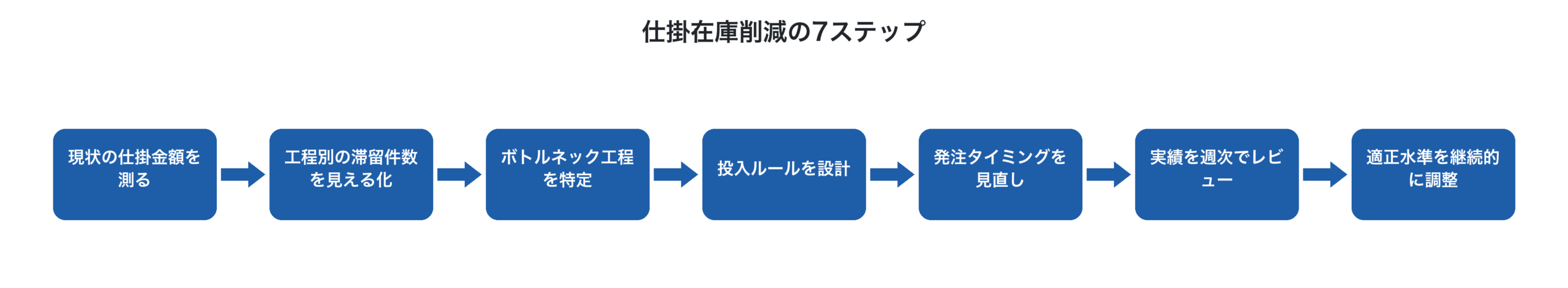

仕掛在庫削減の実践ステップ
現状の仕掛金額・滞留日数を測る(ベースライン把握)
ボトルネック工程を特定する
ボトルネックの能力に合わせて材料投入を調整
工程進捗をリアルタイムに見える化
案件別の実績原価とリードタイムを蓄積
見積精度と発注タイミングに反映
月次で仕掛金額の推移をレビュー

仕掛在庫の金額はどう計算するか

削減を語る前に、金額を出せる状態にしておく必要があります。ここでよくある誤りが、仕掛在庫を材料費だけで評価してしまうことです。

仕掛在庫の実態は、材料費に加えて、その案件にすでに投入した労務費と外注費の合計です。加工が進んだ案件ほど、材料費に対する上乗せが大きくなります。

進行中の案件Aで考えます。材料費が40万円、投入済みの工数が60時間でアワーレートが3,500円なら労務費は21万円、外注費が15万円。この案件が工場内に固定化しているキャッシュは76万円で、材料費だけで見た40万円の倍近くになります。

同じ規模の案件が5件同時に走っていれば、380万円が工場の中で寝ている計算です。棚卸で材料費しか拾っていない会社では、実態の半分程度しか見えていません。

案件別に材料費・労務費・外注費を積み上げる方法は個別原価計算とはで解説しています。在庫管理全体の進め方は製造業の在庫管理の方法にまとめました。

Factory Advance で実現する案件別の仕掛管理

クラウド型生産管理システム「Factory Advance」は、個別受注生産型の中小製造業向けに、見積から実績収集、原価集計、出荷請求までを一気通貫でつなぐ案件管理クラウドです。コンセプトは「時間あたり付加価値の向上に貢献する」こと。

仕掛在庫の削減という観点では、次の機能が役立ちます。

  • 工程管理:案件ごとの工程進捗をリアルタイムに入力・参照でき、どの工程に何件滞留しているかを把握できる
  • 在庫引当:案件に必要な材料を引当ベースで管理し、過剰発注を防ぐ
  • 収益管理:案件別に投入材料費・外注費・労務費を集計し、現在の仕掛金額を可視化
  • 集計・分析:平均リードタイム・工程別滞留件数の推移をダッシュボードで把握

紙とExcelで個別管理していた情報を一元化することで、「見積試算 → 実績登録 → 差異分析 → 改善」のサイクルが回り始め、仕掛在庫を適正水準に保つ運用が現実的になります。

20名以下の町工場で、個別受注・多品種少量・1品物や部品製作が中心の企業に特に適合します。引当や在庫金額の把握といった在庫まわりの機能は在庫管理機能のページにまとめています。詳しい機能や導入の流れはFactory Advance 公式サイトと、無料の製品紹介資料からご確認いただけます。

まとめ

仕掛在庫は決算書上の資産ですが、その実態は固定化されたキャッシュであり、放置すれば運転資金を圧迫します。削減のポイントは3つに集約されます。リードタイムを短縮して滞留時間そのものを減らすこと、発注タイミングを案件の所要日に合わせて最適化すること、そしてボトルネック工程の能力に合わせて投入を制限することです。

これらを実行するには、案件ごとの工程進捗と原価実績がリアルタイムに見える状態が前提になります。紙やExcelでは限界があるため、生産管理システムによる一元管理が現実的な選択肢です。仕掛在庫を「会社全体のスループット」の視点から見直すことで、利益と資金繰りの両方を改善できます。

参考文献

投稿者プロフィール

尾畠 悠樹
尾畠 悠樹
株式会社イーポート 代表取締役

■ ITコーディネーター
■ キャッシュフローコーチ®
■ JRCA認定ISMS審査員補
■ 東京都中小企業向け
  デジタル技術導入促進ナビゲーター
■ 中小企業庁「みらデジ」デジタル化支援者

兵庫県出身。大学卒業後、外資系コンピューターメーカーを経て2008年に会社設立。業務用システムの受託開発及び中小製造業向けのパッケージの開発・販売を行う。
