熱処理加工の工程と工程管理|受入から出荷までの流れと、炉とロットで進捗を追うポイント
熱処理加工は、品物を加熱して冷やすだけの単純な作業に見えるかもしれません。しかし実際には、受入から出荷までに前処理・加熱・冷却・焼戻し・後処理・検査といった複数の工程を通ります。しかも工程の途中で、受注ごとに動いていた品物が炉の中でまとめられ、出てきた後にまた受注ごとに分かれるという、ほかの加工業にはない動き方をします。
この記事では、熱処理加工の工程を順に整理し、処理の種類による工程の違いを確認したうえで、熱処理業ならではの工程管理の難しさと、進捗を追う仕組みの作り方を解説します。
熱処理加工の基本的な工程
処理の種類によって細部は変わりますが、熱処理加工は大きく次の工程で進みます。
| 工程 | 主な作業 | 管理の単位 |
|---|---|---|
| 1. 受入 | 注文書と現品の照合、受入番号の採番、現品札の取り付け | 受注 |
| 2. 前処理 | 洗浄・脱脂、防炭剤の塗布、治具への掛け・かごへの並べ込み | 受注 |
| 3. 装入・加熱・保持 | 炉への装入、所定の温度までの昇温と保持(浸炭・窒化ではこの間に表面へ元素を拡散させる) | バッチ |
| 4. 冷却(焼入れ) | 油・水・ガスなどによる冷却 | バッチ |
| 5. 焼戻し | 焼入れで硬くもろくなった鋼を、低めの温度で加熱して靭性を戻す | バッチ |
| 6. 後処理 | 洗浄、ショットブラスト、曲がりの矯正 | 受注 |
| 7. 検査 | 硬度・硬化層深さ・外観・歪みの確認 | 受注・ロット |
| 8. 出荷 | 梱包、納品書・検査成績書の添付 | 受注 |
表の右列に注目してください。受入から前処理までは受注ごと、炉の工程はバッチごと、後処理から出荷までは再び受注ごとに管理の単位が変わります。この切り替わりが、熱処理加工の工程管理を難しくしている根本です。
処理の種類による工程の違い
同じ熱処理でも、処理の種類によって通る工程が変わります。代表的なものを整理します。
| 処理の種類 | 工程の特徴 | 工程管理で気をつける点 |
|---|---|---|
| 焼入れ焼戻し | 加熱→冷却→焼戻しの基本形 | 焼入れから焼戻しまでの時間を空けすぎない |
| 浸炭焼入れ | 浸炭(表面に炭素を拡散)→焼入れ→焼戻し。防炭の前処理が入ることが多い | 炉の保持時間が長く、炉の占有がボトルネックになりやすい |
| 窒化・軟窒化 | 焼入れより低い温度で表面に窒素を拡散させる。急冷による焼入れを伴わない | 処理時間が長いものが多く、ほかの処理と炉を共有しにくい |
| 高周波焼入れ | 品物の必要な部分だけを加熱して焼入れする。1個ずつ、または連続で処理する | バッチではなく個数単位で進むため、段取り替えの回数が効く |
| 焼なまし・焼ならし | 加工前の組織を整える目的で行う。前工程として依頼されることが多い | 後工程の加工業者の予定と納期が連動する |
工程管理では、処理の種類ごとに「通る工程の順番」を決めておくことが出発点になります。受注を登録したときに処理の種類を選べば、通るべき工程が自動的に並ぶようにしておくと、工程の抜けを防げます。
熱処理加工の工程管理が難しい4つの理由
1. 受注とバッチの切り替わりで仕掛かりを見失う
炉には、処理条件が同じ複数の受注をまとめて入れる「混載」が日常的に行われます。装入の時点で受注がバッチにまとめられ、炉から出たあとに受注ごとに仕分けられます。どの受注がどのバッチに入ったかを記録していないと、炉の前後で品物の所在が分からなくなります。混載したバッチの原価を受注ごとにどう分けるかは焼入れ処理業の原価管理|炉の混載を案件別にどう配賦するかで扱っています。
2. 1つの受注が複数ロットに分かれる
数量が多い受注や、炉の容積に収まらない受注は、何回かに分けて処理します。すると、同じ受注の品物が「処理済み」「炉の中」「処理待ち」に分かれて存在することになります。受注単位で「処理中」とだけ記録していると、何個が終わって何個が残っているかが分かりません。
3. 工程の間に時間の制約がある
焼入れ後の鋼は硬くもろい状態です。焼戻しまでの時間が空くと、置き割れと呼ばれる割れが起きることがあります。熱処理の工程管理では、工程の順番だけでなく、工程と工程の間隔も管理の対象になります。
4. 再処理と外注工程が流れを乱す
硬度不足や歪みで再処理が必要になると、品物は検査から加熱の工程へ戻ります。また、ショットブラストやめっきを外注している場合は、品物が一時的に社外へ出ます。工程が一方向に流れないことも、進捗を見えにくくしています。
熱処理加工の工程管理の仕組みを作る5つの手順
手順1. 処理の種類ごとに工程の順番を決める
「浸炭焼入れなら、受入→防炭→浸炭→焼入れ→焼戻し→ショット→検査→出荷」のように、処理の種類ごとに工程の順番を決めます。受注を登録したときにこの順番が自動で並ぶようにすれば、作業指示書にも同じ工程が印字され、工程の抜けがなくなります。作業指示書に書く項目は熱処理の作業指示書に書くべき項目で整理しています。
手順2. 受入番号で品物を最後まで追う
受入で採番した番号を、現品札・作業指示書・検査記録・納品書まで通して使います。バッチにまとめるときも、バッチの記録に受入番号を並べる形にすれば、炉の前後で品物を見失いません。受入の進め方は熱処理業の受入業務を効率化する方法で解説しています。
手順3. 工程の完了をロット単位で記録する
工程の完了は、受注単位ではなくロット単位で記録します。処理日・設備・数量・合否をロットごとに残せば、「300個のうち200個は焼戻し済み、100個は処理待ち」のように、受注の中の進み具合が分かります。焼入れと焼戻しの完了時刻も記録しておけば、間隔が空きすぎている品物をすぐに見つけられます。
手順4. 工程ごとの仕掛かり一覧を作る
工程の完了が記録されていれば、「いまどの工程に何がどれだけあるか」を一覧にできます。特に炉の前で処理を待っている品物の一覧は、混載の候補を探す材料にもなり、納期回答の根拠にもなります。受注残から納期を回答する方法は熱処理の納期回答を速くする方法で解説しています。
手順5. 再処理と外注工程を工程として登録する
再処理は、新しい受注ではなく元の受注に工程を追加する形で記録します。外注工程も工程の1つとして登録し、出荷日と戻り予定日を残します。こうしておけば、再処理が繰り返される図番や、戻りが遅れている外注品を一覧で確かめられます。
工程管理の記録は現場で入力する
ここまでの仕組みは、現場の記録が紙のままだと回りません。紙の記録を事務所で入力し直すと、入力されるまでの間は仕掛かり一覧が実態とずれ、一覧そのものが信用されなくなるからです。
現場にパソコンがなくても、共用のスマホやタブレットが1台あれば、受入番号を選んで数量と合否を入れる程度の入力はできます。最初は入力項目を絞り、工程の完了だけを記録するところから始めてください。工程の進捗を見える化する考え方は工程進捗の見える化とは?にもまとめています。
工程管理ができると何が変わるか
1日40件の受入がある会社で、客先からの進捗の問い合わせが1日10件あり、現場に確認しに行って答えるまでに1件10分かかっているとします。
- 問い合わせ対応:10件×10分=1日100分(月20日で約33時間)
- 仕掛かり一覧で答えられる場合:1件2分とすると1日20分(月20日で約7時間)
- 削減:月約27時間
数字は説明のための仮定です。時間以上に大きいのは、焼戻し忘れや工程の抜けといった、熱処理では取り返しのつかないミスを防げることです。工程の順番と完了が記録されていれば、次に何をすべきかが品物ごとに分かります。
熱処理業向けの仕組みを検討するなら
熱処理加工の工程管理には、受注とバッチの切り替わり、ロット単位の記録、熱処理固有の管理項目に対応できる仕組みが必要です。注文書の読み取りによる受入、作業指示書のPDF出力、現場アプリでのロット単位の実績・検査の記録までをつなぐ流れは、焼入れ・熱処理業の生産管理システムのページで紹介しています。
まとめ
熱処理加工は、受入・前処理・加熱と保持・冷却・焼戻し・後処理・検査・出荷の工程で進み、処理の種類によって通る工程が変わります。工程管理が難しいのは、受注とバッチの間で管理の単位が切り替わり、1つの受注が複数ロットに分かれ、工程の間に時間の制約があり、再処理や外注で流れが一方向にならないためです。
処理の種類ごとに工程の順番を決め、受入番号で品物を最後まで追い、工程の完了をロット単位で現場から記録すれば、工程ごとの仕掛かりが見えるようになります。再処理と外注も工程として登録しておけば、熱処理特有の流れの乱れも追えるようになります。
熱処理の納期回答を速くする方法|受注残と炉の予定から「いつ出せるか」を即答する仕組み
熱処理業では、客先から「この品物、いつ出せる?」という問い合わせが毎日のように来ます。ところが多くの会社で、この質問にすぐ答えられるのは現場や炉の予定を組んでいる特定の担当者だけです。担当者が不在だと「確認して折り返します」となり、その間に客先は別の熱処理会社に問い合わせます。
熱処理は処理日数が短い業種です。だからこそ、回答の速さそのものが受注を左右します。この記事では、熱処理業の納期回答が遅くなる原因を整理し、受注残と炉の予定から「いつ出せるか」を誰でも即答できるようにする手順を解説します。
熱処理業の納期回答が遅くなる3つの原因
1. 受注残が登録されていない
受入の登録が追いつかないと、いま何をどれだけ抱えているかが台帳に反映されません。現物の山と紙の伝票を突き合わせて数えないと、受注残が分からない状態です。受入業務の減らし方は熱処理業の受入業務を効率化する方法で解説しています。
2. 受注残が処理の種類ごとに分かれていない
熱処理の納期は、受注残の総量ではなく、同じ処理の種類で待っている量で決まります。浸炭の炉が詰まっていても、焼入れ焼戻しの炉が空いていれば、焼入れ焼戻しの品物はすぐに処理できます。受注残を1つの山として見ていると、この区別がつきません。
3. 炉の予定が担当者の頭の中にある
どの炉にどの品物をまとめて入れるかは、処理条件が同じ品物を組み合わせる「混載」の判断を含みます。この判断は経験が必要なため、予定そのものが担当者の頭の中にしかないことが多くあります。予定が見えなければ、ほかの人は納期を答えられません。
納期を出すために押さえる4つの数字
納期回答を担当者の勘から切り離すには、次の4つの数字を処理の種類ごとに押さえます。
| 数字 | 内容 | 押さえ方 |
|---|---|---|
| 受注残の量 | まだ炉に入っていない品物の量(重量・かご数など) | 受入で登録した受注のうち、処理前のものを処理の種類ごとに集計する |
| 1回あたりの処理量 | その炉に1回で入る量 | 炉ごとに、重量またはかご数の上限を決めておく |
| 1日あたりの処理回数 | その処理を1日に何回回せるか | 昇温・保持・冷却を含めた1回の時間と、稼働時間から出す |
| 処理後の日数 | 焼戻し・矯正・検査・出荷までにかかる日数 | 処理の種類ごとに標準の日数を決めておく |
この4つがあれば、納期はおおよそ次のように出せます。
順番が来るまでの日数 = 受注残の量 ÷ 1回あたりの処理量 ÷ 1日あたりの処理回数
回答する納期 = 今日 + 順番が来るまでの日数 + 処理後の日数
たとえば、浸炭の受注残が1,200kg、浸炭炉に1回で入るのが400kg、1日に1回しか回せず、処理後の焼戻し・検査・出荷に2日かかるとします。順番が来るまで3日、処理後に2日なので、今日受けた浸炭の品物は5日後に出せるという回答になります。
実際には混載の組み合わせや炉の故障、段取りがあるため、計算どおりにはいきません。それでも、計算の根拠があれば、担当者以外でも一次回答ができ、ずれたときに何が原因かも説明できます。
混載を前提にした予定の組み方
熱処理の炉は、空でも満載でも1回あたりのエネルギーはさほど変わりません。そのため、処理条件が同じ品物をまとめて炉を埋めることが利益に直結します。混載の考え方と原価の分け方は焼入れ処理業の原価管理|炉の混載を案件別にどう配賦するかで扱っています。
納期回答の観点では、混載を次のように扱います。
- 受注残を「処理条件」でまとめて見る:同じ炉・同じ条件で処理できる品物を一覧にすると、混載の候補がそのまま見える
- 納期の近い順に並べる:同じ条件の中で、納期の近いものから炉に入れる
- 炉を埋めるために待たせる上限を決める:満載になるまで待つと納期が延びるため、「何日待っても埋まらなければ流す」という上限を処理の種類ごとに決めておく
3つ目の上限が決まっていないと、炉を埋めることを優先して小口の品物が何日も待たされることがあります。待たせる上限は、炉の効率と納期のどちらを優先するかという経営判断です。担当者任せにせず、会社として決めておきます。
急ぎの割り込みへの対応
熱処理業では、客先の組立ラインが止まりそうだという急ぎの依頼が入ります。割り込みを受けるかどうかは、次の順で判断します。
- 割り込ませる炉を決める:その品物の処理条件で処理できる炉はどれか
- 後ろにずれる受注を確かめる:その炉の受注残のうち、何がどれだけずれるか
- ずれる受注の納期に余裕があるか確かめる:余裕があればそのまま受ける
- 余裕がなければ条件を付ける:特急料金をいただくか、ずれる側の客先に事前に連絡する
この判断ができるのは、受注残が処理の種類と炉ごとに見えている場合だけです。見えていないまま割り込みを受けると、後ろの受注の納期遅れに、出荷の直前になって気づくことになります。納期遅延全般の原因と対策は製造業の納期遅延 原因と対策にまとめています。
納期回答を誰でもできるようにする手順
- 受入を当日中に登録する:受注残の正確さは受入の登録で決まる
- 受注に処理の種類と量を持たせる:重量やかご数など、炉に入れる量の単位をそろえて登録する
- 炉ごとの1回あたりの処理量と1日の処理回数を決める:最初は実績のおおよその値でよい
- 処理の種類ごとの受注残を一覧にする:納期の近い順に並べ、混載の候補が見えるようにする
- 処理実績を記録して受注残から消し込む:処理が終わったものが残り続けると、受注残が実際より多く見える
5つ目の消し込みが抜けると、受注残の一覧はすぐに信用されなくなります。現場が処理を終えたその場で記録できることが、納期回答の仕組みを保つ条件です。
熱処理業向けの仕組みを検討するなら
納期回答の速さは、受入の登録の速さと、現場の実績記録の速さで決まります。どちらかが紙のままだと、受注残の一覧が実態からずれていきます。注文書の読み取りで受入を当日中に終わらせ、現場がアプリでロットごとに実績を記録する流れは、焼入れ・熱処理業の生産管理システムのページで紹介しています。
まとめ
熱処理業の納期回答が遅いのは、受注残が登録されていない、処理の種類ごとに分かれていない、炉の予定が担当者の頭の中にある、という3つが原因です。受注残の量・1回あたりの処理量・1日あたりの処理回数・処理後の日数の4つを処理の種類ごとに押さえれば、担当者以外でも根拠のある一次回答ができます。
混載のために待たせる上限は会社として決め、急ぎの割り込みは後ろにずれる受注を確かめてから受けます。その前提になるのは、受入を当日中に登録し、処理実績をその場で記録して受注残から消し込むことです。
製造業の納期遅延 原因と対策|根本解決の進め方
「また納期に間に合わなかった」「お客様への謝罪電話が増えている」。多品種少量・個別受注の現場では、納期遅延が常態化しやすく、追加の残業や特急便で何とか取り繕う日々が続きがちです。しかし遅延は単なる現場の頑張り不足ではなく、計画・能力把握・進捗管理という3つの仕組みの欠陥から生まれます。本記事では中小製造業が納期遅延を根本から解消するための原因分析と対策を、データに基づく改善アプローチで整理します。
納期遅延が経営に与える影響
納期遅延は「お客様にご迷惑をおかけする」という信用問題で語られがちですが、実際には会社の利益構造そのものを蝕みます。残業代や特急便費用といった直接コストだけでなく、後工程の段取り変更・在庫滞留・営業の値引き対応など、目に見えない損失が積み上がっていきます。
2025年版ものづくり白書でも、中小製造業の経営課題として「納期対応力の低下」と「コスト上昇分の価格転嫁の遅れ」が同時に挙げられており、納期問題は収益悪化と表裏一体であることが示されています。
納期遅延が引き起こす隠れたコスト
| 損失の種類 | 発生する場面 | 利益への影響 |
|---|---|---|
| 残業・休日出勤 | 遅延挽回のための稼働延長 | 労務費の増加・時間あたり付加価値の低下 |
| 特急便・分割納品 | 輸送方法の変更 | 外部流出費用の増加(スループット減) |
| 後工程の段取り組み替え | 他案件への割込み発生 | 他案件の遅延を誘発する連鎖損失 |
| 顧客信用の低下 | 次回受注時の価格・条件悪化 | 値上げ交渉力の低下 |
| 在庫の滞留 | 前工程の仕掛品が動かない | 資金繰り悪化・キャッシュフロー圧迫 |
特に注目したいのは、遅延案件の挽回作業そのものが「他の案件の遅延」を誘発する点です。1件の遅延が連鎖して工場全体のリードタイムを伸ばし、結果として全社の付加価値創出力が落ちる。これが多くの中小工場で起きている悪循環です。
納期遅延が常態化する3つの根本原因
納期遅延の表面的な理由は「材料が届かなかった」「機械が故障した」「人が抜けた」と毎回違って見えますが、深掘りすると同じ構造に行き着きます。
原因1: 計画の甘さ ─ 見積段階で無理な納期を約束している
営業が顧客の希望納期をそのまま回答してしまい、工場側で「何とかしてくれ」と引き受けるパターンです。受注時点で工場の負荷状況を確認していない、過去案件の実工数データを見ずに見積もっている、ということが背景にあります。
紙の受注台帳やExcelの個別ファイルでは、いま工場全体にどれだけ仕事が積み上がっているかが営業から見えません。結果として「とりあえず受ける → 現場が悲鳴を上げる」というすれ違いが繰り返されます。
原因2: 工程能力の把握不足 ─ 自社の処理能力を数字で語れない
「うちの工場は月にどれくらいの工数を消化できるのか」「特定の工程(ボトルネック)の週次キャパは何時間か」という問いに、即答できる中小工場は多くありません。能力が分からないと、受注量が能力を超えていることに気づくのが遅れ、気づいたときには納期挽回が不可能な状態になっています。

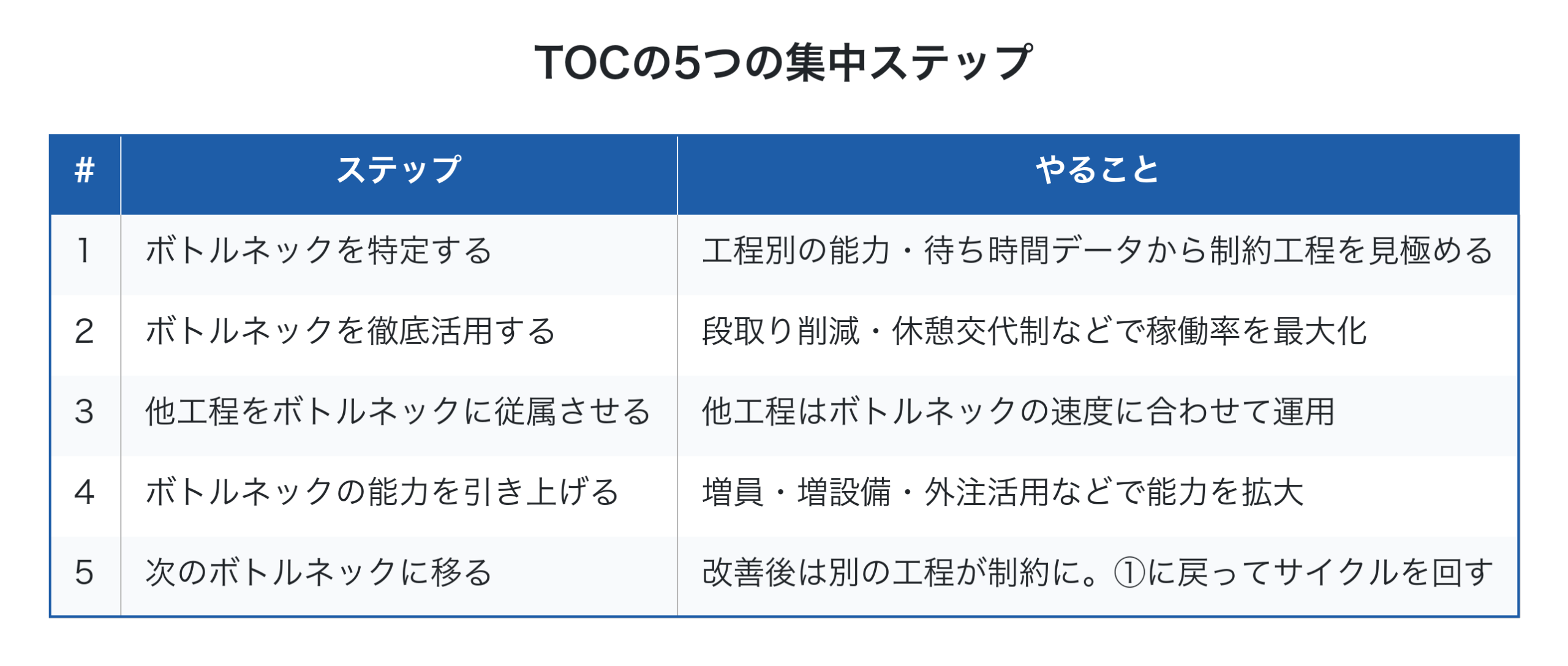

TOC(制約条件理論)の考え方では、工場全体のスループットはボトルネック工程の能力に律速されます。ボトルネックを特定し、その工程の負荷と能力を数字で押さえることが、納期管理の出発点です。
原因3: 進捗管理の欠如 ─ 遅れが発覚するのが遅すぎる
工程の進捗が日報や口頭でしか共有されず、案件が「今どの工程で・どれだけ進んでいるか」がリアルタイムで分からない状態です。週次の生産会議で初めて遅延が発覚し、納期まで残り数日という状況で挽回策を打つことになります。
進捗データを工程の節目ごとに記録し、計画線と実績線の乖離を毎日見られる仕組みがあれば、遅れの兆候を1〜2週間前に察知できます。早期発見できれば、人員の応援・外注活用・顧客との納期再調整など、選択肢を持って動けます。
納期遅延が常態化するメカニズム
データに基づく納期遅延対策の4ステップ
根本原因が「計画・能力・進捗」にあるなら、対策もこの3点をデータで補強する形で組み立てます。中小製造業が現実的に取り組める順序で整理します。
ステップ1: 工程別の標準工数を実績から決める
最初に取り組むべきは、自社の標準工数を「経験則」から「実績データ」に置き換えることです。過去の類似案件で各工程にどれだけ時間がかかっているかを集計し、見積と実績の乖離を見ます。
このとき、案件ごとに工番(製番)を発番し、工番単位で工数を集計する仕組みが必要です。詳しくは工番管理システムとはも参考になります。
ステップ2: ボトルネック工程の能力を週次で把握する
工場全体の負荷を見るのではなく、最も詰まりやすい工程(ボトルネック)に絞って週次の能力と負荷を比較します。例えば「機械加工の週次能力は120時間、来週の負荷は140時間」と分かれば、その週は20時間分の能力不足で必ず遅れが出ると事前に分かります。
ボトルネック工程の負荷管理表(例)
| 週 | 能力(時間) | 負荷(時間) | 差異 | 対応策 |
|---|---|---|---|---|
| 第1週 | 120 | 100 | +20 | 余裕あり |
| 第2週 | 120 | 140 | -20 | 外注活用または納期調整 |
| 第3週 | 120 | 115 | +5 | ぎりぎり対応可能 |
| 第4週 | 120 | 150 | -30 | 受注制限または外注 |
この負荷管理表が営業と共有されていれば、新規引合いがあった際に「来週は厳しいので再来週着手なら確実」と根拠を持って回答できます。
ステップ3: 進捗を工程の節目で記録し、計画と実績を毎日比較する
各案件・各工程の開始/完了をリアルタイムで記録し、当初計画に対する進捗状況を可視化します。紙の作業指示書にQRコードを付け、スマホやタブレットで開始・完了をタップする運用にすれば、現場の手間を大きく増やさずにデータが集まります。

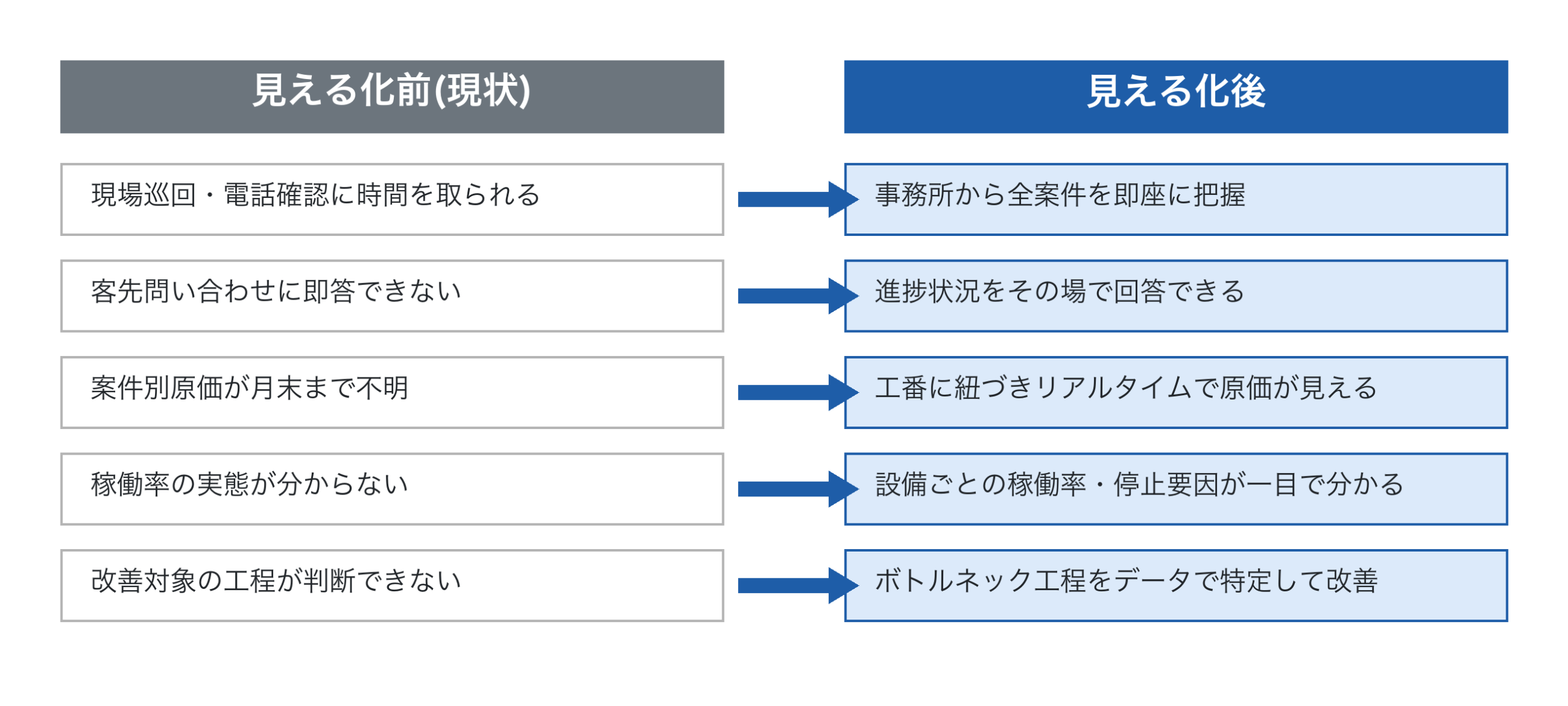

進捗の見える化については工程進捗の見える化とはで詳しく整理しています。
ステップ4: 遅延案件のレビューを月次で行い、見積に反映する
完了案件のうち納期遅延が発生したものを月次でレビューし、「どの工程で・なぜ遅れたか」を記録します。原因が特定工程の能力不足なら設備投資や外注化を検討、見積工数の甘さなら標準工数を更新、と打ち手を経営判断につなげます。
このサイクルを回すには、案件単位の予実データを蓄積する基盤が必要です。製造業の予実管理の仕組み作りも合わせて参照してください。
遅れると分かったときに、どう伝えるか
ここまでは遅延を防ぐ話でしたが、防ぎきれない案件は必ず出ます。そのときの対応が、次の受注に効きます。
最も避けるべきは、納期当日や前日に連絡することです。顧客が困るのは遅れそのものより、遅れを前提にした自分の段取りを組めないことです。先方にも後工程があり、組立の予定、出荷の手配、さらにその先の客先への回答が控えています。
遅延連絡のタイミングと、顧客が取れる対応
| 連絡のタイミング | 顧客が取れる対応 | 関係への影響 |
|---|---|---|
| 2週間前 | 後工程の順序入れ替え、先方客先への事前調整 | ほぼ影響なし。むしろ管理能力を評価される |
| 1週間前 | 社内の段取り変更は可能。先方客先への説明が必要 | 限定的 |
| 3日前 | 手配済みの要員・輸送を止められない | 信用低下 |
| 前日・当日 | 打つ手がない。先方が客先に頭を下げる | 取引縮小の理由になる |
「確定してから」ではなく「怪しくなった時点で」伝えてください。 結果的に間に合ったなら、それは良い報告になります。
伝える内容は3点です。新しい着地見込み日、その根拠、そして代替案。根拠がないと「また延びるのでは」と思われます。「材料入荷が3日遅れ、後続の熱処理が外注枠の関係で来週火曜になるため、着地は◯日」と工程で説明できれば納得が得られます。
代替案で効くのが分納です。全数は揃わなくても、先方の後工程が動き出せる分だけ先に出す。10個中4個でも、組立を止めずに済むなら価値があります。「全部か何もないか」で考えないことです。
社内では報告のしきい値を決めておいてください。 計画から何日ずれたら報告するかを数字で決めます。2日でも3日でもかまいませんが、決めておかないと現場は「まだ何とかなる」と抱え込みます。抱え込みが常態化している会社では、遅延が発覚するのはいつも手遅れになってからです。
そして遅延の記録を工程別に残してください。 原因が材料調達に偏っているのか、特定工程の能力不足なのかが集計で見えます。この情報は次の見積のリードタイム設定にそのまま使えます。営業と工場での納期情報の共有方法は製造業の営業と工場の連携で扱っています。
「会社全体で考える」納期改善の視点
納期改善というと、つい「現場の頑張りで何とかする」という発想になりがちですが、会社全体の損益で考えると別の選択肢が見えてきます。
例えば、ボトルネック工程の負荷が常時オーバーしているなら、無理に内製で抱え込むより一部を外注に出した方が、全社の経常利益率は上がる場合があります。外注比率を上げると付加価値率は下がりますが、固定費の増加を抑えながら売上を伸ばせるため、損益分岐点の上昇が小さく抑えられるからです。
| 従来:全件内製で残業対応 | 改善後:ボトルネック分を外注活用 | |
|---|---|---|
| 納期遵守率 | ▶ | 70% |
| 残業時間/月 | ▶ | 60時間 → 25時間 |
| 案件単価あたり利益率 | ▶ | 高いが達成率が低い |
| 全社経常利益率 | ▶ | 外注費増でも改善 |
| 顧客信用 | ▶ | 遅延で値引き要請を受けやすい |
| 価格交渉力 | ▶ | 納期遵守で交渉のテーブルに着ける |
ここで重要なのは、案件単位の利益率だけで「外注は損だ」と判断しないことです。会社全体の損益分岐点・経常利益率がどう変化するかという増分計算で判断し、納期遵守による信用力の維持も加味して経営判断を下します。
そもそも守れる納期をどう回答するか
遅延対策の入口は、受注前の納期回答にあります。守れない納期を約束した時点で、現場の努力では取り返せません。
回答の作り方は3段階です。
1つ目は、標準リードタイムを工程ごとに持つこと。 切削3日、熱処理は外注で5日、組立2日、検査1日といった具合に、自社の実績から出した日数を持ちます。経験則の「だいたい2週間」では、案件によって外れます。
2つ目は、現在の負荷を足すこと。 標準リードタイムは「すぐ着手できれば」の日数です。実際には手前に案件が詰まっています。切削工程が2週間先まで埋まっているなら、その分を上乗せしなければ回答になりません。多くの会社が抜かしているのがここです。
3つ目は、バッファを工程ごとではなく全体に1本持つこと。 各工程に1日ずつ余裕を積むと、10工程で10日の水増しになり、競争力を失います。全体の2割程度を1本のバッファとして最後に置き、どの工程が遅れてもそこで吸収する形にすると、回答日数を短く保てます。
回答の精度は、記録した実績でしか上がりません。回答した納期と実際の完了日を案件ごとに残してください。 常に遅れるなら標準リードタイムが短すぎ、常に早く終わるなら見積が保守的すぎて受注機会を逃しています。
Factory Advance による納期遅延対策の実装
ここまでの対策をExcelと紙だけで運用しようとすると、データ集計に時間がかかり、リアルタイム性が失われます。「個別受注生産型製造業の案件管理クラウド」であるFactory Advanceは、納期管理に必要な以下の機能を一つの仕組みに統合しています。
- 案件管理: 工番単位で受注から完了まで一元管理。営業・工場・経理が同じ画面を見られる
- 工程管理: 各工程の計画/実績/進捗をリアルタイムで可視化。QRコード付き作業指示書で現場の入力負荷を最小化
- 収益管理: 案件ごとの実工数・実材料費を集計し、見積との乖離を即座に把握。次回見積の精度向上につなげる
- 集計・分析: ボトルネック工程の負荷状況を週次で確認し、営業の受注判断に活用
「見積試算 → 実績登録 → 差異分析 → 改善」というサイクルを回すことで、納期遅延の原因が「計画の甘さなのか」「能力不足なのか」「進捗管理の問題なのか」を切り分けて手を打てるようになります。
紙とExcelで個別受注を回している20名以下の町工場で、案件別の利益と納期を両方見える化したいと考えている経営者の方には、特に適合する仕組みです。
納期回答の根拠になる工程の負荷状況は工程管理機能のページで確認できます。
製品の全体像はFactory Advance公式サイトに掲載しています。
まとめ
製造業の納期遅延は、現場の努力不足ではなく仕組みの問題です。計画段階で工場の能力を確認していない、ボトルネック工程の能力を数字で把握していない、進捗が遅れの兆候を捉えられていない、という3つの根本原因にメスを入れることで、遅延の連鎖を止められます。
対策の核は、工程別の標準工数を実績データから決め、ボトルネック工程の負荷を週次で見える化し、案件の進捗を毎日確認する仕組みを作ること。そしてそのデータを次の見積と経営判断にフィードバックする循環を回すことです。
納期遅延の問題は単独で解決するものではなく、案件別の収益管理と一体で取り組むことで、信用力と利益の両方を取り戻せます。まずは1〜2案件で工番別の工数記録から始めてみることをおすすめします。
納期回答の根拠を社内に持つには、工程の実績をどこに記録し、どう集計するかを決めるところから始まります。Factory Advanceの機能の詳細は製品紹介資料にまとめています。
参考文献
- 2025年版ものづくり白書(経済産業省)
- 中小規模製造業者の製造分野におけるDX推進のためのガイド(IPA)
- 一倉定『一倉定の社長学シリーズ⑤ 増収増益戦略』日本経営合理化協会出版局
製造業の短納期化|中小工場の3軸戦略
「明日までに出してほしい」「今週中に間に合わないか」。顧客からのこうした要請に応えられる工場と、断らざるを得ない工場とでは、受注量も単価も大きく差がついていきます。とはいえ無理な短納期は現場を疲弊させ、品質や利益を蝕みます。本記事では中小製造業が短納期化を実現するための3つの軸(段取り短縮・並行作業・標準化)と、それを売上拡大に繋げる戦略的な考え方を整理します。
短納期化が中小製造業の生命線になっている理由
個別受注・多品種少量生産を中心とする中小製造業にとって、納期は価格と並ぶ重要な競争軸です。むしろ価格交渉が難しい局面では、納期対応力こそが差別化の源泉になります。
2025年版ものづくり白書でも、製造業における人手不足と需給変動への対応が課題として繰り返し指摘されています。発注側にとって「いつ届くか分からない」「短納期は受けてもらえない」工場は選びにくく、逆に納期で頼れる工場は多少高くても発注先に選ばれやすくなります。
中小製造業における納期競争力がもたらす効果
| 効果 | 経営インパクト |
|---|---|
| 指名受注の増加 | 見積比較されにくく単価が維持されやすい |
| 短納期プレミアム | 通常品より1〜2割高い単価設定が可能 |
| 受注機会の拡大 | 競合が断った案件が回ってくる |
| 在庫の圧縮 | 受注後着手の比率が上がり資金繰りが改善 |
| 顧客との関係強化 | 緊急対応の積み重ねが信頼資産になる |
ここで大事なのは、短納期化を「現場の頑張りで何とかする」のではなく「仕組みで実現する」と捉えることです。残業や休日出勤で短納期に応えれば一時的には間に合っても、労務費が膨らみ採算は悪化します。会社全体で見れば、付加価値(売上 − 外部購入費)が増えないのに固定費だけが増える状態に陥りかねません。
リードタイムの実態を分解して見る
短納期化に取り組む前に、まず自社のリードタイムが何で構成されているかを分解しておきます。受注から納品までの時間を時系列で並べてみると、実は加工そのものに使われている時間は驚くほど少ないことが多いものです。
個別受注品のリードタイム内訳(典型例)
| 区分 | 占める時間の割合 | 短縮の難易度 |
|---|---|---|
| 受注処理・図面確認 | 5〜10% | 中(事務効率化で短縮可) |
| 材料手配・入荷待ち | 20〜30% | 高(発注点管理・在庫引当で短縮) |
| 加工(正味作業) | 10〜20% | 低(機械能力に依存) |
| 段取り替え・準備 | 10〜15% | 中(SMED的手法で短縮可) |
| 工程間の待ち時間 | 30〜40% | 中(平準化・並行作業で短縮) |
| 検査・出荷準備 | 5〜10% | 中(工程内検査の組み込み) |
正味の加工時間は全体の2割程度、残りの8割は「待ち」や「準備」や「段取り」です。つまり短納期化のレバレッジは加工速度ではなく、待ち時間と準備時間にあります。ここを縮めることが、現場に過度な負荷をかけずに納期を縮める道筋になります。
リードタイム短縮の全体像については製造業のリードタイム短縮方法も併せて参考にしてください。
軸1: 段取り短縮で機械の実働時間を増やす
多品種少量生産では、機械の稼働時間のうち相当部分が段取り替え(加工準備・治具交換・プログラム切替など)に費やされます。段取り時間を半減できれば、同じ機械でも実質的な処理能力が大きく増え、結果としてリードタイムも縮みます。
段取り短縮の基本は「内段取り(機械を止めて行う作業)」と「外段取り(機械が動いている間に並行で進められる作業)」の切り分けです。
段取り短縮の進め方
例えば段取り替えに60分かかっていた工程で、図面準備・材料運搬・治具準備を外段取り化することで30分まで短縮できれば、1日2回の段取りなら60分の余裕時間が生まれます。月20日稼働で20時間、これは1案件分の加工時間に相当します。
ただし段取り短縮で生まれた時間を「ただ機械が止まらないようにする」ためだけに使うと、過剰な仕掛在庫が積み上がるだけです。短縮で生まれた能力は、短納期案件を受け入れる余白として使うべきものです。会社全体で見れば、空いた能力で外注に出していた仕事を内製化する、あるいは短納期プレミアム単価の案件を受注する、という選択肢が見えてきます。
軸2: 並行作業で工程間の待ち時間を縮める
リードタイムの3〜4割を占める工程間の待ち時間は、工程を直列ではなく並列で進めることで大きく縮められます。
例えば「設計→材料手配→加工→組立→検査」を完全な直列で進めると、各工程の所要時間の合計がそのままリードタイムになります。しかし「設計が7割完了した時点で材料手配を開始」「加工の前半が終わった部品から先に組立に流す」といった並行化を入れると、最長工程の時間+αまでリードタイムを圧縮できます。
| 直列処理(従来) | 並行作業(改善後) | |
|---|---|---|
| 設計完了を待ってから材料手配 | ▶ | 設計7割で材料手配開始 |
| 全部品が揃ってから組立開始 | ▶ | 完成した部品から順次組立 |
| 加工完了後にまとめて検査 | ▶ | 工程内検査を組み込み最終検査を簡素化 |
| リードタイム=各工程の合計 | ▶ | リードタイム=最長工程+わずか |
| 仕掛在庫が工程間に滞留 | ▶ | 仕掛在庫が縮小しキャッシュ改善 |
並行作業を成立させるには、各工程の進捗が誰からも見えている必要があります。「設計が7割終わった」「加工の前半が完了した」という状態を現場とフロント部門で共有できなければ、次工程は動き出せません。紙の指示書とExcelの進捗表で運用していると、この共有がほぼ不可能で、結局「全部終わってから次へ」という直列運用に戻ってしまいます。

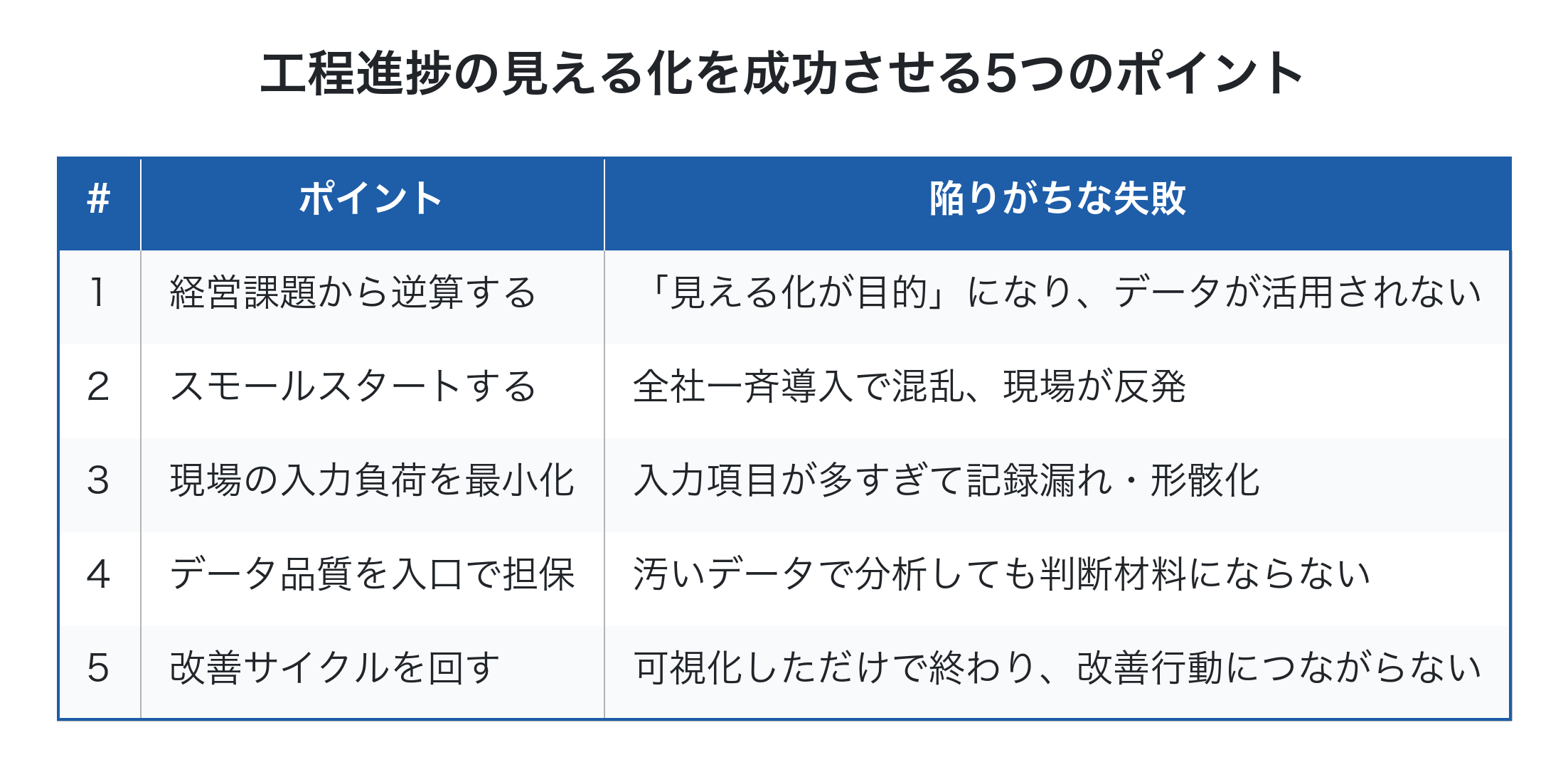

ここが工程進捗の見える化の出番です。詳しくは工程進捗の見える化も参考にしてください。

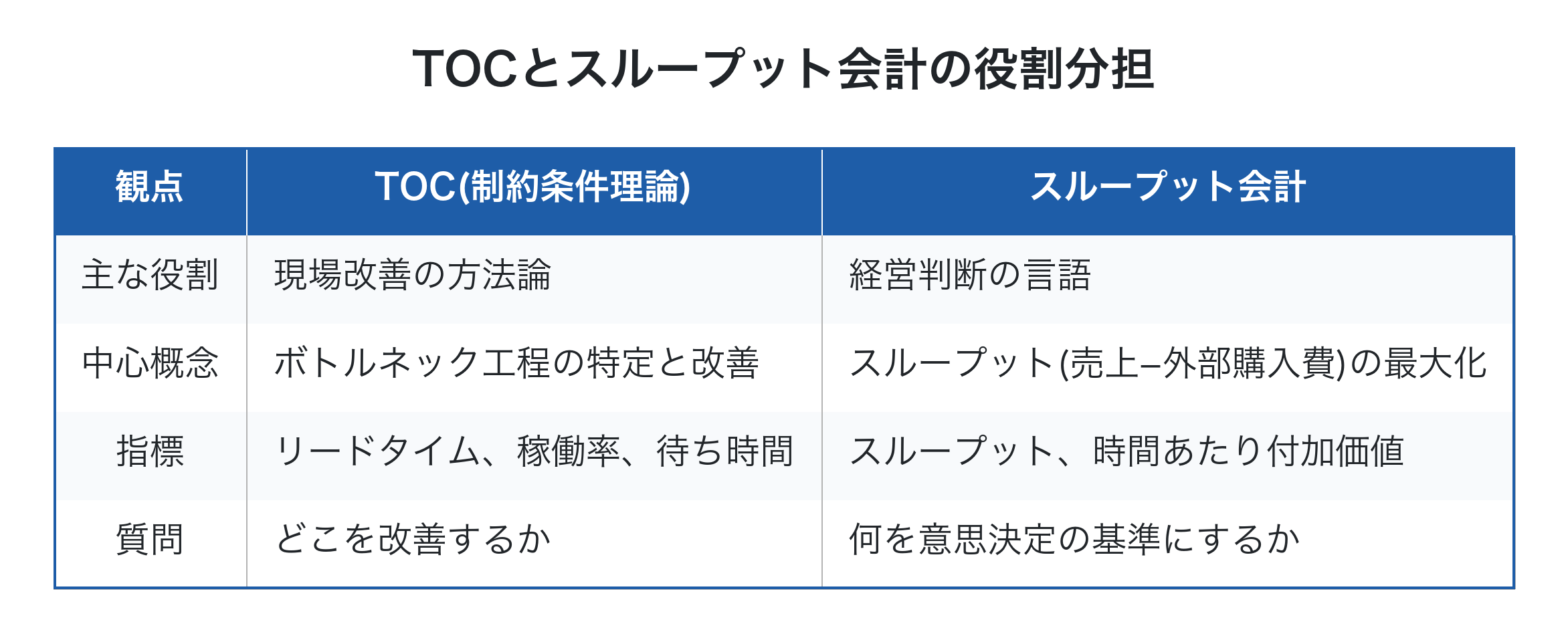

並行作業はTOC(制約条件理論)の考え方とも整合します。工場全体のスループットを律速しているボトルネック工程に他工程の進度を合わせ、ボトルネック前には適切なバッファを置き、ボトルネックを止めないように回す。この発想に立てば「全工程をフル稼働させること」よりも「ボトルネックを止めないこと」が短納期化の鍵になります。
軸3: 標準化で属人化と判断時間を減らす
3つ目の軸が標準化です。段取りと並行作業で時間そのものを縮めても、毎回の判断や調整に時間を取られていてはリードタイムは縮まりません。
中小製造業の現場では「あの仕事はAさんでないと分からない」「この治具はBさんに聞かないと出てこない」といった属人化が随所にあります。属人化が強い工程は、担当者が休んだ瞬間に止まり、新しい仕事が来ても着手判断ができません。これが見えない待ち時間を生んでいます。
標準化で短縮できる『隠れた時間』
| 隠れた時間 | 発生原因 | 標準化による対策 |
|---|---|---|
| 図面解釈の確認 | 図面記載ルールが不統一 | 図面記入標準・記号集の整備 |
| 材料・工具を探す時間 | 置き場が定まっていない | 5Sと定位置管理 |
| 加工条件を考える時間 | 条件が個人のノウハウ | 加工条件表・標準作業書 |
| 検査基準の確認 | 判定基準が口頭伝承 | QC工程表・限度見本 |
| やり直し・手戻り | 前工程の品質が不安定 | 工程内検査・自工程完結 |
標準化のもう一つの効果は、多能工化を進めやすくすることです。標準作業書とQC工程表が整っていれば、新しい人材や他工程の人材が応援に入りやすくなり、繁忙時の能力ボトルネックを柔軟に解消できます。これは結果として短納期対応力の底上げにつながります。
短納期化を売上拡大に繋げる戦略的視点
ここまでの3軸を実装すると、現場の能力に余白が生まれます。この余白を何に使うかが経営判断です。
選択肢としては大きく3つあります。
- 短納期プレミアム単価の案件を積極的に受注する
- 外注に出していた仕事を内製化する
- 受注量そのものを増やし市場占有率を高める
どの選択肢が自社にとって有利かは、案件単位の利益率ではなく、会社全体の付加価値(売上 − 材料費 − 外注費)がどう変化するかで判断します。例えば外注に出していた仕事を内製化すれば、外注費が減るぶん付加価値が増えます。短納期プレミアムの案件を受ければ、同じ加工時間でも単価が上がるぶん時間あたり付加価値が増えます。
短納期化で生まれた能力余白の活用シミュレーション
| 活用方法 | 売上への影響 | 付加価値への影響 | 向いている局面 |
|---|---|---|---|
| 短納期プレミアム案件の受注 | +10〜20% | 大きく増加 | 競合が断る案件が多い |
| 外注の内製化 | 変化なし〜微増 | 外注費削減ぶん増加 | 外注比率が高い工場 |
| 受注ロット増・新規顧客開拓 | +20%以上も可能 | 段階的に増加 | 営業余力がある |
| 何もせず能力を遊ばせる | 変化なし | 増えない(機会損失) | 推奨しない |
ここで注意したいのは、短納期化のためだけに過大な設備投資や人員増を行わないことです。固定費を増やしてしまえば損益分岐点が上がり、外部環境が悪化したときの耐久力が落ちます。まずは段取り短縮・並行作業・標準化という「投資の小さい改善」で能力余白を作り、その余白で稼げる手応えを掴んでから、設備や人員の拡張を検討する順序が安全です。
価格交渉力との連動も意識しておきたい点です。短納期で頼られる工場は、相対的に交渉力が強くなります。2026年1月施行の取適法も含め、価格交渉の環境は受注側に少しずつ追い風が吹いています。納期で選ばれている事実は、価格交渉の場面でも「我々はこれだけの納期で応えている」という根拠になり得ます。詳しくは製造業の価格転嫁の交渉術も参考にしてください。
短納期化を支える仕組みとしての生産管理システム
3軸の改善を継続的に回すには、案件の進捗・段取り状況・標準作業の遵守度が見えている必要があります。紙とExcelの運用では、この見える化に手間と時間がかかりすぎ、改善のPDCAが回りません。
Factory Advanceは、個別受注型の中小製造業向けに、案件ごとの工程進捗・実績工数・原価・納期を一元管理するクラウド型の生産管理システムです。QRコードを使った作業実績の収集により、現場の入力負担を抑えつつ「いまどの案件がどの工程にあるか」がリアルタイムで見えるようになります。
短納期化との関連で言えば、次のような場面で役立ちます。
- 各案件の工程進捗が見えるため、並行作業の判断がしやすい
- 段取り時間の実績データが蓄積され、改善効果を数値で確認できる
- 案件ごとの実績工数から、短納期対応の余力を判断できる
- 短納期プレミアム単価の妥当性を、案件別収益データで検証できる
並行作業や工程の前倒しを画面上でどう扱うかは工程管理機能のページにまとめています。
導入の進め方や対象規模については製品紹介資料を参考にしてください。
まとめ
中小製造業の短納期化は、現場の頑張りではなく仕組みで実現するべき経営テーマです。リードタイムの大半は「待ち」と「準備」で占められており、段取り短縮・並行作業・標準化の3軸でここに切り込めば、過度な残業や設備投資なしに納期競争力を高められます。
そして短納期化で生まれた能力余白を、短納期プレミアム案件・内製化・受注拡大のどれに振り向けるかを、会社全体の付加価値の観点で判断する。これが短納期化を一過性の現場改善で終わらせず、売上と利益の継続的な拡大に繋げる戦略的な道筋です。
まずは自社のリードタイムを工程別に分解し、どこに最大の待ち時間が眠っているかを見つけることから始めてみてください。最新情報や具体的な改善手法は、信頼性の高い公的資料も併せて確認することをおすすめします。
参考文献
- 2025年版ものづくり白書(経済産業省・厚生労働省・文部科学省)
- 中小規模製造業者の製造分野におけるDX推進のためのガイド(IPA)
- 一倉定『一倉定の社長学シリーズ⑤ 増収増益戦略』日本経営合理化協会出版局
製造業リードタイムの構成要素|4要素で短縮
「うちはもっと納期を短くしたいけれど、現場は手一杯でこれ以上どう削るのか見当がつかない」。多品種少量・個別受注の中小製造業から、こうした声をよく聞きます。リードタイムを縮めたいなら、まず「リードタイムが何でできているか」を分解することから始めなければなりません。実は工場の中で材料や仕掛品が実際に加工されている時間は、リードタイム全体のごく一部に過ぎません。本記事では、製造業のリードタイムを4つの構成要素に分解し、それぞれをどう改善すれば納期短縮と収益改善の両方を実現できるかを、中小製造業の現場目線で整理します。
リードタイムを分解しないと短縮はできない
リードタイムとは、受注から出荷(あるいは投入から完成)までに要する総時間のことを指します。これを「製造時間が長いから短くしよう」と一括りに捉えてしまうと、現場には「もっと頑張れ」というプレッシャーしか伝わりません。残業や応援作業で一時的に縮んだように見えても、構造的な短縮にはつながらず、利益も改善しません。
実際に工場の中の仕掛品の動きを観察すると、加工機の前で待っている時間、検査待ちで放置されている時間、運搬を待っているパレットの上にある時間が圧倒的に多いことに気づきます。日本能率協会など複数の現場調査によれば、製造リードタイム全体に占める「実際に加工している正味時間」の比率は10〜20%程度、残りの80〜90%は何らかの形で停滞しているケースが珍しくありません。
つまりリードタイム短縮の主戦場は、加工速度ではなく「加工以外の時間」にあるということです。
個別受注・多品種少量生産におけるリードタイムの典型的な構成比
| 構成要素 | 占有比率の目安 | 内容 |
|---|---|---|
| 正味作業時間 | 10〜20% | 実際に機械や人が加工している時間 |
| 段取り時間 | 10〜20% | 材料準備・治具交換・プログラム設定など |
| 運搬時間 | 5〜10% | 工程間や倉庫間の移動・運搬 |
| 停滞時間 | 50〜70% | 工程間の待ち、検査待ち、外注待ち、計画待ち |
リードタイムを構成する4つの要素
ここからが本題です。製造業のリードタイムは、大きく「正味作業時間」「段取り時間」「運搬時間」「停滞時間」の4つに分解できます。中小製造業の現場で改善余地が大きい順に整理すると、停滞→段取り→運搬→正味作業、という順番になることがほとんどです。
1. 正味作業時間
材料や部品が実際に加工されている時間です。CNC旋盤が削っている時間、プレス機が打っている時間、溶接トーチが動いている時間がこれにあたります。
正味作業時間は、設備の能力や加工条件で決まる部分が大きく、改善の余地は他の3要素に比べると相対的に小さい領域です。切削条件の見直しや工具の改良で短縮できますが、多くの場合5〜10%程度の改善に留まります。ここに労力を集中させても、リードタイム全体への効果は限定的です。
2. 段取り時間
加工に入る前後の準備・後片付けの時間です。具体的には、図面の確認、材料の準備、治具・工具の交換、機械のプログラム設定、初品の寸法確認などが含まれます。
中小製造業の多品種少量生産では、段取り時間が正味作業時間と同じくらいかそれ以上になるケースもあります。1ロットの加工が30分でも、段取りに45分かかれば、その案件のリードタイムの大半は段取り起因です。シングル段取り(段取り時間を1桁分=9分以内に短縮する)などの考え方で大きな改善が見込める領域です。
3. 運搬時間
完成した仕掛品を次の工程まで運ぶ時間、または倉庫から材料を出してくる時間です。工場のレイアウトが工程順に並んでいないと、フォークリフトやハンドリフトで往復するだけで多くの時間を消費します。
運搬そのものは付加価値を生まない「ムダ」に分類される作業です。レイアウト変更やセル生産化、運搬ロットサイズの見直しで削減できます。
4. 停滞時間
仕掛品が「何もされずに待っている」時間です。前工程の完成を待っている時間、次工程の機械が空くのを待っている時間、検査担当者の手が空くのを待っている時間、外注先からの戻りを待っている時間、すべてが停滞時間に含まれます。
ここが最大の改善余地です。停滞時間は工場の中で「目に見えにくい」性質があり、現場では「待っている=暇」とは認識されず、別の作業を進めることで覆い隠されてしまいます。仕掛品の数だけ場所を取り、運転資金を圧迫し、納期遅延の温床になります。
リードタイム改善の優先順位
停滞時間の正体|工程間の在庫が滞留している
リードタイムを縮めたいなら、まず停滞時間と向き合うことが最も効果的です。なぜ仕掛品はそれほど長く待っているのでしょうか。
第一の原因は、各工程が独立して「自分の効率」を最大化しようとすることです。前工程が大ロットで一気に作って次工程に渡すと、次工程の機械の能力を超えた瞬間に山積みの仕掛品が発生します。前工程の稼働率は上がっても、工場全体の流れは滞ります。
第二の原因は、工場全体のペースを律速する工程、つまりボトルネックが特定されていないことです。最も能力の低い工程に合わせて全体のペースを作らないと、ボトルネックの前には仕掛品が溜まり、後には機械の空き時間ができます。
第三の原因は、生産計画が需要のばらつきを吸収できていないことです。営業が取ってきた案件をそのままの順序で投入すると、ある日は工場が忙しすぎて停滞し、ある日は空いて手待ちが発生します。「全体最大」の視点で計画在庫を活用した平準化を行うと、能力が一定の中で最大の付加価値を生み出せるようになります。
停滞時間の短縮は、運転資金の改善にも直結します。仕掛品が減れば、材料費の先行支払いと売掛金回収のギャップが小さくなり、キャッシュフローが改善します。詳しくは製造業のリードタイム短縮方法でも触れていますが、停滞時間の削減は納期短縮と資金繰り改善の両方を同時に達成できる、数少ない改善テーマです。
段取り時間を分解して短縮する
停滞時間の次に効果が大きいのが段取り時間です。段取り時間は、さらに「内段取り(機械を止めないとできない作業)」と「外段取り(機械を動かしながらできる準備作業)」に分解できます。
中小製造業の現場では、本来は外段取りでできる作業を内段取りでやってしまっているケースが多く見られます。たとえば次の案件の図面を確認したり、治具を準備したりする作業を、機械を止めてから始めていないでしょうか。これらを前段取りに回すだけで、機械停止時間を半分以下にできることもあります。
段取り時間を縮めるには、まず現状の段取り作業をビデオで撮影し、内段取り・外段取りに分類することから始めます。次に、内段取りを外段取りに移せないかを検討し、最後に内段取り自体を簡素化(クイックチェンジ治具の導入、ボルト数の削減、位置決めピンの活用など)します。
| 改善前(全部内段取り) | 改善後(外段取り化) | |
|---|---|---|
| 機械停止時間 60分 | ▶ | 機械停止時間 20分 |
| 次案件の準備は加工後 | ▶ | 次案件の準備は加工中 |
| 治具はその都度組立 | ▶ | 治具は事前ユニット化 |
| 初品寸法は機上で確認 | ▶ | 治具側で位置決め完了 |
運搬と正味作業の改善はレイアウトと設備で
運搬時間の改善は、工場のレイアウトを見直すことが基本です。工程順に機械を配置するセル生産方式や、頻繁に往復する経路の整理が効きます。中小製造業では大規模なレイアウト変更は難しいことが多いので、まずは運搬ロットサイズを小さくして運搬の回数を減らす、または運搬経路の障害物を取り除くといった現実的な改善から始めるとよいでしょう。
正味作業時間の改善は、加工条件の見直しや工具の改良、設備の更新などが該当します。設備投資を伴うため、判断には慎重さが必要です。投資の意思決定では、案件単位の利益率だけで見るのではなく、会社全体の付加価値(売上-外部購入費)がどう増えるかという視点で評価することが大切です。
リードタイムを短くしても利益が増えない場合
短縮そのものが目的化すると、手間をかけたのに利益が変わらないという結果になります。この構造を理解しておいてください。
リードタイムを縮めると、工場に空き時間が生まれます。しかし労務費も設備費も固定費なので、空き時間ができただけでは費用は1円も減りません。 利益が増えるのは、その空いた時間を別の仕事で埋めたときだけです。
リードタイム短縮が利益になる場合とならない場合
| 利益が増える | 利益が変わらない | |
|---|---|---|
| 空いた時間に別の受注を入れられる | ▶ | 受注量が変わらず、空き時間が手待ちになる |
| 短納期を武器に単価を維持・上乗せできる | ▶ | 納期だけ短くなり、価格は据え置きのまま |
| 外注に出していた工程を内製に戻せる | ▶ | 外注比率は変わらない |
| 仕掛在庫が減って運転資金が戻る | ▶ | 在庫水準は変わらない |
つまり短縮は営業とセットで進める施策です。空いた枠を埋める受注の見込みがないまま現場改善だけを走らせると、手待ちが増えるだけで終わります。
一方で、受注量が変わらなくても効果が出る経路が1つあります。仕掛在庫の減少です。 リードタイムが半分になれば、工場の中に滞留している仕掛の金額もおおむね半分になります。これは現金が戻ってくることを意味します。損益計算書には表れませんが、資金繰りには直接効きます。
短納期を単価に反映できるかは、顧客との関係次第です。縮めた分をそのまま無償のサービスにしてしまうと、次から短納期が前提になります。 短縮の成果をどう受け取るかは、着手する前に決めておいてください。
構成要素を測るには工程実績の収集が前提
ここまで4つの構成要素を整理してきましたが、現実には「自社のリードタイムが何にどれだけ使われているか」を把握できていない企業がほとんどです。停滞時間を縮めたいと思っても、どの工程でどれだけ止まっているのかが分からなければ手の打ちようがありません。
工程実績を収集するには、作業日報・工程開始終了の記録・QRコード付き作業指示書などの仕組みが必要です。紙やExcelでも記録はできますが、案件数が増えると集計に時間がかかり、改善のスピードに追いつかなくなります。
工程ごとの開始・終了・停滞を記録する仕組みは工程管理機能のページにまとめています。 進捗をリアルタイムに把握する考え方は工程進捗の見える化とはもあわせてご覧ください。
クラウド型の生産管理システム「Factory Advance」では、案件単位で工程ごとの開始時刻・終了時刻・停滞時間を実績収集し、構成要素別にリードタイムを可視化できます。どの工程で停滞時間が長いか、段取り時間が標準からどれだけ乖離しているかを案件横断で見られるため、改善対象の優先順位付けが容易になります。見積〜実績〜分析を一気通貫で扱えるため、リードタイム短縮の効果が「時間あたり付加価値の向上」という形で経営指標に直結します。具体的な機能や導入の流れは製品紹介資料もあわせてご覧ください。
構成要素別の改善アプローチと期待効果
| 構成要素 | 主な改善手法 | 短縮ポテンシャル |
|---|---|---|
| 停滞時間 | ボトルネック特定・平準化・小ロット化 | 30〜50% |
| 段取り時間 | 内/外段取り分離・治具標準化 | 30〜60% |
| 運搬時間 | レイアウト見直し・運搬ロット適正化 | 20〜40% |
| 正味作業時間 | 加工条件・工具・設備更新 | 5〜15% |
まとめ
製造業のリードタイムを短縮するには、まず正味作業・段取り・運搬・停滞の4つの構成要素に分解することが出発点です。中小製造業の多くは、停滞時間が全体の半分以上を占めており、ここに最大の改善余地があります。次に段取り時間を内段取り・外段取りに分解して短縮し、運搬時間はレイアウトや運搬ロットで、正味作業時間は設備・工具で改善します。
重要なのは、案件単位の効率ではなく「会社全体としてどれだけ付加価値を生み出せるか」という視点で改善対象を選ぶことです。停滞時間の削減は納期短縮だけでなく、仕掛品の減少を通じて運転資金の改善にもつながります。
そのためには、工程ごとの実績データを継続的に集める仕組みが欠かせません。紙とExcelで一巡できる規模を超えてきたら、案件単位でリードタイムを構成要素別に把握できる仕組みづくりを検討してみてください。
参考文献
製造業の段取り替え時間短縮|SMEDで多品種少量生産の利益を伸ばす
「1日のうち、機械が止まっている時間が思った以上に長い」「段取り替えに2時間かかるから、小ロットの注文は赤字になる」。多品種少量生産が中心の中小製造業では、こうした声がよく聞かれます。段取り替えの時間を半分に、さらに10分以内のシングル段取りまで短縮できれば、同じ設備でも受注余力が増え、案件あたりの利益も改善します。本記事では、SMED(段取り替え時間短縮)の進め方と、中小製造業が費用対効果を判断するための数値の組み立て方を解説します。
段取り替え時間が利益を圧迫する構造
機械の稼働時間は「正味加工時間」と「段取り替え時間」「待ち時間」に分かれます。多品種少量・個別受注では切り替え頻度が高いため、段取り替え時間の割合が大きくなり、設備の付加価値産出時間が削られます。
公正取引委員会・特別調査(令和7年)の中央値によれば、原材料費の価格転嫁率は80%まで進んだ一方、労務費は30%、エネルギーコストは50%にとどまっています。原材料は値上げを通せても、賃上げ原資となる労務費は転嫁が進んでいない。だからこそ、社内で時間あたりの付加価値を上げる工夫(段取り改善)が、賃上げと利益確保の現実的な手段になります。
段取り替え時間が経営指標に与える影響(15名規模の機械加工工場の例)
| 指標 | 改善前 | 改善後(段取り50%短縮) |
|---|---|---|
| 1日の段取り替え時間 | 180分 | 90分 |
| 1日の正味加工時間 | 300分 | 390分 |
| 設備稼働率 | 62.5% | 81.3% |
| 1ヶ月あたり追加加工時間 | ー | 約30時間 |
| 時間あたり付加価値8,000円換算の月次増加スループット | ー | 約24万円 |
会社全体の損益で考えると、段取り替え時間の短縮は「同じ固定費でより多くの付加価値を生み出す」ことに直結します。労務費・設備費という固定費は短期では減らせないため、稼働時間あたりの付加価値を増やすほうが、利益への寄与が大きくなります。
SMEDの基本ステップ|内段取りを外段取りへ
SMED(Single Minute Exchange of Die)は、段取り替えを10分以内(シングル=1桁分)で完了させる手法群の総称です。改善の出発点は「内段取り」と「外段取り」の区別にあります。
- 内段取り: 機械を止めないとできない作業(治具の取り付け、加工原点出し等)
- 外段取り: 機械が動いている間にできる作業(次工程の図面準備、工具・材料運搬等)
段取り替え時間短縮の4ステップ
中小製造業の現場では、いきなりシングル段取り(10分以内)を目指すよりも、まず「内段取りを半分にする」段階目標から入るのが現実的です。録画して全員で見直すだけで、ムダな歩行・道具探し・確認作業が20〜30%は見つかります。
段取り改善で取り組みやすい施策
中小製造業で取り組みやすい段取り改善施策
| 施策 | 内容 | 目安効果 |
|---|---|---|
| 段取り作業の標準化 | 段取り手順書を作り、人によるばらつきを排除 | 段取り時間15〜25%短縮 |
| 工具・治具のキット化 | 案件ごとに必要な工具をワゴンにまとめて配置 | 工具探し時間 90%以上削減 |
| プリセット治具 | オフラインで治具をセットアップしておき、機械停止中は交換のみ | 内段取り時間 30〜50%短縮 |
| クイッククランプ化 | ボルト締めから油圧・トグルクランプへ | クランプ作業 50〜80%短縮 |
| QRコード作業指示書 | 図面・段取り条件・前回実績をQRから呼び出し | 確認・問い合わせ時間削減 |
これらは大規模な設備投資を伴わずに着手できる施策が多く、町工場でも比較的早期に効果が出ます。
段取り時間をどう測るか
改善の前に測定が要ります。そして多くの中小製造業では、段取り時間が測られていません。 作業日報に「A案件 8時間」とだけ書かれていて、そのうち何時間が段取りだったのかが分からない状態です。これでは改善の効果も見えません。
最小の構成は単純です。段取りの開始と終了を記録する。それだけです。ストップウォッチも専用の帳票も要りません。
ただし1つだけ、先に決めておくことがあります。何を段取りに含めるかの線引きです。ここが人によって違うと、集めた数字を比較できません。
- 図面と加工条件の確認
- 工具・治具の準備と取り付け
- 材料の運搬とセット
- 加工原点出し
- 試し加工と初品検査
- 前の製品の片付けと清掃
このうちどこからどこまでを段取りとするかを決め、紙1枚にして現場に貼ってください。厳密である必要はなく、全員が同じ範囲で測ることのほうが重要です。
1か月測ると、たいてい2つのことが分かります。
1つ目は、同じ製品でも人によって2倍近く違うこと。 段取りの速い人が何をしているかを観察すれば、それがそのまま標準手順になります。SMEDの理屈より、社内の上手い人のやり方を写すほうが早く効きます。
2つ目は、段取り時間の相当部分が「探す時間」だということ。 実際に測ると、段取り2時間のうち40分が工具・治具・図面を探す時間だった、という結果は珍しくありません。この40分は、SMEDの内外段取り分離より前に、置き場を決めるだけで消えます。改善の順番が変わります。
測定を続ける仕組みについては次章以降で扱いますが、まずは1か月、1つの機械だけで始めてください。全機械・全案件で始めようとすると記録が続きません。
多品種少量生産での費用対効果の出し方
「段取り改善は良さそうだけれど、社員の工数や治具製作費を投じる価値があるのか」。経営判断には、現場の感覚ではなく数字で評価する必要があります。
会社全体の損益で考えると、段取り改善の効果は「スループット(売上 − 真の変動費=材料費+外注費)の増加」として現れます。労務費は固定費なので、改善で空いた時間を別の受注で埋められれば、その案件のスループットがそのまま追加利益になります。
計算例|5名・機械加工A社のケース
前提:
– 月稼働日数: 20日、1日機械稼働時間: 8時間
– 現状の1日の段取り替え時間: 180分(3時間)、改善目標: 90分に短縮
– 機械別の時間あたり付加価値(スループット ÷ 稼働時間): 7,500円/時間
– 段取り改善への投資: 治具製作・工具キット整備で50万円、社内工数20時間(人件費換算 5万円)
– 合計投資額: 55万円
効果計算:
– 1日の追加加工可能時間: 90分 = 1.5時間
– 月の追加加工時間: 1.5時間 × 20日 = 30時間
– 月のスループット増加: 30時間 × 7,500円 = 22.5万円
– 投資回収期間: 55万円 ÷ 22.5万円 = 約2.4ヶ月
| 段取り改善前 | 段取り改善後(シングル段取り化) | |
|---|---|---|
| 1日の段取り替え時間 | ▶ | 180分 |
| 1日の段取り替え時間 | ▶ | 60〜90分 |
| 1回あたりの切り替えコスト感 | ▶ | 高いため小ロット注文を断る判断 |
| 月次スループット余力 | ▶ | 限界稼働で受注機会損失あり |
| 残業時間 | ▶ | 繁忙期は月20時間超 |
ただし、追加で空いた時間を「埋められる受注」がなければスループット増加は実現しません。営業部門との連携、もしくは内製化(これまで外注していた工程を引き取る)で、空き時間を有効活用する戦略をセットで検討する必要があります。
ロットをまとめるか、段取りを短くするか
段取りに時間がかかる現場では、自然と「まとめて作る」方向に流れます。1回の段取りで多く作れば、1個あたりの段取り負担は減るからです。この判断は正しく見えますが、別のコストを生みます。
まとめて作った分は在庫になります。注文が来ていない分を先に作れば、材料費と加工費が現金として工場に固定されます。 さらに設計変更が入れば、その在庫は使えません。
つまりここには天秤があります。
- 段取り時間が長いままなら、ロットをまとめるしかなく、在庫が増える
- 段取り時間を短くすると、小ロットで流せるようになり、在庫を持たずに済む
段取り改善の本当の効果は、機械の稼働時間が増えることだけではありません。在庫を持たなくてよくなることです。 現金の面ではこちらのほうが大きいことがあります。
判断の目安は、その品目に繰り返し受注があるかどうかです。繰り返しがあるなら、まとめて作っても使い切れるので在庫のリスクは低くなります。一品物や仕様変更の多い製品なら、まとめて作った分がそのまま死蔵在庫になります。後者ほど、段取り改善の価値が高いということです。
在庫を金額で捉える考え方は中小製造業の仕掛在庫削減で扱っています。段取り改善に投資すべきかどうかは、機械の稼働率だけでなく、この在庫の側も含めて判断してください。
改善活動を継続させる仕組み
一度シングル段取り化を達成しても、人の入れ替わりや製品の追加で元に戻ってしまうケースは少なくありません。継続には以下の仕組みが有効です。
- 段取り時間の実績収集: 案件ごとの段取り開始・終了をデジタル記録し、月次で推移を可視化する
- 段取り条件の標準化と紐付け: 図面・QC工程表・段取り手順書を案件番号に紐付け、誰でも同じ品質で段取りできる状態を作る
- 時間あたり付加価値での評価: 単に「段取り時間」だけを追うのではなく、空いた時間でどれだけ付加価値を生んだかをKPIにする
- 改善提案の制度化: 現場からの段取り改善アイデアを月次レビューで取り上げ、効果検証する
関連記事として、作業日報を利益データに変える方法やQC工程表の作り方、作業指示書を効率化するアプリ活用も合わせて参考にしてください。段取り改善は、現場の記録・実績収集の仕組みとセットで初めて継続します。
Factory Advance による段取り改善の見える化
段取り改善の効果を経営指標まで結びつけるには、「案件ごとの工数実績」と「機械ごとの稼働時間」をデータで持つことが前提になります。手書きの作業日報やExcel集計では、月末にようやく状況が見えるか、そもそも段取り時間と加工時間が分離されていないことが多いのが実情です。
クラウド型生産管理システムFactory Advanceは、個別受注生産型の中小製造業向けに、案件単位の見積試算・実績登録・差異分析を一気通貫で支援します。QRコードで段取り開始・終了を打刻すれば、機械別・案件別の段取り時間が自動集計され、改善前後の効果を時間あたり付加価値ベースで比較できます。
段取り時間を工程実績として記録する方法は工程管理機能のページにまとめています。 進捗をリアルタイムに把握する考え方は工程進捗の見える化とはもあわせてご覧ください。
「見積試算 → 実績登録 → 差異分析 → 改善」のサイクルを回すことで、段取り改善で得た時間枠を、次の見積精度向上や受注判断にそのまま反映できます。詳細は製品紹介資料をご覧ください。
まとめ|段取り改善は固定費を「より多くの付加価値」に変える投資
段取り替え時間の短縮は、機械稼働時間を増やす単純な改善ではなく、固定費(労務費・設備費)から生み出す付加価値の総量を増やす経営施策です。シングル段取り化(10分以内)を最終目標にしつつ、まずは内段取り・外段取りの分類と工具キット化など、投資の小さい施策から着手するのが中小製造業に適したアプローチです。
費用対効果は「段取り改善で空く時間 × 時間あたり付加価値」で見積もり、空いた時間を埋める受注計画や内製化とセットで判断します。会社全体のスループットで効果を測ることで、現場の改善活動が経営の利益改善に直結する形を作れます。
参考文献
- 2025年版ものづくり白書(経済産業省)
- 中小企業・小規模事業者の価格交渉ハンドブック(改訂版)(中小企業庁)
- 一倉定『一倉定の社長学シリーズ⑤ 増収増益戦略』日本経営合理化協会出版局
製造業の工程計画の立て方|中小工場の実践手順
「先週立てた工程計画が、月曜の朝にはもう崩れている」「特急案件が入るたびに、現場が混乱する」。個別受注生産を主体とする中小製造業の現場では、よく聞かれる悩みです。本記事では、受注変動が大きい環境でも実行可能な工程計画を立てるための考え方と、日次・週次の見直しサイクル、負荷調整の具体的な手法を解説します。完璧な計画ではなく、運用できる計画を目指す方向に視点を切り替えていきます。
なぜ中小製造業の工程計画は崩れるのか
工程計画が機能しない理由は、現場の怠慢ではなく構造的な問題にあることが多いものです。中小機構の調査では、中小製造業の業況判断指数は複数四半期にわたりマイナス幅が拡大しており、案件単価の下落や納期短縮の要請が続く中で、計画と実績の乖離がさらに広がる傾向にあります。
工程計画が崩れる主な原因と現場で起きる現象
| 原因の種類 | 現場で起きていること | 結果としての影響 |
|---|---|---|
| 受注変動 | 特急案件・仕様変更が日常的に発生 | 計画の前提が翌日には変わる |
| 情報の分断 | 営業の納期回答と現場の負荷が連動していない | 実行不可能な納期を約束してしまう |
| 負荷の見えない化 | 各工程の余力・残業見込みが感覚値 | ボトルネック工程に仕事が滞留 |
| 実績把握の遅れ | 日報集計が週末・月末まとめ | 計画修正のタイミングを逃す |
| 属人化 | ベテランの頭の中にしか段取り順がない | 担当者不在で計画が止まる |
特に個別受注生産では、同じ製品を繰り返さないため標準工数の精度が低く、見積段階の所要時間と実績が大きくずれることが少なくありません。この前提を受け入れた上で、「ずれることを前提にした計画運用」を設計することが、中小製造業の工程計画では現実的な解となります。
工程計画を立てる前に押さえるべき3つの情報
実行可能な工程計画は、思いつきで作るものではなく、3つの基礎情報の整備から始まります。
1. 工程別の負荷能力(時間あたり処理能力)
各工程が1日に何時間稼働でき、そのうち何時間を直接作業に使えるかを数値化します。たとえば「マシニング工程は2台×実働7時間=14時間/日」のように、機械別・工程別の能力を時間で押さえます。残業可能時間や休日対応の余地も別枠で把握しておくと、後の負荷調整で使えます。
2. 案件ごとの工程別所要時間
受注した案件が、どの工程に何時間の負荷をかけるのかを見積段階で記録します。完璧な精度は不要で、まずは過去の類似案件を参照した概算値で構いません。実績との差を蓄積することで、見積精度は徐々に上がっていきます。この点は製造業の特注品 見積精度の上げ方で扱った実績工数のフィードバック手法と同じ考え方です。
3. 確定受注と内示・引合の区別
工程計画に載せるべきは、確定受注だけではありません。受注確度の高い引合案件も「仮押さえ」として可視化することで、営業が新規案件の納期回答をする際の判断材料になります。
工程計画作成の基本フロー
受注変動を前提とした計画の立て方
個別受注生産では、月初に立てた月次計画が月末まで無傷で残ることは稀です。だからといって計画を諦めるのではなく、「計画の粒度を変える」ことで対応します。
月次計画は枠取りに徹する
月次レベルでは、各工程の負荷率を80%程度に抑え、20%を変動吸収枠として残しておく考え方が有効です。100%で埋めてしまうと、特急案件が入った瞬間に全体が崩れます。中小企業庁の価格交渉ハンドブックでも、納期回答の精度が顧客との交渉力に直結するとされており、無理な納期を約束しないための余白確保は経営判断として重要です。
週次計画で工程別の山積みを精緻化
週次レベルでは、月次の枠取りを前提に、案件ごとの段取り順や工程間の引き渡しタイミングまで踏み込んで決めます。週初の月曜朝に1週間分の計画を確定し、各工程責任者に展開する運用が現実的です。
日次計画は前日夕方に翌日分を確定
当日の朝に計画を立てると、すでに作業開始時間に食い込みます。前日夕方に翌日の段取り・材料準備・人員配置までを確定しておくことで、現場は朝一番から動き出せます。
計画粒度と見直しサイクルの組み合わせ
| 計画粒度 | 決める内容 | 見直し頻度 | 目的 |
|---|---|---|---|
| 月次 | 工程別の総負荷量・大口案件の納期枠 | 月初+月中1回 | 受注可否判断・要員計画 |
| 週次 | 案件別の工程順・引き渡し日 | 週初(月曜朝) | 現場への作業指示の基盤 |
| 日次 | 段取り順・人員配置・材料準備 | 前日夕方 | 翌日の即時着手 |
| 時間単位 | 特急対応・トラブル時の差し替え | 随時 | 計画ずれの吸収 |
負荷調整の具体的な手法
工程計画を作る過程で必ず発生するのが、特定工程の負荷オーバーです。これを解消するアプローチは複数あり、案件の性質と工程の状況に応じて使い分けます。
山崩しによる平準化
ある工程に1週目で20時間、2週目で5時間の負荷が偏っているとき、納期に余裕のある案件を前後にずらして山を崩します。前倒し可能な案件を1週目から2週目に移すだけで、両週とも実行可能な範囲に収まることがあります。これは、計画在庫を持てない個別受注生産でも、納期幅の中で工程順を入れ替えることで実現できます。
ボトルネック工程を起点としたペース管理
工場全体のスループットは、最も能力の低い工程(ボトルネック)で決まります。ボトルネック工程の稼働率を100%近くまで引き上げ、その他の工程はボトルネックのペースに合わせて動かす考え方です。ボトルネック以外の工程で先行生産を進めても、結局ボトルネック前で滞留するだけで、仕掛在庫が増えるだけになります。詳しくはTOC(制約条件理論)とは?製造業のボトルネック改善で利益最大化する方法で扱っています。
内製と外注の判断
社内の負荷がオーバーする際、外注に出すか残業で吸収するかの判断は、単純なコスト比較ではなく「会社全体の利益への影響」で考えます。社内に余力があるのに外注に出せば外注費が利益を圧迫し、逆に社内が逼迫しているのに無理に内製すれば納期遅延や品質低下を招きます。賃率(時間あたりのコスト)を機械別・工程別に把握しておくと、この判断が数値で行えるようになります。
| 計画を完璧に作ろうとする運用 | 計画を運用しながら修正する運用 | |
|---|---|---|
| 月次計画作成に丸2日かける | ▶ | 月次は枠取りのみで半日 |
| 細部まで決めるため変更が大ごと | ▶ | 週次・日次で柔軟に調整 |
| 計画通りに進まないと計画自体を不要視 | ▶ | ずれを前提に修正サイクルを回す |
| 特急案件で全体が崩壊 | ▶ | 20%の余白で吸収 |
| ベテランの勘に依存 | ▶ | 工程別負荷を数値で可視化 |
計画と実績の差を埋める日次・週次の見直しサイクル
工程計画は立てて終わりではなく、実績との差を見ながら修正し続ける対象です。
日次の見直し: 朝礼5分・夕礼10分
朝礼では、前日の進捗実績と当日の作業内容を確認します。遅れが発生している案件があれば、その時点で対応策(残業・応援・納期交渉)を決定します。夕礼では当日実績を記録し、翌日計画を最終確定します。日報は紙やExcelでも始められますが、工程別・案件別に集計するには時間がかかるため、システム化したほうが情報の鮮度を保てます。
週次の見直し: 金曜午後の翌週計画ミーティング
毎週金曜日の午後に、翌週の工程計画を確定するミーティングを設定します。営業からの新規受注・仕様変更情報、現場からの進捗遅れ・トラブル情報を持ち寄り、翌週の負荷を再計算します。30分程度の短時間でも、定例化することで計画精度は確実に上がります。
月次の見直し: 計画と実績の乖離分析
月末には、月初計画と実績の乖離を案件別・工程別に振り返ります。どの案件で工数が大きく超過したか、どの工程で負荷予測が外れたかを記録し、次月以降の見積精度向上に反映します。詳しくは製造業の予実管理の仕組み作りを参照ください。
計画から外れた案件を、どう戻すか
日次の見直しで遅れを見つけたあと、何を選ぶかが決まっていない現場が多くあります。毎回その場の空気で残業になり、気づけば残業が常態化しています。
選択肢は4つで、判断の順序も決まっています。
1つ目は工程の入れ替えです。 遅れた案件の後ろに、まだ納期に余裕のある案件が入っているなら、順序を入れ替えるだけで済みます。費用がかからないので最初に検討してください。
2つ目は応援です。 他工程の手が空いているなら人を回します。多能工化が進んでいるほど選べる幅が広がります。追加費用は発生しません。
3つ目は外注です。 費用は出ますが、残業と違って社内の疲弊を伴いません。ボトルネック工程の遅れなら、外注のほうが安く済むことがあります。外注費が増えても、その案件を落とさずに済むなら会社全体では得です。
4つ目が残業です。 最も手軽に見えて、実は最後に検討すべき手段です。翌日以降の生産性が落ちるうえ、常態化すると人が辞めます。
5つ目の選択肢として、納期交渉を必ず候補に入れてください。 遅れが確定的なら、無理に間に合わせるより早めに相談したほうが損失は小さくなります。1日の遅れを埋めるために3人が休日出勤するくらいなら、顧客に1日ずらしてもらえないか聞くほうが合理的です。この判断を現場に任せず、金額で比較できる基準を決めておいてください。
判断の軸は「その案件で失う金額」対「対策にかかる金額」です。休日出勤の割増を考えれば、リカバリのコストは意外に大きくなります。
工程計画の精度を上げるシステム活用
紙やExcelによる工程計画は、案件数が10件程度までなら何とか回せます。しかし20件、30件と増えてくると、案件別の進捗追跡・工程別の負荷集計・実績との突き合わせに膨大な事務時間がかかるようになります。
Factory Advanceは、個別受注生産型の中小製造業向けに開発されたクラウド型生産管理システムです。案件(工番)単位で見積から実績収集、進捗管理、収益管理まで一元化できるため、工程計画の作成・修正・見直しが大幅に効率化されます。
具体的には、案件ごとの工程別所要時間を登録すると、工程別の負荷状況が自動集計されます。特急案件が入った際の「この工程は今週あと何時間空いているか」がすぐにわかるため、営業の納期回答や負荷調整の判断が早くなります。実績は作業者がスマホやタブレットから登録できるため、日次の進捗把握も翌朝を待たずに行えます。
工程の負荷やスケジュールをどう調整するかは工程管理機能のページにまとめています。 進捗をリアルタイムに把握する考え方は工程進捗の見える化とはもあわせてご覧ください。
紙やExcelで工程管理に限界を感じている方は、Factory Advance 公式サイトまたは製品紹介資料から詳しい資料をご確認ください。デジタル・AI導入補助金2026の対象製品(最新の補助金情報は公式サイトで確認)としても登録されており、初期費用の軽減を図れる場合があります。
まとめ
中小製造業の工程計画は、完璧を目指すのではなく「ずれることを前提にした運用」を設計することが現実的です。月次は枠取り(80%)・週次は工程順・日次は段取りという粒度の使い分け、ボトルネック工程を起点とした負荷調整、日次・週次・月次のサイクルで計画を回し続けることで、受注変動の大きい個別受注生産でも実行可能な計画が組めるようになります。
紙やExcelでの管理に限界を感じ始めたら、案件単位で見積から実績までを一元化するクラウド型生産管理システムの活用を検討してみてください。計画の作成・修正にかかる事務時間を減らし、現場が本来の付加価値を生み出す時間を増やすことが、工程計画の本来の目的です。
参考文献
製造業の平準化|山積み山崩しで利益最大化
「先月は残業続きで現場が悲鳴を上げていたのに、今月は手が空いている社員が出始めた」。中小製造業の経営者・工場長から、こうした声をよく聞きます。受注の山と谷が大きく、能力に対して仕事が偏ることで、残業代の増加、外注費の急増、不良の発生、納期遅延が重なり、結果として利益が削られていく。本記事では、生産の波を平らにする「平準化」を、山積み・山崩し・計画在庫の3つの道具で実現する方法を、図表とともに整理します。
製造業で平準化が必要とされる背景
受注の波と能力ギャップが利益を削る
中小機構の景況調査によれば、中小製造業の売上高・採算ともに変動幅が拡大しており、月次の凸凹は経営の安全度を直接揺さぶります。受注が能力を上回る月は外注費と残業代が膨らみ、下回る月は固定費だけが残る。どちらに振れても、付加価値(売上−外部購入費)は目減りします。
需要が一定でも、能力側にも凸凹があります。設備の段取り時間、作業者のスキル差、図面遅延、材料入荷待ち、検査待ち。これらが重なると、ある工程に仕事が集中し、別の工程が手待ちになる。工場全体で見ると、付加価値を生めていない時間がじわじわと積み上がっていきます。
「忙しいのに儲からない」の構造
凸凹のままで生産すると、次のような悪循環が起こりがちです。
凸凹生産が利益を削る悪循環
ピーク月の残業や外注は、目に見えるコストだけでなく、不良発生率の上昇、納期遅延による信用低下、現場の疲弊と離職リスクといった見えにくいダメージも引き起こします。「全体最大」、つまり工場全体で最大の付加価値を生み出すという視点で見ると、凸凹を放置することそのものが大きな損失です。
個別受注で平準化はどこまでできるか
先に前提を確認しておきます。完全な一品物ばかりの工場では、平準化は限定的にしか成立しません。 案件ごとに仕様も工程も納期も違い、客先都合で納期が動くからです。ここを認めずに「平準化しなければ」と進めると、現場に無理を強いて終わります。
現実的なのは、全体を平らにすることではなく、谷を埋めることです。ピークを削るのは客先との交渉が要りますが、谷を埋めるのは自社の判断だけでできます。
仕事を2つに分けて考えてください。
平準化できる仕事は、内示がある品目、繰り返し受注のある準標準品、複数案件で共通に使う部品、社内で使う治具や設備の改造です。これらは着手時期を自社で決められます。
平準化できない仕事は、完全な一品物、客先都合で納期が動く案件、飛び込みの特急案件です。これらは来たときに流すしかありません。
谷の月に何を入れるかは、金額で判断できます。普段は外注に出している工程を、谷の月だけ内製に切り替える。 これが最も分かりやすい打ち手です。
月100万円を外注に出している工程があり、谷の月にその半分を内製で吸収できたとします。外注費は50万円減りますが、人件費は固定費なので増えません。 手待ちで遊んでいた時間を使うだけなので、増分費用は材料費と電気代程度です。差引で40万円以上が利益として残る計算になります。逆にピークの月は外注に出す。この振り分けが、平準化の実務的な中身です。
一倉定氏が説いたように、判断は常に会社全体で行うのが正しく、見るべきは「その工程を内製にすると会社全体の費用がいくら増減するか」です。工程単位の効率や外注比率そのものを目標にすると、この判断を誤ります。
治具製作、設備保全、多能工訓練も谷を埋める材料になります。いずれも普段は後回しにされ、忙しくなると永久に着手されない仕事です。谷の月にしかできない仕事として、あらかじめリスト化しておいてください。
山積み・山崩しによる負荷の可視化
山積み:工程ごとの負荷を積み上げる
山積みとは、受注済み案件と内示案件を工程・設備別に時間軸で積み上げ、各週・各日にどれだけの負荷がかかるかを見える化する作業です。エクセルで主要工程ごとに必要工数を集計するだけでも、ピークと谷が見えてきます。
山積み表のイメージ(主要工程・週次)
| 週 | 切削工程 必要工数 | 切削工程 能力 | 負荷率 | 状態 |
|---|---|---|---|---|
| 第1週 | 180h | 200h | 90% | 余裕 |
| 第2週 | 260h | 200h | 130% | 超過 |
| 第3週 | 240h | 200h | 120% | 超過 |
| 第4週 | 120h | 200h | 60% | 手待ち |
この表を作るだけで、第2〜3週に切削工程がボトルネックになり、第4週は手待ちが発生することが一目でわかります。中小製造業の現場では、紙の受注台帳とホワイトボードでは把握しきれず、「忙しい」「暇」という感覚論で判断していることが多いものです。
山崩し:負荷を平らにならす
山崩しとは、山積みで見えた凸凹を、計画の組み替えで平らに近づける作業です。具体的には次のような手があります。
山崩しの主な手法
| 手法 | 内容 | 適用しやすい場面 |
|---|---|---|
| 前倒し生産 | ピーク前の空き時間に製造を進める | 材料・図面が確定している案件 |
| 後倒し | 顧客と納期を調整し谷へ移す | 納期に余裕のある内示案件 |
| 工程振替 | 別設備や多能工に振り替える | 汎用工程・段取り変更が容易な工程 |
| 外注活用 | ピーク分のみ外注する | 標準化された加工 |
| 内製化 | 谷の時期に外注を内製へ戻す | 社内に空き能力がある時期 |
山崩しで重要なのは、「外注=コスト悪」「内製=善」という単純化に陥らないことです。能力に余裕がある谷の時期は内製化で外部購入費を抑え、能力が足りないピーク時は外注を活用して機会損失を防ぐ。会社全体で増分の付加価値を最大化する視点で、ピークと谷の両方を見ながら判断します。
計画在庫を使った平準化生産
なぜ計画在庫が必要か
山崩しだけでは、すべての凸凹を吸収できません。多品種少量・個別受注の現場では、案件ごとに納期・仕様が異なるため、振替や前倒しに限界があります。そこで活躍するのが「計画在庫」、つまり繰り返し受注される標準品・準標準品を、需要の谷の時期にあらかじめ作っておく考え方です。
| 計画在庫なし | 計画在庫あり | |
|---|---|---|
| ピーク月は残業・外注で対応 | ▶ | 谷の時期に在庫を積み増し |
| 谷月は手待ちが発生 | ▶ | 谷月も能力をフル活用 |
| 納期回答が後ろ倒しに | ▶ | 在庫品はすぐ出荷可能 |
| 外部購入費が膨らむ | ▶ | 外部購入費を抑制 |
| 品質トラブル増 | ▶ | 標準条件で安定生産 |
計画在庫の対象は、全製品ではなく、繰り返し受注がある品目・需要予測しやすい品目に絞ります。完全な個別受注品でも、共通部品や半製品の段階で計画在庫を持つことで、リードタイム短縮と平準化を両立できる場合があります。
計画在庫の運用ステップ
計画在庫を組み込んだ平準化の進め方
計画在庫は「在庫=悪」という固定観念から見ると敬遠されがちですが、能力を平準化して付加価値を最大化するための投資と考えるべきものです。ただし、需要予測を外して陳腐化させると損失になるため、対象品目の選定と在庫水準の継続的な見直しが必須です。在庫の引当・発注点管理が仕組みとして回っていることが前提になります。
営業部門との連携が成否を分ける
平準化は工場側だけでは完結しません。営業が「とにかく受注してくる」だけでは、工場の波は大きくなるばかりです。逆に、営業が工場の山積み状況を見ながら納期回答や受注順位を調整できれば、ピークの平準化は格段に進みます。
ベテランの工場長が成果を出している会社ほど、営業会議に工場長が参加し、内示情報と山積み表を共有しています。営業と工場が同じ画面で負荷状況を見られる仕組みを作ることが、平準化を組織として定着させる鍵になります。
平準化を継続するための実績データ活用
計画と実績の差を測り続ける
山積みは計画上の工数で組みますが、実際にかかった工数とズレることは珍しくありません。差異を放置すると、山積み精度がどんどん落ちていきます。
平準化を支える実績データの取得項目
| データ項目 | 取得目的 | 活用先 |
|---|---|---|
| 案件別 実績工数 | 見積精度と山積み精度の検証 | 次回見積・計画在庫水準 |
| 工程別 稼働時間 | ボトルネック特定 | 山崩し対象の選定 |
| 段取り時間 | ロットサイズ最適化 | 計画在庫の発注ロット |
| 不良・手直し時間 | 品質起因の能力ロス | 工程改善 |
| 納期遵守率 | 平準化の効果測定 | 営業への能力情報提供 |
紙の日報やエクセル管理では、これらのデータを集計して山積み表に反映するまでに時間がかかり、月次でしか振り返れません。クラウド型の作業日報を利益データに変える仕組みを整えると、日次・週次で計画と実績の差を確認できるようになります。
ボトルネック工程を律速にする
工場全体の生産能力は、最も能力の低い工程(ボトルネック)で決まります。山積み表で繰り返し超過する工程があれば、そこがボトルネックです。平準化の優先順位は、まずボトルネック工程の負荷を平らにすること、次にその他の工程をボトルネックに合わせて律速することです。
工程進捗の見える化とリードタイム短縮の取り組みを組み合わせると、平準化の効果はさらに大きくなります。
平準化をやりすぎると何が起きるか
平準化は良いことずくめではありません。やりすぎると別の損失が出ます。
谷を埋めるために計画在庫を作りすぎれば、現金が製品の形で寝ます。繰り返し受注があると思っていた品目の注文が来なければ、そのまま死蔵在庫です。平準化のつもりで在庫リスクを買っている状態になります。
もう1つが、リードタイムの長期化です。負荷を平らにするために着手を後ろ倒しにすると、その案件の納期は延びます。全体の凸凹は消えても、個々の案件は遅くなる。短納期を売りにしている会社では、平準化と競争力が正面から衝突します。
避け方は単純で、平準化の目的を先に決めておくことです。
- 残業と外注費を減らしたいのか
- 手待ちをなくして固定費の回収率を上げたいのか
- 納期の安定性を上げたいのか
目的が「残業削減」なら、多少リードタイムが延びても構いません。目的が「短納期の維持」なら、ピークを削るのではなく能力側を増やす判断になります。目的を決めずに山積み表だけ作ると、何をもって成功とするかが決まりません。
計画在庫の量にも上限を決めてください。金額でいくらまで、あるいは何か月分までと決めておく。 決めていない現場では、谷が来るたびに在庫が積み上がります。
クラウド型生産管理で平準化を仕組みにする
紙とエクセルだけで平準化を回している現場でも、最初の数か月は何とか運用できます。しかし、案件数が増え、工程が複雑になるにつれて、山積み表の更新が追いつかなくなり、計画在庫の引当も曖昧になっていきます。結果として、せっかくの取り組みが形骸化し、もとの感覚論に戻ってしまうのが典型的なパターンです。
中小製造業向けクラウド型生産管理システム「Factory Advance」では、案件ごとの工程・必要工数・納期を登録するだけで、工程別の負荷状況が自動で集計されます。実績工数もスマホ・タブレットから登録でき、計画と実績の差を日次で確認できます。在庫の引当・発注点管理機能も備えており、計画在庫を含めた平準化生産の運用を支援します。
山積み・山崩しをガントチャート上で行う操作は工程管理機能のページにまとめています。
「見積試算 → 実績登録 → 差異分析 → 改善」というサイクルを回すことで、山積み精度が上がり、平準化の効果が利益に直結する仕組みになっていきます。詳しくはFactory Advance公式サイト、または製品紹介資料をご覧ください。
まとめ
製造業の平準化は、「山積みで負荷を見える化」「山崩しで凸凹を平らに」「計画在庫で吸収しきれない波を吸収」という3つの道具を組み合わせる活動です。個別の案件単位ではなく、会社全体で最大の付加価値を生む視点で判断することがポイントになります。
ピーク月の残業・外注、谷月の手待ち、その両方が利益を削っている実感があるなら、まずは主要工程の山積み表を1枚作るところから始めてみてください。負荷の見える化が、平準化と利益改善の入り口です。
参考文献
- 2025年版ものづくり白書(経済産業省)
- 一倉定『一倉定の社長学シリーズ⑤ 増収増益戦略』日本経営合理化協会出版局
- 中小規模製造業者の製造分野におけるDX推進のためのガイド(IPA)
TOC(制約条件理論)とは?製造業のボトルネック改善で利益最大化する方法
TOC(制約条件理論、Theory of Constraints)とは、「工場全体の生産能力は、最も能力が制約されている1つの工程(=ボトルネック)で決まる」という前提に立ち、ボトルネックの改善に経営資源を集中させて利益最大化を図る経営理論です。直感的には「全工程をバランスよく改善するべき」と思いがちですが、TOCは「ボトルネック以外を改善しても全体の利益は1円も増えない」と明確に主張します。本記事では、TOCの基本的な考え方、ボトルネックの特定方法、工程別リードタイム分析による待ち時間の可視化、そして実践への進め方までを整理します。
TOC(制約条件理論)とは?
TOCは、製造業の経営判断と現場改善を結ぶ枠組みで、次のシンプルな観察に基づいています。
工場のスループット(付加価値)は、ボトルネック工程の生産能力で決まる
例えば、A工程が1時間に100個処理できても、次のB工程が1時間に60個しか処理できなければ、工場全体としては1時間に60個しか出荷できません。これがB工程というボトルネックです。スループット会計と組み合わせると、「利益最大化=ボトルネックの時間あたり付加価値を最大化すること」と表現できます。詳しいスループット会計の考え方も併せてご参照ください。
TOCという略語は Theory of Constraints の頭文字で、日本語では制約条件理論、あるいは制約理論と訳されます。呼び方は文献によって揺れますが、指している中身は同じです。「制約(constraint)」は日常語の「制限」より狭く、それが解消されない限り会社全体の成果がそれ以上増えない、たった一つの要素を指します。工場でいえばボトルネック工程がそれにあたり、設備とは限らず、検査を任せられる人が1人しかいない、特定の治具が1組しかない、といった形でも現れます。
制約理論がパフォーマンスチューニングと同じ発想である理由
ソフトウェアの応答速度を上げるときも、手順は制約理論と変わりません。まず計測して一番詰まっている箇所を特定し、そこだけに手を入れ、解消したら次に詰まる箇所へ移る。計測せずに書きやすい場所から直しても、全体の処理時間はほとんど動きません。工場の改善で「全工程をバランスよく」が効かないのと、理由は同じです。
工場側に固有の事情が2つあります。ひとつは、制約が日によって移動すること。受注の内容が変われば負荷のかかる工程も変わるため、制約は一度特定して終わりではなく、実績データで追い続ける対象になります。もうひとつは、制約工程を止めた時間が二度と取り返せないこと。ボトルネックが1時間止まれば工場全体が1時間分の付加価値を失いますが、ボトルネック以外が1時間止まっても、多くの場合は後から挽回できます。この非対称性が、段取り替えや保全の優先順位を決める根拠になります。
製造業のボトルネックとは何か
ボトルネックは、瓶の首(bottleneck)のように全体の流量を絞っている場所を指します。製造業では、機械・人・治具・検査・倉庫など、さまざまな場所がボトルネックになり得ます。

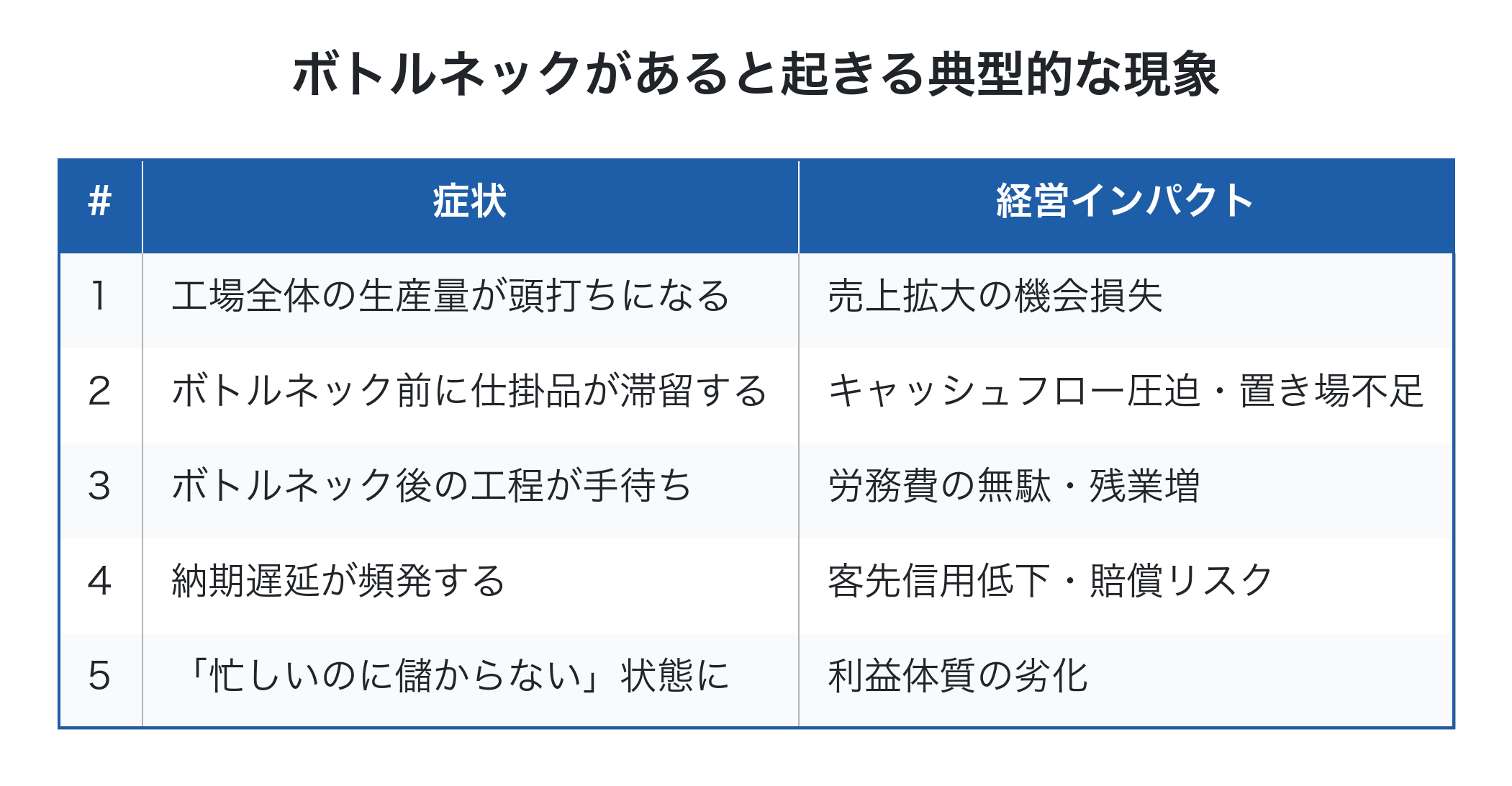

ボトルネックがあると起きる典型的な現象
| # | 症状 | 経営インパクト |
|---|---|---|
| 1 | 工場全体の生産量が頭打ちになる | 売上拡大の機会損失 |
| 2 | ボトルネック前に仕掛品が滞留する | キャッシュフロー圧迫・置き場不足 |
| 3 | ボトルネック後の工程が手待ち | 労務費の無駄・残業増 |
| 4 | 納期遅延が頻発する | 客先信用低下・賠償リスク |
| 5 | 「忙しいのに儲からない」状態に | 利益体質の劣化 |
中小製造業の現場で「忙しいのに利益が残らない」状態は、ボトルネックの存在に気づけていないケースが少なくありません。逆に言えば、ボトルネックを正しく特定して手を打てば、これら5つの症状はまとめて改善できます。詳しい利益体質づくりとも直結する考え方です。
TOCの5つの集中ステップ
TOCは具体的な実践手順として 「5つの集中ステップ」 を提示しています。
TOCの5つの集中ステップ
| # | ステップ | やること |
|---|---|---|
| 1 | ボトルネックを特定する | 工程別の能力・待ち時間データから制約工程を見極める |
| 2 | ボトルネックを徹底活用する | 段取り削減・休憩交代制などで稼働率を最大化 |
| 3 | 他工程をボトルネックに従属させる | 他工程はボトルネックの速度に合わせて運用 |
| 4 | ボトルネックの能力を引き上げる | 増員・増設備・外注活用などで能力を拡大 |
| 5 | 次のボトルネックに移る | 改善後は別の工程が制約に。①に戻ってサイクルを回す |
特に重要なのは ステップ2 です。「ボトルネックを徹底活用する」とは、ボトルネックの稼働率を1%でも上げることが、工場全体の利益を1%上げることを意味します。ボトルネック以外で稼働率を上げても、それは仕掛品が増えるだけで利益には貢献しません。この発想転換が、TOCの一番強力な部分です。
工程別リードタイム分析で「待ち時間」を可視化する
ボトルネックを特定するための実務的な方法が 「工程別リードタイム分析」 です。各工程について、加工時間・段取り時間・待ち時間を分けて測定し、どこで時間が浪費されているかを可視化します。

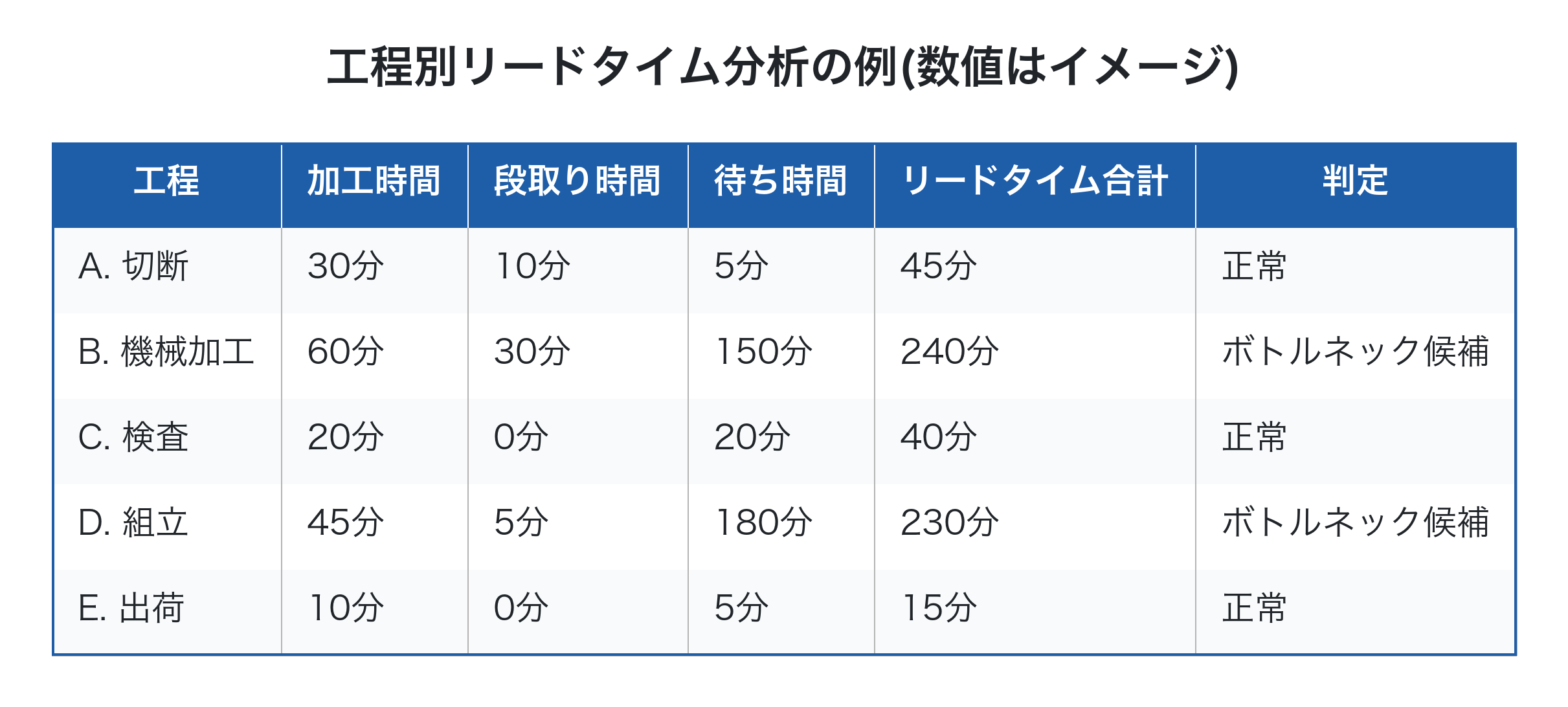

工程別リードタイム分析の例(数値はイメージ)
| 工程 | 加工時間 | 段取り時間 | 待ち時間 | リードタイム合計 | 判定 |
|---|---|---|---|---|---|
| A. 切断 | 30分 | 10分 | 5分 | 45分 | 正常 |
| B. 機械加工 | 60分 | 30分 | 150分 | 240分 | ボトルネック候補 |
| C. 検査 | 20分 | 0分 | 20分 | 40分 | 正常 |
| D. 組立 | 45分 | 5分 | 180分 | 230分 | ボトルネック候補 |
| E. 出荷 | 10分 | 0分 | 5分 | 15分 | 正常 |
この例では、機械加工(B)と組立(D)で長い待ち時間が発生しています。注目すべきは 「加工時間より待ち時間のほうが圧倒的に長い」 こと。多くの中小製造業では、リードタイムの70〜90%が「加工していない時間」であるケースが珍しくありません。改善の余地は加工速度ではなく待ち時間の削減にあります。
待ち時間が長くなる主な原因は、前工程からの仕掛品の到着タイミングが揃っていない、段取り替えに想定以上の時間がかかっている、人員が他工程に取られている、などです。これらは現場のベテランに聞いても全体像が見えにくいため、データで定量的に把握することが改善の起点になります。
手元でも確かめられます。直近1か月で納期に間に合わなかった案件を5件だけ拾い、それぞれ「工場に入ってから出荷するまでの日数」と「その中で実際に機械に載っていた時間」を並べてください。実働が滞在時間の2割に満たない案件が3件以上あれば、遅れの原因は加工能力の不足ではなく滞留です。この判定は紙の日報でも一度きりならできますが、制約は受注の内容によって毎月移るため、毎月同じ2つの数字を出し続けられるかどうかが分かれ目になります。工程の開始・完了をその場で記録して案件単位に積み上げる持ち方は工程管理機能にまとめています。
ボトルネック特定→改善の実践4ステップ

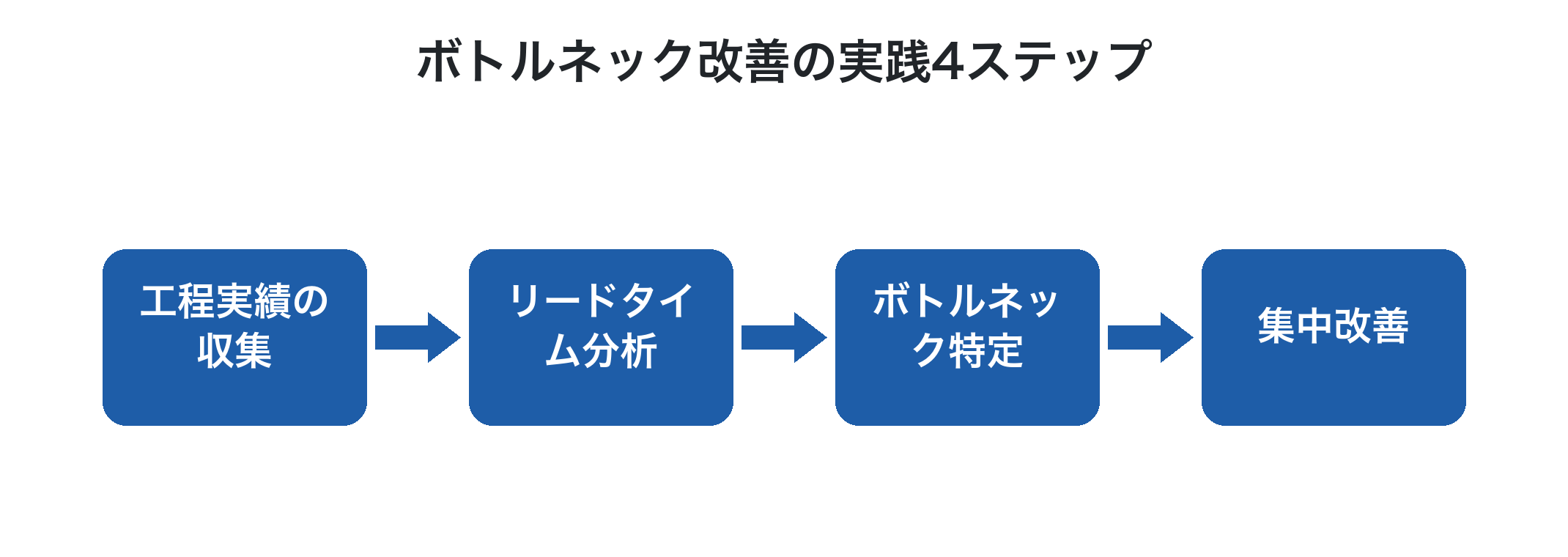

ボトルネック改善の実践4ステップ
第一に、工程実績の収集。タブレット入力などで各工程の開始・完了時刻を正確に記録します。詳しい工番管理の考え方を併用すると、案件単位で工程の流れが追えるようになります。
第二に、リードタイム分析。収集したデータから、工程ごとの加工時間・段取り時間・待ち時間を集計します。
第三に、ボトルネックの特定。待ち時間が長く、能力が制約されている工程を見極めます。判定の目安は3つあります。その工程の前に仕掛品が常に積まれていること、その工程が止まると後工程がすぐ手待ちになること、残業や休日出勤がその工程に偏っていること。3つが同じ工程に重なっていれば、ほぼ間違いなくそこがボトルネック工程です。逆に、仕掛品は積まれているのに後工程が手待ちにならない工程は、単に置き場として使われているだけで制約ではありません。
第四に、集中改善。ボトルネックに対して段取り削減・休憩交代制・治具改善などを集中的に投入します。改善が完了したら、次のボトルネックに移って①に戻ります。
ボトルネック改善で利益が最大化する仕組み

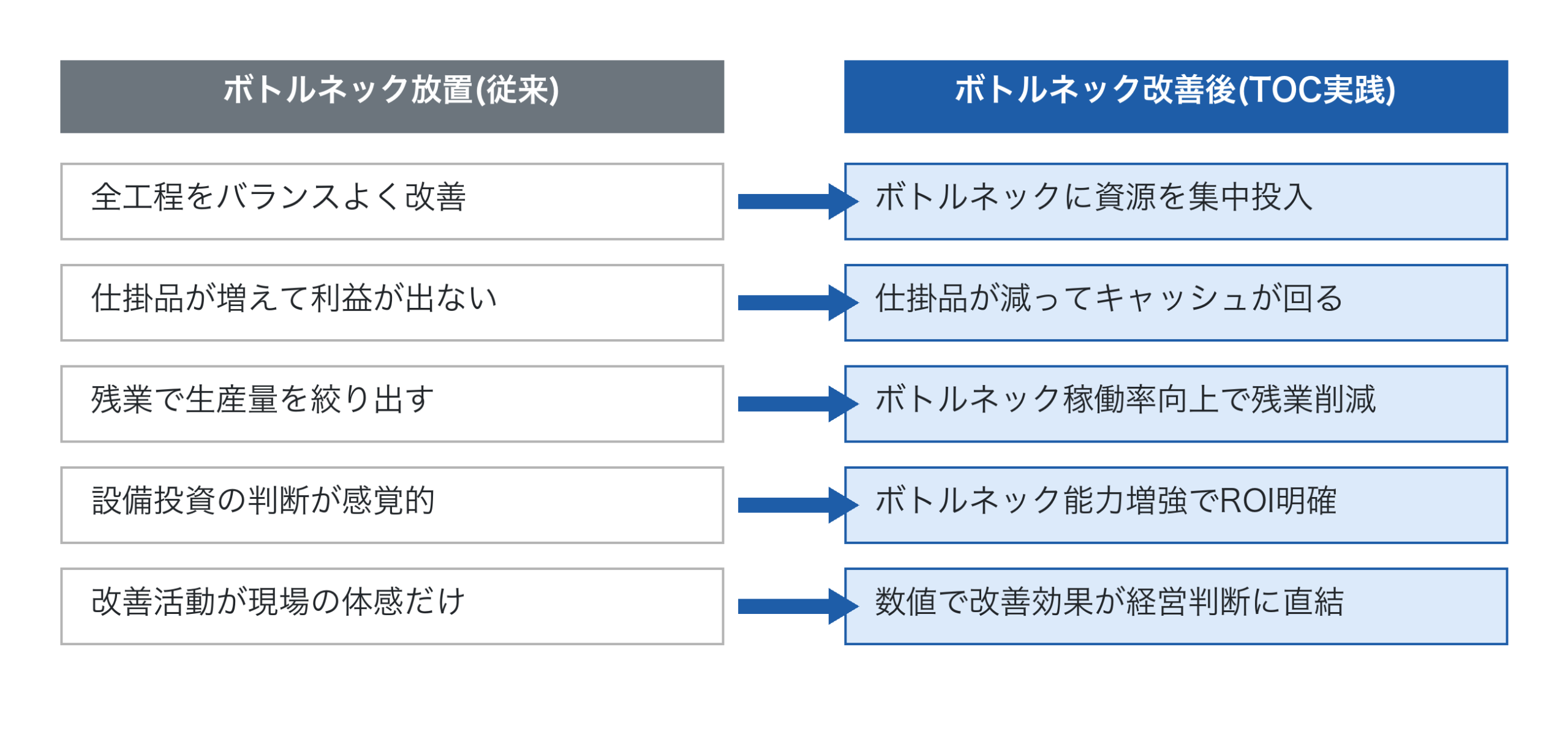

ボトルネック放置と改善後の対比
| ボトルネック放置(従来) | ボトルネック改善後(TOC実践) | |
|---|---|---|
| 全工程をバランスよく改善 | ▶ | ボトルネックに資源を集中投入 |
| 仕掛品が増えて利益が出ない | ▶ | 仕掛品が減ってキャッシュが回る |
| 残業で生産量を絞り出す | ▶ | ボトルネック稼働率向上で残業削減 |
| 設備投資の判断が感覚的 | ▶ | ボトルネック能力増強でROI明確 |
| 改善活動が現場の体感だけ | ▶ | 数値で改善効果が経営判断に直結 |
例えば、ボトルネック工程の稼働率を60%から75%に引き上げることができれば、工場全体の生産量は理論上25%増加します。これがそのままスループット(売上−外部購入費)の25%増を意味します。一方、固定費(人件費・設備費)はほぼ変わらないため、スループット増加分のほとんどが利益として残る。これがTOCの実利が大きい所以です。逆に言えば、ボトルネック以外の工程の稼働率をどんなに上げても、ボトルネックを通過できる量が増えないので工場全体のスループットは変わりません。これが「全工程を均等に改善する」という従来発想の落とし穴です。
TOCとスループット会計の連携
TOCを実践するうえで欠かせないのが、スループット会計との組み合わせです。スループット会計は経営判断の言語、TOCは現場改善の方法論、と位置づけると分かりやすいでしょう。
TOCとスループット会計の役割分担
| 観点 | TOC(制約条件理論) | スループット会計 |
|---|---|---|
| 主な役割 | 現場改善の方法論 | 経営判断の言語 |
| 中心概念 | ボトルネック工程の特定と改善 | スループット(売上−外部購入費)の最大化 |
| 指標 | リードタイム、稼働率、待ち時間 | スループット、時間あたり付加価値 |
| 質問 | どこを改善するか | 何を意思決定の基準にするか |
両者を組み合わせると、「ボトルネック工程の時間あたり付加価値を最大化する」という、現場と経営を貫通した一つの指標で会社全体を運営できるようになります。詳しい採算管理の考え方とも自然に連動します。
例えば営業から「短納期で安くしてほしい」と相談があったとき、従来の発想だと「全部原価ベースで赤字かどうか」を計算して判断していました。TOC×スループット会計の発想なら「この案件を受けるとボトルネック工程の時間あたり付加価値はどう変わるか」だけ確認すれば即座に判断できます。判断軸が一本化されることで、社内の意思決定スピードと精度が同時に向上します。
Factory AdvanceでTOC実践を支える
Factory Advance は、中小製造業の個別受注・多品種少量生産に特化した生産管理クラウドシステムで、TOCの実践に必要な工程実績データを継続的に集約します。
- タブレット入力で工程の開始・完了をリアルタイム記録、待ち時間が即座に見える
- 工番に紐づく実績データから工程別リードタイム分析が可能
- 案件別・工程別の稼働状況からボトルネック工程を特定
- 改善施策の効果を時間あたり付加価値で数値検証
- 製造原価の自動集計で、改善前後の利益変化を即時確認
- クラウド型のため、初期投資を抑えてスモールスタート可能
「工場が忙しいのに利益が残らない」「残業を減らしたいが減らせない」。その原因がどの工程にあるかは、工程の実績が案件単位で残っていれば数字で特定できます。順序を間違えないことが肝心で、先に手を付けるべきは能力の増強ではなく実績の記録です。どの工程が何分待たされたかが残っていなければ、増設した設備が本当に制約に当たっていたのかを後から確かめる術がなく、投資の当たり外れが感覚の話で終わります。導入の進め方は生産管理システム導入手順にまとめています。
まとめ
TOC(制約条件理論)は、「工場全体の生産能力はボトルネック工程で決まる」というシンプルかつ強力な前提に立ち、改善の優先順位を明確にする経営理論です。「全工程をバランスよく改善する」という従来の常識を覆し、ボトルネックに集中投資することで利益を最大化する。この発想転換ができれば、忙しいだけで利益が残らない状態から、本物の収益体質へと転換できます。第一歩は工程実績の正確な収集と工程別リードタイム分析。今日から始めて、明日の現場が確実に変わり始めます。
次の一手として現実的なのは、直近1か月で最も待たされた工程を1つだけ選び、その工程の実働時間と手待ち時間を2週間だけ記録してみることです。必要な材料は作業日報か日々の作業メモと、その2週間に流れた案件の一覧の2つだけで、新しい仕組みは要りません。集計まで含めて1時間ほどの作業です。
読み取り方も決まっています。実働時間をその工程の総拘束時間で割ったものが稼働率、手待ち時間の合計にその工程の時間あたり付加価値を掛けたものが、この2週間で取り逃がした金額です。後者が月あたり数十万円の規模で出るなら、増員や設備投資を検討する前に、稼働率を何ポイント上げれば同じ効果になるかを先に比べたほうが早く、費用もかかりません。
時間あたり付加価値をどう算出し、それを案件別の採算まで落とし込むか。その手順を資料にまとめています。
参考文献
- 2025年版ものづくり白書(経済産業省・厚生労働省・文部科学省、2025年)
- 2024年版 中小企業白書(中小企業庁、2024年)
- 中小規模製造業者の製造分野におけるDX推進のためのガイド(IPA 独立行政法人 情報処理推進機構)
工程進捗の見える化とは?中小製造業がリアルタイム管理を実現する方法
工程進捗の見える化とは、製造現場の各工程の開始・完了・実績時間をデジタルで収集し、案件ごとの進捗状況をリアルタイムで把握できるようにする仕組みのことです。「見えない問題は直らない」というDX推進の有名な言葉が示すとおり、進捗が見えていないこと自体が、多くの中小製造業の収益を蝕む根本原因になっています。本記事では、工程進捗の見える化の意味、中小製造業に必要な理由、実現する具体的な方法、そして失敗を避けるポイントまでを実践的に解説します。
工程進捗の見える化とは?
工程進捗の見える化とは、各工程がいま、どの案件をどこまで進めているのかを、現場に行かなくてもリアルタイムで把握できる状態にすることを指します。単に数値をモニターに表示することが目的ではなく、経営判断・現場改善・客先対応のすべてに使える形でデータが流れる仕組みを作ることが本質です。
ホワイトボードに案件名と進捗を書く運用も「見える化」の一種ですが、現代における見える化は、データが工番(案件番号)に紐づき、原価集計や採算分析にもそのまま活用できる水準が求められます。詳しい工番の役割は工番とはもご参照ください。
中小製造業の進捗管理が抱える3つの課題
紙とホワイトボードで進捗管理している中小製造業では、典型的に次の3つの課題が同時発生します。
第一に、進捗が現場に行かないと分からないこと。事務所からは案件のステータスが把握できず、客先からの「あの案件いつ上がる?」という問い合わせに即答できません。電話・現場巡回・担当者の呼び出しといった「見えないことを補う作業」に時間が奪われます。
第二に、進捗情報が属人化すること。「あの案件は田中さんが担当」「この治具は山田さんしか触れない」といった暗黙知が積み重なり、担当者が休んだ瞬間に生産が止まる脆さを抱えてしまいます。
第三に、月末を待たないと案件別の収益が見えないこと。実績時間がリアルタイムで集計されないため、原価超過に気づけるのは決算後。気づいた時には既に同じ条件で次の案件を受注してしまっている、という典型的な失敗パターンに陥ります。
DX推進で語られる「改善を阻む3ザル」。問題が見えない「見ザル」、情報共有が不足する「言わザル」、データを活用できない「使わザル」、は、まさにこの状況を端的に表現しています。
この3つは、扱う品目が増えるほど深刻になります。案件ごとに工程も納期も違う現場でどう管理を成立させるかは、多品種少量生産の管理方法で整理しています。
紙・Excel・システム化|進捗管理の3つのアプローチ比較
工程進捗を管理する方法は大きく3つあります。それぞれの特徴を整理しました。

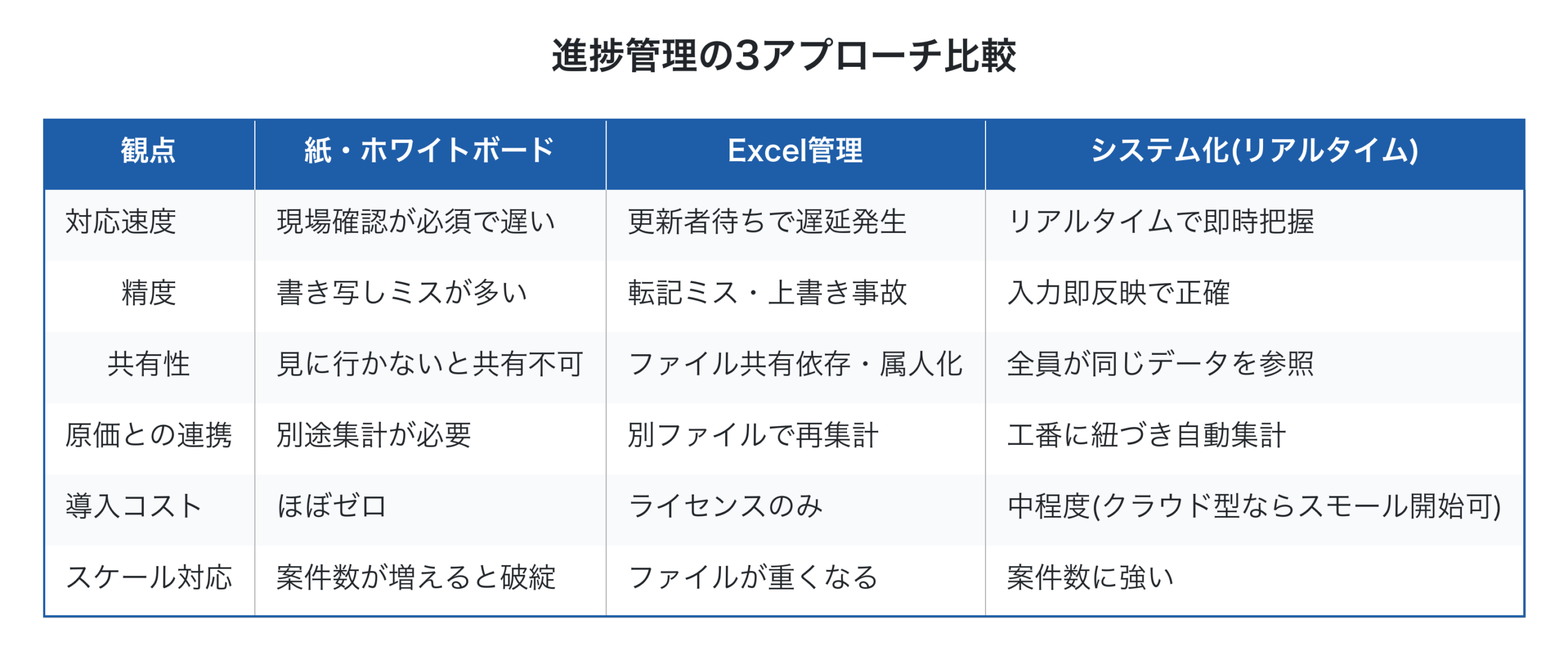

進捗管理の3アプローチ比較
| 観点 | 紙・ホワイトボード | Excel管理 | システム化(リアルタイム) |
|---|---|---|---|
| 対応速度 | 現場確認が必須で遅い | 更新者待ちで遅延発生 | リアルタイムで即時把握 |
| 精度 | 書き写しミスが多い | 転記ミス・上書き事故 | 入力即反映で正確 |
| 共有性 | 見に行かないと共有不可 | ファイル共有依存・属人化 | 全員が同じデータを参照 |
| 原価との連携 | 別途集計が必要 | 別ファイルで再集計 | 工番に紐づき自動集計 |
| 導入コスト | ほぼゼロ | ライセンスのみ | 中程度(クラウド型ならスモール開始可) |
| スケール対応 | 案件数が増えると破綻 | ファイルが重くなる | 案件数に強い |
「Excelで管理しているから見える化はできている」と認識している経営者も多いのですが、Excelは更新と参照のタイムラグが必ず発生します。本当のリアルタイム管理は、現場入力が即座にデータベースに反映され、誰もが同じ情報を見られる仕組みでないと実現しません。
リアルタイム工程進捗管理を支える4Mデータ
工程進捗の見える化では、現場で取得すべきデータを 4M(人・設備・材料・方法) の枠組みで整理すると、漏れなく設計できます。

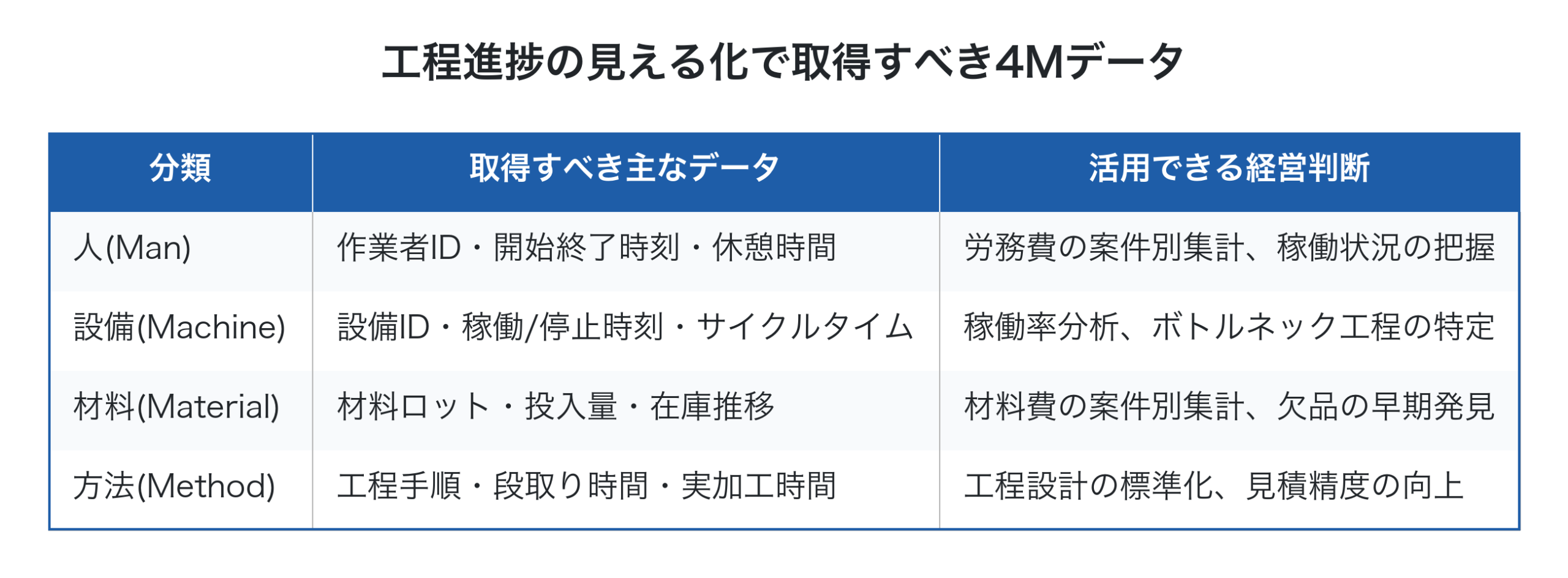

工程進捗の見える化で取得すべき4Mデータ
| 分類 | 取得すべき主なデータ | 活用できる経営判断 |
|---|---|---|
| 人(Man) | 作業者ID・開始終了時刻・休憩時間 | 労務費の案件別集計、稼働状況の把握 |
| 設備(Machine) | 設備ID・稼働/停止時刻・サイクルタイム | 稼働率分析、ボトルネック工程の特定 |
| 材料(Material) | 材料ロット・投入量・在庫推移 | 材料費の案件別集計、欠品の早期発見 |
| 方法(Method) | 工程手順・段取り時間・実加工時間 | 工程設計の標準化、見積精度の向上 |
このうち 「人」と「設備」のデータ が、リアルタイム工程進捗管理の中核になります。これらを工番に紐づけて自動集計することで、案件別の製造原価が決算を待たずに算出できるようになります。
タブレット入力で実現する現場主導の見える化
工程進捗の見える化を成功させる最大のポイントは、現場の入力負荷を最小化することです。日報を手書きで書いて事務所がExcelに転記、というやり方では、データの鮮度も精度も上がりません。
そこで効果が大きいのが、タブレットやハンディ端末を使った現場主導の入力です。下図のように、現場の作業者が工程の開始・終了をワンタップで記録し、そのデータが即座にクラウドに集約され、経営判断に使える形で可視化されます。

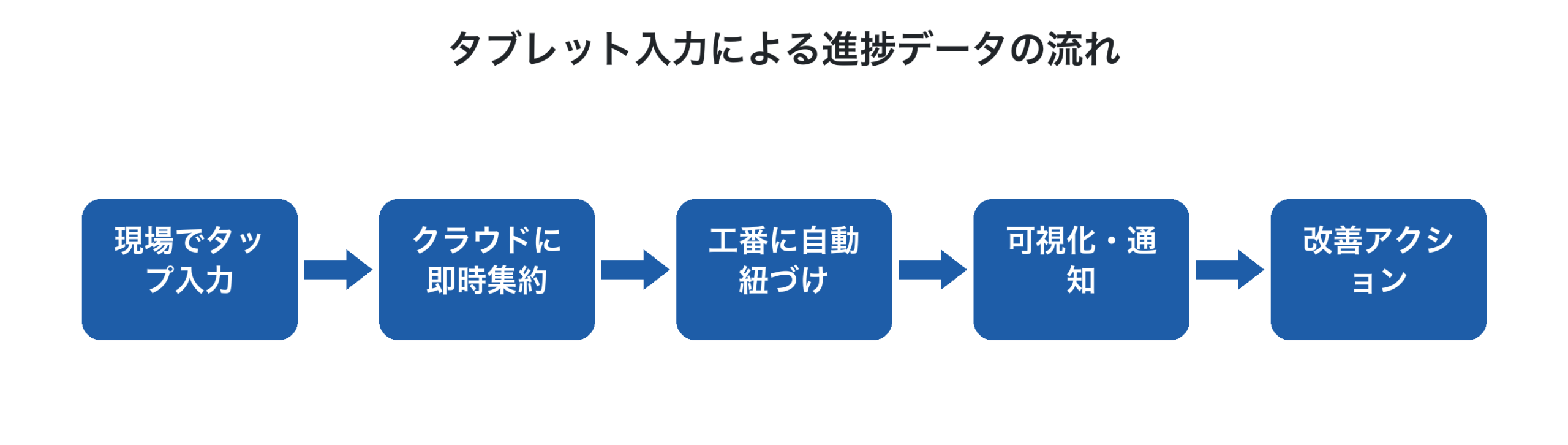

タブレット入力による進捗データの流れ
DX先進事例では、「人には付加価値の高い仕事を」というスローガンのもと、データ収集のような単純作業はデジタルツールに任せ、人は問題発見と改善に集中する、という考え方が重視されています。タブレット入力は、この思想を現場で体現する最もシンプルな方法です。
入力のきっかけをどう作るかも重要です。作業指示書にQRコードを載せて読み取らせる方法なら、作業者は番号を探す必要がなくなります。具体的な運用は作業指示書を効率化するアプリで解説しています。
工程進捗を見える化して得られる5つの効果
工程進捗の見える化を実現すると、現場と経営の両方に明確な効果が表れます。
| 見える化前(現状) | 見える化後 | |
|---|---|---|
| 現場巡回・電話確認に時間を取られる | ▶ | 事務所から全案件を即座に把握 |
| 客先問い合わせに即答できない | ▶ | 進捗状況をその場で回答できる |
| 案件別原価が月末まで不明 | ▶ | 工番に紐づきリアルタイムで原価が見える |
| 稼働率の実態が分からない | ▶ | 設備ごとの稼働率・停止要因が一目で分かる |
| 改善対象の工程が判断できない | ▶ | ボトルネック工程をデータで特定して改善 |
特に大きいのは「金額換算で見えてくる損失」です。例えば、サイクルタイムが本来10秒のところ1秒遅れて11秒になっただけでも、年間で数十万円〜100万円の労務費損失に相当するケースがあります(アワーレート4,000円/h × 16時間 × 244日 × 80%稼働 ÷ 11秒、で年間約114万円)。現状はこの損失が「気づかれずに発生している」ことが、見える化の最大の盲点です。詳しい採算管理の考え方は採算管理とはもあわせてご参照ください。
進捗が見えると、工程間の待ち時間がどこで発生しているかも分かります。滞留を減らして納期を縮める手順は製造業のリードタイム短縮方法にまとめました。
工程進捗の見える化を成功させる5つのポイント
最後に、見える化を導入する際に陥りがちな失敗を避けるためのポイントを整理しました。
工程進捗の見える化を成功させる5つのポイント
| # | ポイント | 陥りがちな失敗 |
|---|---|---|
| 1 | 経営課題から逆算する | 「見える化が目的」になり、データが活用されない |
| 2 | スモールスタートする | 全社一斉導入で混乱、現場が反発 |
| 3 | 現場の入力負荷を最小化 | 入力項目が多すぎて記録漏れ・形骸化 |
| 4 | データ品質を入口で担保 | 汚いデータで分析しても判断材料にならない |
| 5 | 改善サイクルを回す | 可視化しただけで終わり、改善行動につながらない |
特に重要なのは 「経営課題から逆算する」 ことです。「データを取りたいから見える化する」ではなく、「赤字案件をなくしたい → そのためには案件別の実績時間が必要 → だからタブレット入力を導入する」のように、ゴールから手段を選ぶ思考が成功の分かれ目になります。これが利益体質への転換の起点になります。
Factory Advanceで工程進捗を見える化する方法
Factory Advance は、中小製造業の個別受注・多品種少量生産に特化した生産管理クラウドシステムで、タブレット入力ベースの工程進捗見える化を実現します。
- 受注時に工番を自動発行し、見積・受注・工程・出荷・請求まで一気通貫で紐付け
- タブレットで工程の開始・終了をワンタップ入力、クラウドに即時反映
- 工番に紐づく実績データから材料費・労務費・外注費を自動集計
- 案件別・顧客別・製品別に粗利・営業利益を可視化、赤字案件を早期発見
- 工程ごとに段取り・加工時間・担当者を細かく設定可能で、現場の実態に合わせた運用ができる
- クラウド型のため、スモールスタートで初期投資を抑えて始められる
「現場巡回が日課になっている」「客先問い合わせに即答できない」「月末の集計作業に追われ続けている」。工程ごとの設定や進捗画面の詳細は工程管理機能のページにまとめています。
そんなお悩みをお持ちでしたら、まずは無料の製品紹介資料から、Factory Advanceがあなたの工場でどう活きるかをご確認ください。生産管理システムの選定全般については生産管理システム導入手順もあわせてご参照ください。
まとめ
工程進捗の見える化は、中小製造業にとって単なる「現場改善ツール」ではなく、経営判断のスピードと精度を一段引き上げる仕組みです。「見えない問題は直らない」という言葉のとおり、進捗が見えていないこと自体が利益を蝕む根本原因になっています。タブレット入力を起点に、工番に紐づくリアルタイムデータを集約し、案件別の収益管理にまでつなげる。この流れを作れた企業から、収益体質への転換は始まります。重要なのは大きな投資を一度にしないこと、そして現場が無理なく続けられる仕組みを選ぶことです。明日の現場が、確実に変わり始めます。
参考文献
- 2025年版ものづくり白書(経済産業省・厚生労働省・文部科学省、2025年)
- 2024年版 中小企業白書(中小企業庁、2024年)
- 中小規模製造業者の製造分野におけるDX推進のためのガイド(IPA 独立行政法人 情報処理推進機構)
