「また納期に間に合わなかった」「お客様への謝罪電話が増えている」。多品種少量・個別受注の現場では、納期遅延が常態化しやすく、追加の残業や特急便で何とか取り繕う日々が続きがちです。しかし遅延は単なる現場の頑張り不足ではなく、計画・能力把握・進捗管理という3つの仕組みの欠陥から生まれます。本記事では中小製造業が納期遅延を根本から解消するための原因分析と対策を、データに基づく改善アプローチで整理します。
目次
納期遅延が経営に与える影響

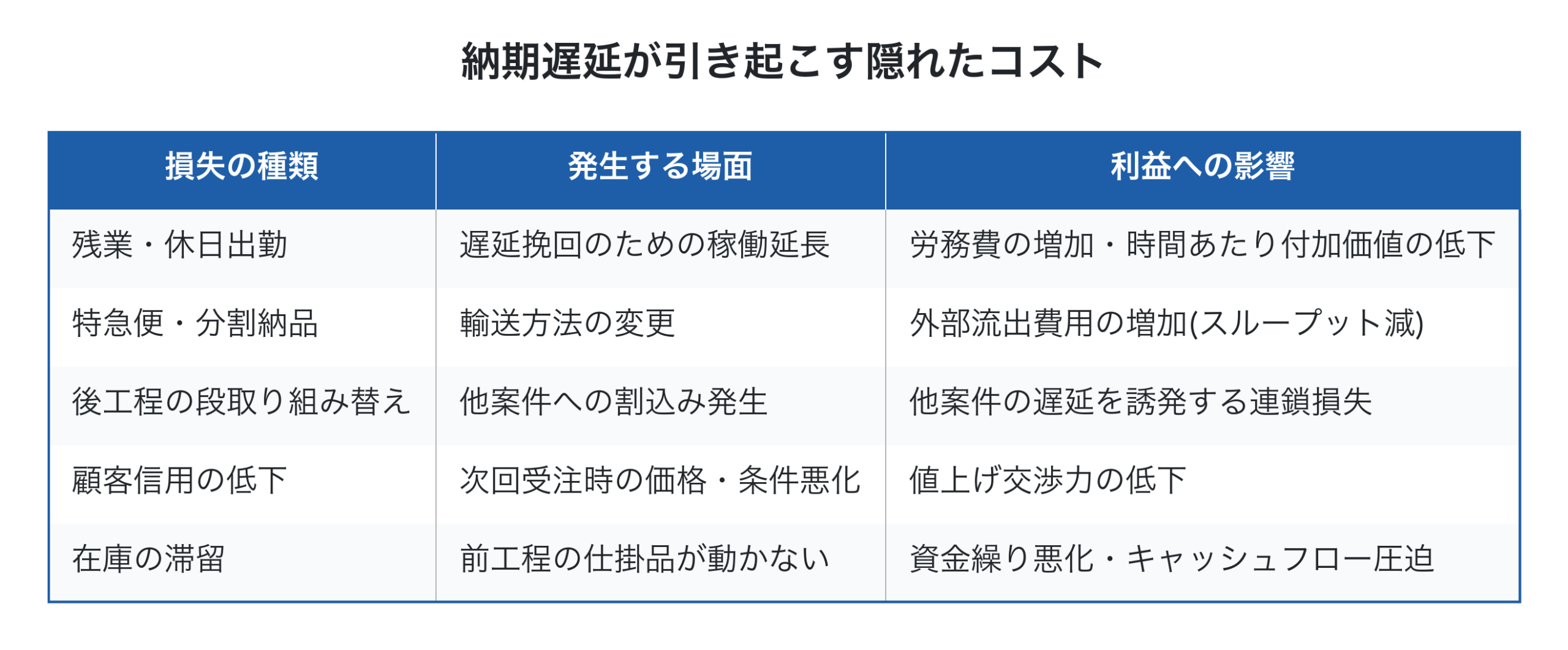

納期遅延は「お客様にご迷惑をおかけする」という信用問題で語られがちですが、実際には会社の利益構造そのものを蝕みます。残業代や特急便費用といった直接コストだけでなく、後工程の段取り変更・在庫滞留・営業の値引き対応など、目に見えない損失が積み上がっていきます。
2025年版ものづくり白書でも、中小製造業の経営課題として「納期対応力の低下」と「コスト上昇分の価格転嫁の遅れ」が同時に挙げられており、納期問題は収益悪化と表裏一体であることが示されています。

特に注目したいのは、遅延案件の挽回作業そのものが「他の案件の遅延」を誘発する点です。1件の遅延が連鎖して工場全体のリードタイムを伸ばし、結果として全社の付加価値創出力が落ちる。これが多くの中小工場で起きている悪循環です。
納期遅延が常態化する3つの根本原因

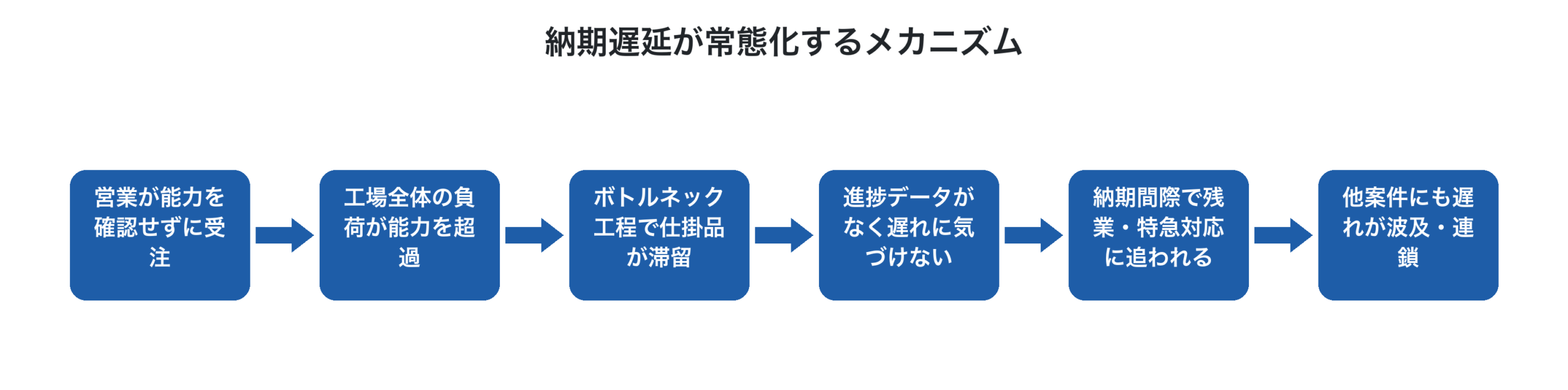

納期遅延の表面的な理由は「材料が届かなかった」「機械が故障した」「人が抜けた」と毎回違って見えますが、深掘りすると同じ構造に行き着きます。
原因1: 計画の甘さ ─ 見積段階で無理な納期を約束している
営業が顧客の希望納期をそのまま回答してしまい、工場側で「何とかしてくれ」と引き受けるパターンです。受注時点で工場の負荷状況を確認していない、過去案件の実工数データを見ずに見積もっている、ということが背景にあります。
紙の受注台帳やExcelの個別ファイルでは、いま工場全体にどれだけ仕事が積み上がっているかが営業から見えません。結果として「とりあえず受ける → 現場が悲鳴を上げる」というすれ違いが繰り返されます。
原因2: 工程能力の把握不足 ─ 自社の処理能力を数字で語れない
「うちの工場は月にどれくらいの工数を消化できるのか」「特定の工程(ボトルネック)の週次キャパは何時間か」という問いに、即答できる中小工場は多くありません。能力が分からないと、受注量が能力を超えていることに気づくのが遅れ、気づいたときには納期挽回が不可能な状態になっています。
TOC(制約条件理論)の考え方では、工場全体のスループットはボトルネック工程の能力に律速されます。ボトルネックを特定し、その工程の負荷と能力を数字で押さえることが、納期管理の出発点です。
原因3: 進捗管理の欠如 ─ 遅れが発覚するのが遅すぎる
工程の進捗が日報や口頭でしか共有されず、案件が「今どの工程で・どれだけ進んでいるか」がリアルタイムで分からない状態です。週次の生産会議で初めて遅延が発覚し、納期まで残り数日という状況で挽回策を打つことになります。
進捗データを工程の節目ごとに記録し、計画線と実績線の乖離を毎日見られる仕組みがあれば、遅れの兆候を1〜2週間前に察知できます。早期発見できれば、人員の応援・外注活用・顧客との納期再調整など、選択肢を持って動けます。

データに基づく納期遅延対策の4ステップ
根本原因が「計画・能力・進捗」にあるなら、対策もこの3点をデータで補強する形で組み立てます。中小製造業が現実的に取り組める順序で整理します。
ステップ1: 工程別の標準工数を実績から決める
最初に取り組むべきは、自社の標準工数を「経験則」から「実績データ」に置き換えることです。過去の類似案件で各工程にどれだけ時間がかかっているかを集計し、見積と実績の乖離を見ます。
このとき、案件ごとに工番(製番)を発番し、工番単位で工数を集計する仕組みが必要です。詳しくは工番管理システムとはも参考になります。
ステップ2: ボトルネック工程の能力を週次で把握する

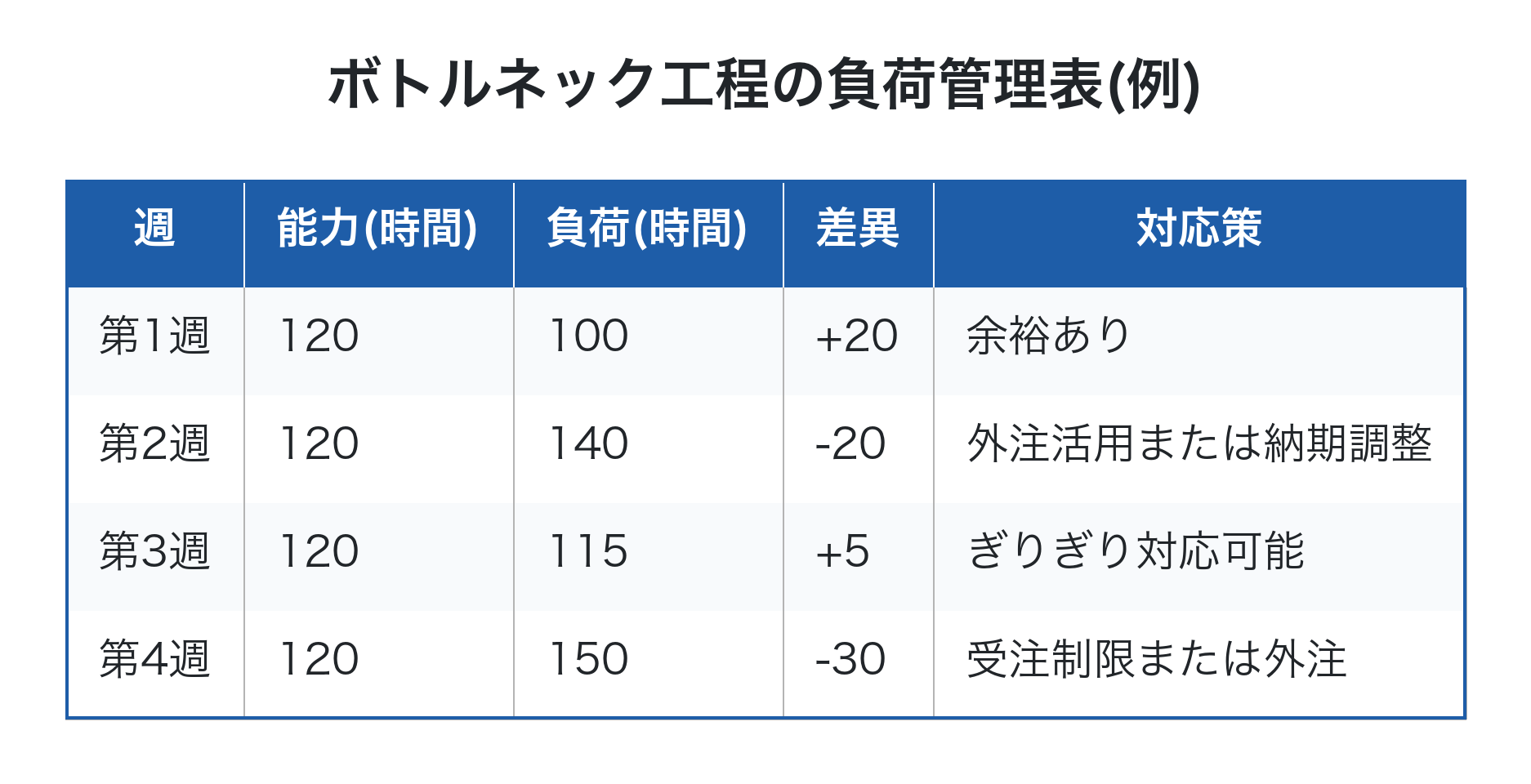

工場全体の負荷を見るのではなく、最も詰まりやすい工程(ボトルネック)に絞って週次の能力と負荷を比較します。例えば「機械加工の週次能力は120時間、来週の負荷は140時間」と分かれば、その週は20時間分の能力不足で必ず遅れが出ると事前に分かります。

この負荷管理表が営業と共有されていれば、新規引合いがあった際に「来週は厳しいので再来週着手なら確実」と根拠を持って回答できます。
ステップ3: 進捗を工程の節目で記録し、計画と実績を毎日比較する
各案件・各工程の開始/完了をリアルタイムで記録し、当初計画に対する進捗状況を可視化します。紙の作業指示書にQRコードを付け、スマホやタブレットで開始・完了をタップする運用にすれば、現場の手間を大きく増やさずにデータが集まります。
進捗の見える化については工程進捗の見える化とはで詳しく整理しています。
ステップ4: 遅延案件のレビューを月次で行い、見積に反映する
完了案件のうち納期遅延が発生したものを月次でレビューし、「どの工程で・なぜ遅れたか」を記録します。原因が特定工程の能力不足なら設備投資や外注化を検討、見積工数の甘さなら標準工数を更新、と打ち手を経営判断につなげます。
このサイクルを回すには、案件単位の予実データを蓄積する基盤が必要です。製造業の予実管理の仕組み作りも合わせて参照してください。
「会社全体で考える」納期改善の視点
納期改善というと、つい「現場の頑張りで何とかする」という発想になりがちですが、会社全体の損益で考えると別の選択肢が見えてきます。

例えば、ボトルネック工程の負荷が常時オーバーしているなら、無理に内製で抱え込むより一部を外注に出した方が、全社の経常利益率は上がる場合があります。外注比率を上げると付加価値率は下がりますが、固定費の増加を抑えながら売上を伸ばせるため、損益分岐点の上昇が小さく抑えられるからです。

ここで重要なのは、案件単位の利益率だけで「外注は損だ」と判断しないことです。会社全体の損益分岐点・経常利益率がどう変化するかという増分計算で判断し、納期遵守による信用力の維持も加味して経営判断を下します。
Factory Advance による納期遅延対策の実装
ここまでの対策をExcelと紙だけで運用しようとすると、データ集計に時間がかかり、リアルタイム性が失われます。「個別受注生産型製造業の案件管理クラウド」であるFactory Advanceは、納期管理に必要な以下の機能を一つの仕組みに統合しています。
- 案件管理: 工番単位で受注から完了まで一元管理。営業・工場・経理が同じ画面を見られる
- 工程管理: 各工程の計画/実績/進捗をリアルタイムで可視化。QRコード付き作業指示書で現場の入力負荷を最小化
- 収益管理: 案件ごとの実工数・実材料費を集計し、見積との乖離を即座に把握。次回見積の精度向上につなげる
- 集計・分析: ボトルネック工程の負荷状況を週次で確認し、営業の受注判断に活用
「見積試算 → 実績登録 → 差異分析 → 改善」というサイクルを回すことで、納期遅延の原因が「計画の甘さなのか」「能力不足なのか」「進捗管理の問題なのか」を切り分けて手を打てるようになります。
紙とExcelで個別受注を回している20名以下の町工場で、案件別の利益と納期を両方見える化したいと考えている経営者の方には、特に適合する仕組みです。
詳しくはFactory Advance公式サイト、機能の詳細はシステム詳細ページをご覧ください。
まとめ
製造業の納期遅延は、現場の努力不足ではなく仕組みの問題です。計画段階で工場の能力を確認していない、ボトルネック工程の能力を数字で把握していない、進捗が遅れの兆候を捉えられていない、という3つの根本原因にメスを入れることで、遅延の連鎖を止められます。
対策の核は、工程別の標準工数を実績データから決め、ボトルネック工程の負荷を週次で見える化し、案件の進捗を毎日確認する仕組みを作ること。そしてそのデータを次の見積と経営判断にフィードバックする循環を回すことです。
納期遅延の問題は単独で解決するものではなく、案件別の収益管理と一体で取り組むことで、信用力と利益の両方を取り戻せます。まずは1〜2案件で工番別の工数記録から始めてみることをおすすめします。
参考文献
投稿者プロフィール

-
株式会社イーポート 代表取締役
■ ITコーディネーター
■ キャッシュフローコーチ®
■ JRCA認定ISMS審査員補
■ 東京都中小企業向け
デジタル技術導入促進ナビゲーター
■ 中小企業庁「みらデジ」デジタル化支援者
兵庫県出身。大学卒業後、外資系コンピューターメーカーを経て2008年に会社設立。業務用システムの受託開発及び中小製造業向けのパッケージの開発・販売を行う。
最新の投稿
- 2026年5月27日製造業の多能工化、正しい進め方とは?属人化を解消し「儲かる工場」に変える5ステップ
- 2026年5月27日製造業の7つのムダ削減で利益が出ない理由|撲滅すべき「8番目のムダ」とは
- 2026年5月26日品質クレームはなぜ繰り返す?製造業の再発防止を阻む「見えない赤字」の正体と対策
- 2026年5月26日製造業のカイゼン提案が活性化しない3つの罠|「儲かる改善」に変える収益管理術
