製造業の工程計画の立て方|中小工場の実践手順
「先週立てた工程計画が、月曜の朝にはもう崩れている」「特急案件が入るたびに、現場が混乱する」。個別受注生産を主体とする中小製造業の現場では、よく聞かれる悩みです。本記事では、受注変動が大きい環境でも実行可能な工程計画を立てるための考え方と、日次・週次の見直しサイクル、負荷調整の具体的な手法を解説します。完璧な計画ではなく、運用できる計画を目指す方向に視点を切り替えていきます。
なぜ中小製造業の工程計画は崩れるのか
工程計画が機能しない理由は、現場の怠慢ではなく構造的な問題にあることが多いものです。中小機構の調査では、中小製造業の業況判断指数は複数四半期にわたりマイナス幅が拡大しており、案件単価の下落や納期短縮の要請が続く中で、計画と実績の乖離がさらに広がる傾向にあります。

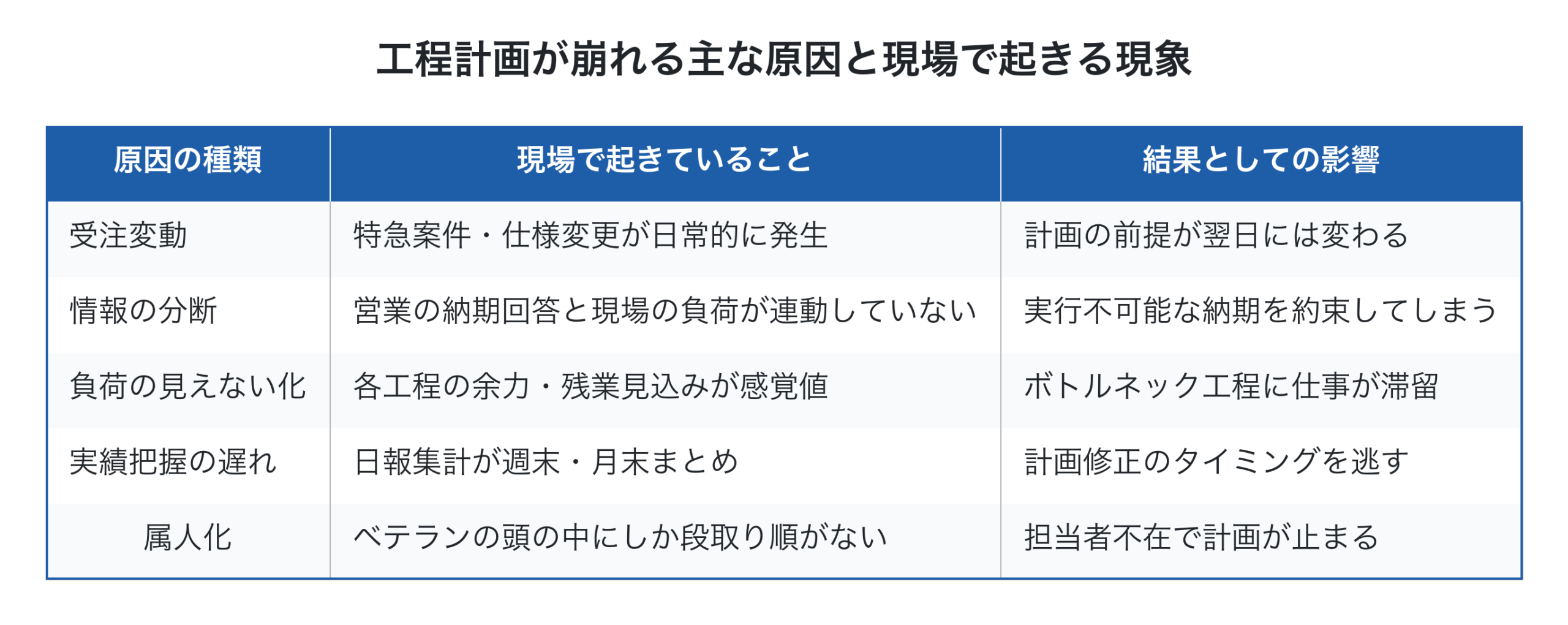

工程計画が崩れる主な原因と現場で起きる現象
| 原因の種類 | 現場で起きていること | 結果としての影響 |
|---|---|---|
| 受注変動 | 特急案件・仕様変更が日常的に発生 | 計画の前提が翌日には変わる |
| 情報の分断 | 営業の納期回答と現場の負荷が連動していない | 実行不可能な納期を約束してしまう |
| 負荷の見えない化 | 各工程の余力・残業見込みが感覚値 | ボトルネック工程に仕事が滞留 |
| 実績把握の遅れ | 日報集計が週末・月末まとめ | 計画修正のタイミングを逃す |
| 属人化 | ベテランの頭の中にしか段取り順がない | 担当者不在で計画が止まる |
特に個別受注生産では、同じ製品を繰り返さないため標準工数の精度が低く、見積段階の所要時間と実績が大きくずれることが少なくありません。この前提を受け入れた上で、「ずれることを前提にした計画運用」を設計することが、中小製造業の工程計画では現実的な解となります。
工程計画を立てる前に押さえるべき3つの情報
実行可能な工程計画は、思いつきで作るものではなく、3つの基礎情報の整備から始まります。
1. 工程別の負荷能力(時間あたり処理能力)
各工程が1日に何時間稼働でき、そのうち何時間を直接作業に使えるかを数値化します。たとえば「マシニング工程は2台×実働7時間=14時間/日」のように、機械別・工程別の能力を時間で押さえます。残業可能時間や休日対応の余地も別枠で把握しておくと、後の負荷調整で使えます。
2. 案件ごとの工程別所要時間
受注した案件が、どの工程に何時間の負荷をかけるのかを見積段階で記録します。完璧な精度は不要で、まずは過去の類似案件を参照した概算値で構いません。実績との差を蓄積することで、見積精度は徐々に上がっていきます。この点は製造業の特注品 見積精度の上げ方で扱った実績工数のフィードバック手法と同じ考え方です。
3. 確定受注と内示・引合の区別
工程計画に載せるべきは、確定受注だけではありません。受注確度の高い引合案件も「仮押さえ」として可視化することで、営業が新規案件の納期回答をする際の判断材料になります。

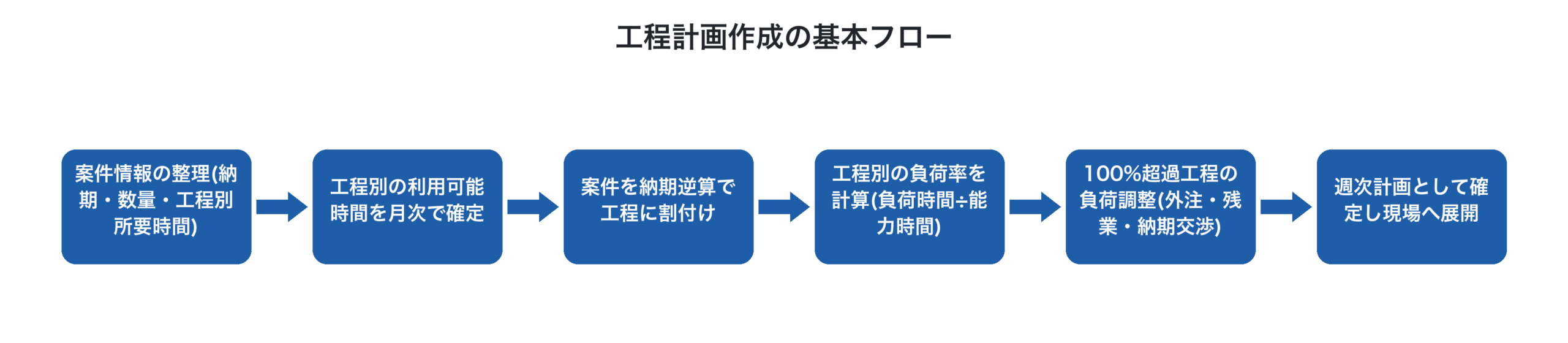

工程計画作成の基本フロー
受注変動を前提とした計画の立て方
個別受注生産では、月初に立てた月次計画が月末まで無傷で残ることは稀です。だからといって計画を諦めるのではなく、「計画の粒度を変える」ことで対応します。
月次計画は枠取りに徹する
月次レベルでは、各工程の負荷率を80%程度に抑え、20%を変動吸収枠として残しておく考え方が有効です。100%で埋めてしまうと、特急案件が入った瞬間に全体が崩れます。中小企業庁の価格交渉ハンドブックでも、納期回答の精度が顧客との交渉力に直結するとされており、無理な納期を約束しないための余白確保は経営判断として重要です。
週次計画で工程別の山積みを精緻化
週次レベルでは、月次の枠取りを前提に、案件ごとの段取り順や工程間の引き渡しタイミングまで踏み込んで決めます。週初の月曜朝に1週間分の計画を確定し、各工程責任者に展開する運用が現実的です。
日次計画は前日夕方に翌日分を確定
当日の朝に計画を立てると、すでに作業開始時間に食い込みます。前日夕方に翌日の段取り・材料準備・人員配置までを確定しておくことで、現場は朝一番から動き出せます。

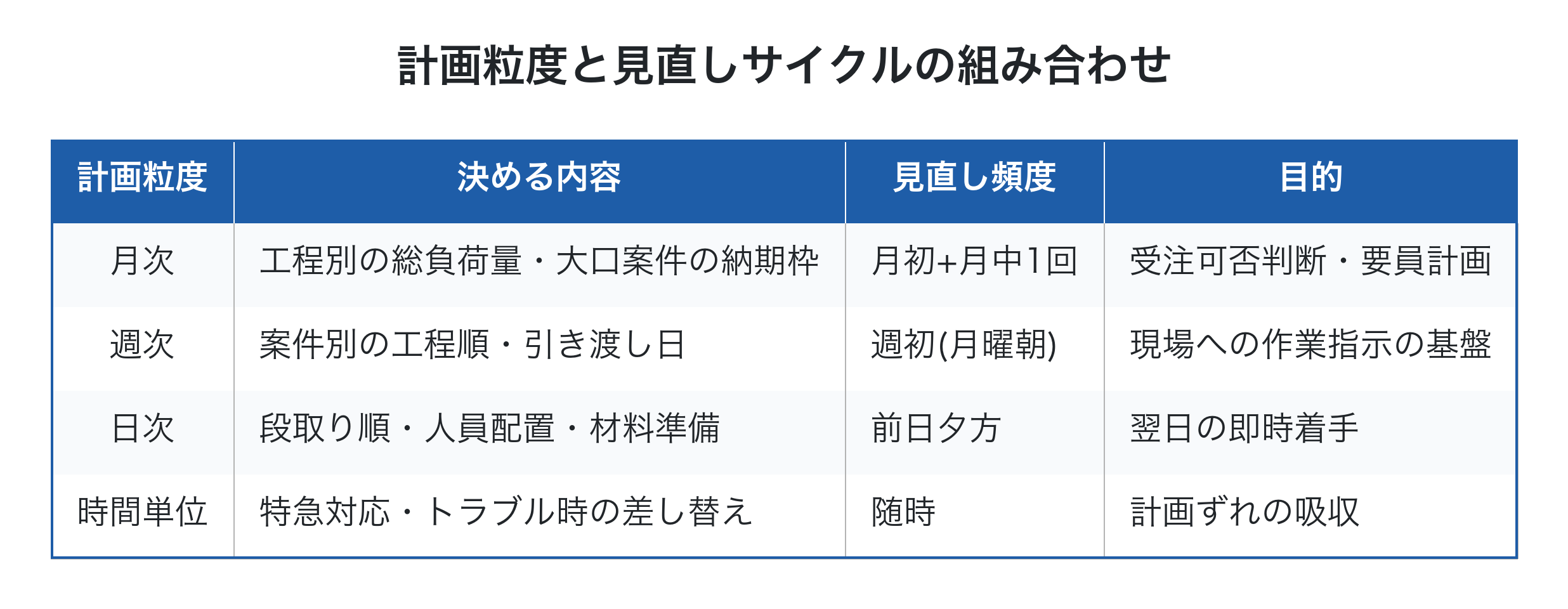

計画粒度と見直しサイクルの組み合わせ
| 計画粒度 | 決める内容 | 見直し頻度 | 目的 |
|---|---|---|---|
| 月次 | 工程別の総負荷量・大口案件の納期枠 | 月初+月中1回 | 受注可否判断・要員計画 |
| 週次 | 案件別の工程順・引き渡し日 | 週初(月曜朝) | 現場への作業指示の基盤 |
| 日次 | 段取り順・人員配置・材料準備 | 前日夕方 | 翌日の即時着手 |
| 時間単位 | 特急対応・トラブル時の差し替え | 随時 | 計画ずれの吸収 |
負荷調整の具体的な手法
工程計画を作る過程で必ず発生するのが、特定工程の負荷オーバーです。これを解消するアプローチは複数あり、案件の性質と工程の状況に応じて使い分けます。
山崩しによる平準化
ある工程に1週目で20時間、2週目で5時間の負荷が偏っているとき、納期に余裕のある案件を前後にずらして山を崩します。前倒し可能な案件を1週目から2週目に移すだけで、両週とも実行可能な範囲に収まることがあります。これは、計画在庫を持てない個別受注生産でも、納期幅の中で工程順を入れ替えることで実現できます。
ボトルネック工程を起点としたペース管理
工場全体のスループットは、最も能力の低い工程(ボトルネック)で決まります。ボトルネック工程の稼働率を100%近くまで引き上げ、その他の工程はボトルネックのペースに合わせて動かす考え方です。ボトルネック以外の工程で先行生産を進めても、結局ボトルネック前で滞留するだけで、仕掛在庫が増えるだけになります。詳しくはTOC(制約条件理論)とは?製造業のボトルネック改善で利益最大化する方法で扱っています。
内製と外注の判断
社内の負荷がオーバーする際、外注に出すか残業で吸収するかの判断は、単純なコスト比較ではなく「会社全体の利益への影響」で考えます。社内に余力があるのに外注に出せば外注費が利益を圧迫し、逆に社内が逼迫しているのに無理に内製すれば納期遅延や品質低下を招きます。賃率(時間あたりのコスト)を機械別・工程別に把握しておくと、この判断が数値で行えるようになります。

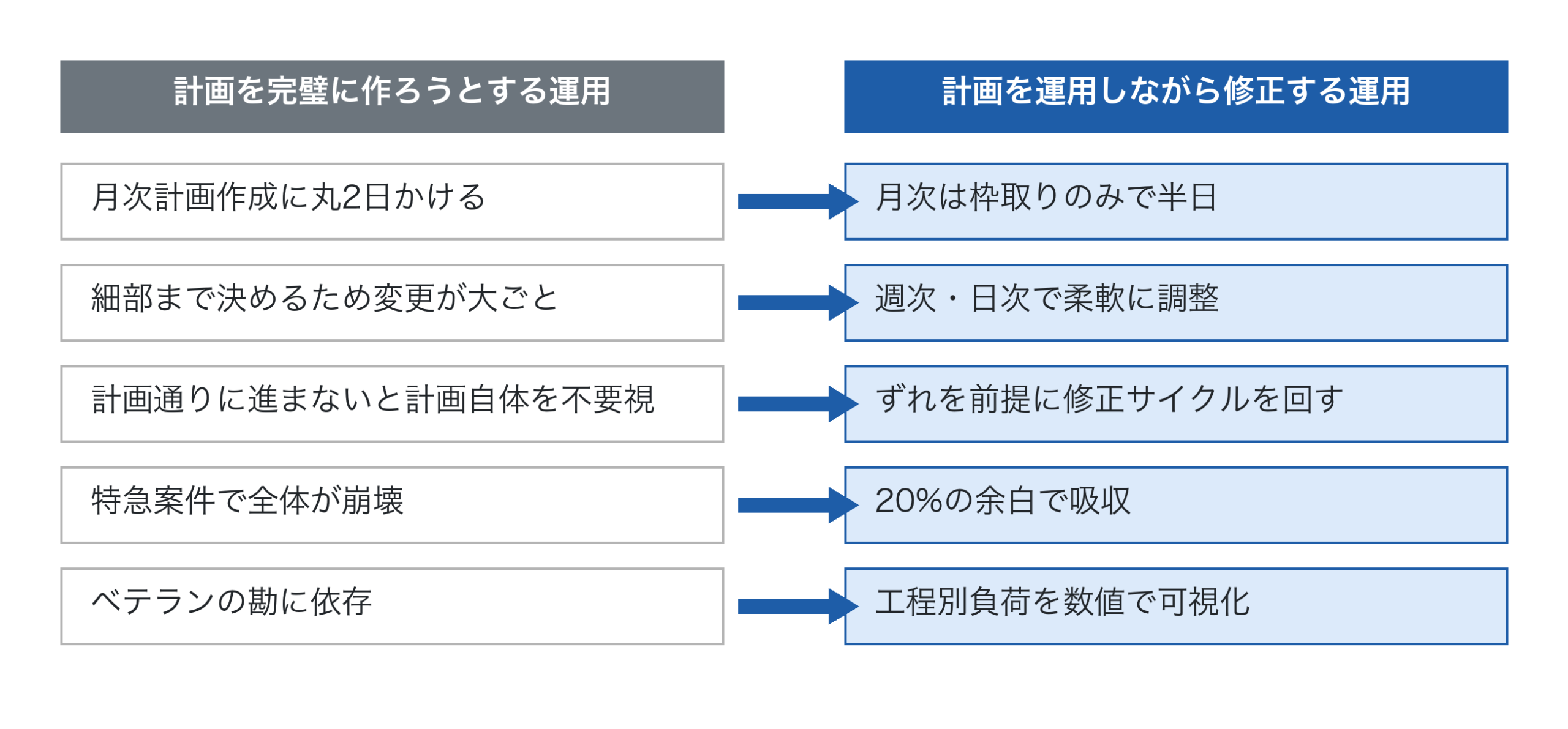

| 計画を完璧に作ろうとする運用 | 計画を運用しながら修正する運用 | |
|---|---|---|
| 月次計画作成に丸2日かける | ▶ | 月次は枠取りのみで半日 |
| 細部まで決めるため変更が大ごと | ▶ | 週次・日次で柔軟に調整 |
| 計画通りに進まないと計画自体を不要視 | ▶ | ずれを前提に修正サイクルを回す |
| 特急案件で全体が崩壊 | ▶ | 20%の余白で吸収 |
| ベテランの勘に依存 | ▶ | 工程別負荷を数値で可視化 |
計画と実績の差を埋める日次・週次の見直しサイクル
工程計画は立てて終わりではなく、実績との差を見ながら修正し続ける対象です。
日次の見直し: 朝礼5分・夕礼10分
朝礼では、前日の進捗実績と当日の作業内容を確認します。遅れが発生している案件があれば、その時点で対応策(残業・応援・納期交渉)を決定します。夕礼では当日実績を記録し、翌日計画を最終確定します。日報は紙やExcelでも始められますが、工程別・案件別に集計するには時間がかかるため、システム化したほうが情報の鮮度を保てます。
週次の見直し: 金曜午後の翌週計画ミーティング
毎週金曜日の午後に、翌週の工程計画を確定するミーティングを設定します。営業からの新規受注・仕様変更情報、現場からの進捗遅れ・トラブル情報を持ち寄り、翌週の負荷を再計算します。30分程度の短時間でも、定例化することで計画精度は確実に上がります。
月次の見直し: 計画と実績の乖離分析
月末には、月初計画と実績の乖離を案件別・工程別に振り返ります。どの案件で工数が大きく超過したか、どの工程で負荷予測が外れたかを記録し、次月以降の見積精度向上に反映します。詳しくは製造業の予実管理の仕組み作りを参照ください。
計画から外れた案件を、どう戻すか
日次の見直しで遅れを見つけたあと、何を選ぶかが決まっていない現場が多くあります。毎回その場の空気で残業になり、気づけば残業が常態化しています。
選択肢は4つで、判断の順序も決まっています。
1つ目は工程の入れ替えです。 遅れた案件の後ろに、まだ納期に余裕のある案件が入っているなら、順序を入れ替えるだけで済みます。費用がかからないので最初に検討してください。
2つ目は応援です。 他工程の手が空いているなら人を回します。多能工化が進んでいるほど選べる幅が広がります。追加費用は発生しません。
3つ目は外注です。 費用は出ますが、残業と違って社内の疲弊を伴いません。ボトルネック工程の遅れなら、外注のほうが安く済むことがあります。外注費が増えても、その案件を落とさずに済むなら会社全体では得です。
4つ目が残業です。 最も手軽に見えて、実は最後に検討すべき手段です。翌日以降の生産性が落ちるうえ、常態化すると人が辞めます。
5つ目の選択肢として、納期交渉を必ず候補に入れてください。 遅れが確定的なら、無理に間に合わせるより早めに相談したほうが損失は小さくなります。1日の遅れを埋めるために3人が休日出勤するくらいなら、顧客に1日ずらしてもらえないか聞くほうが合理的です。この判断を現場に任せず、金額で比較できる基準を決めておいてください。
判断の軸は「その案件で失う金額」対「対策にかかる金額」です。休日出勤の割増を考えれば、リカバリのコストは意外に大きくなります。
工程計画の精度を上げるシステム活用
紙やExcelによる工程計画は、案件数が10件程度までなら何とか回せます。しかし20件、30件と増えてくると、案件別の進捗追跡・工程別の負荷集計・実績との突き合わせに膨大な事務時間がかかるようになります。
Factory Advanceは、個別受注生産型の中小製造業向けに開発されたクラウド型生産管理システムです。案件(工番)単位で見積から実績収集、進捗管理、収益管理まで一元化できるため、工程計画の作成・修正・見直しが大幅に効率化されます。
具体的には、案件ごとの工程別所要時間を登録すると、工程別の負荷状況が自動集計されます。特急案件が入った際の「この工程は今週あと何時間空いているか」がすぐにわかるため、営業の納期回答や負荷調整の判断が早くなります。実績は作業者がスマホやタブレットから登録できるため、日次の進捗把握も翌朝を待たずに行えます。
工程の負荷やスケジュールをどう調整するかは工程管理機能のページにまとめています。 進捗をリアルタイムに把握する考え方は工程進捗の見える化とはもあわせてご覧ください。
紙やExcelで工程管理に限界を感じている方は、Factory Advance 公式サイトまたは製品紹介資料から詳しい資料をご確認ください。デジタル・AI導入補助金2026の対象製品(最新の補助金情報は公式サイトで確認)としても登録されており、初期費用の軽減を図れる場合があります。
まとめ
中小製造業の工程計画は、完璧を目指すのではなく「ずれることを前提にした運用」を設計することが現実的です。月次は枠取り(80%)・週次は工程順・日次は段取りという粒度の使い分け、ボトルネック工程を起点とした負荷調整、日次・週次・月次のサイクルで計画を回し続けることで、受注変動の大きい個別受注生産でも実行可能な計画が組めるようになります。
紙やExcelでの管理に限界を感じ始めたら、案件単位で見積から実績までを一元化するクラウド型生産管理システムの活用を検討してみてください。計画の作成・修正にかかる事務時間を減らし、現場が本来の付加価値を生み出す時間を増やすことが、工程計画の本来の目的です。
